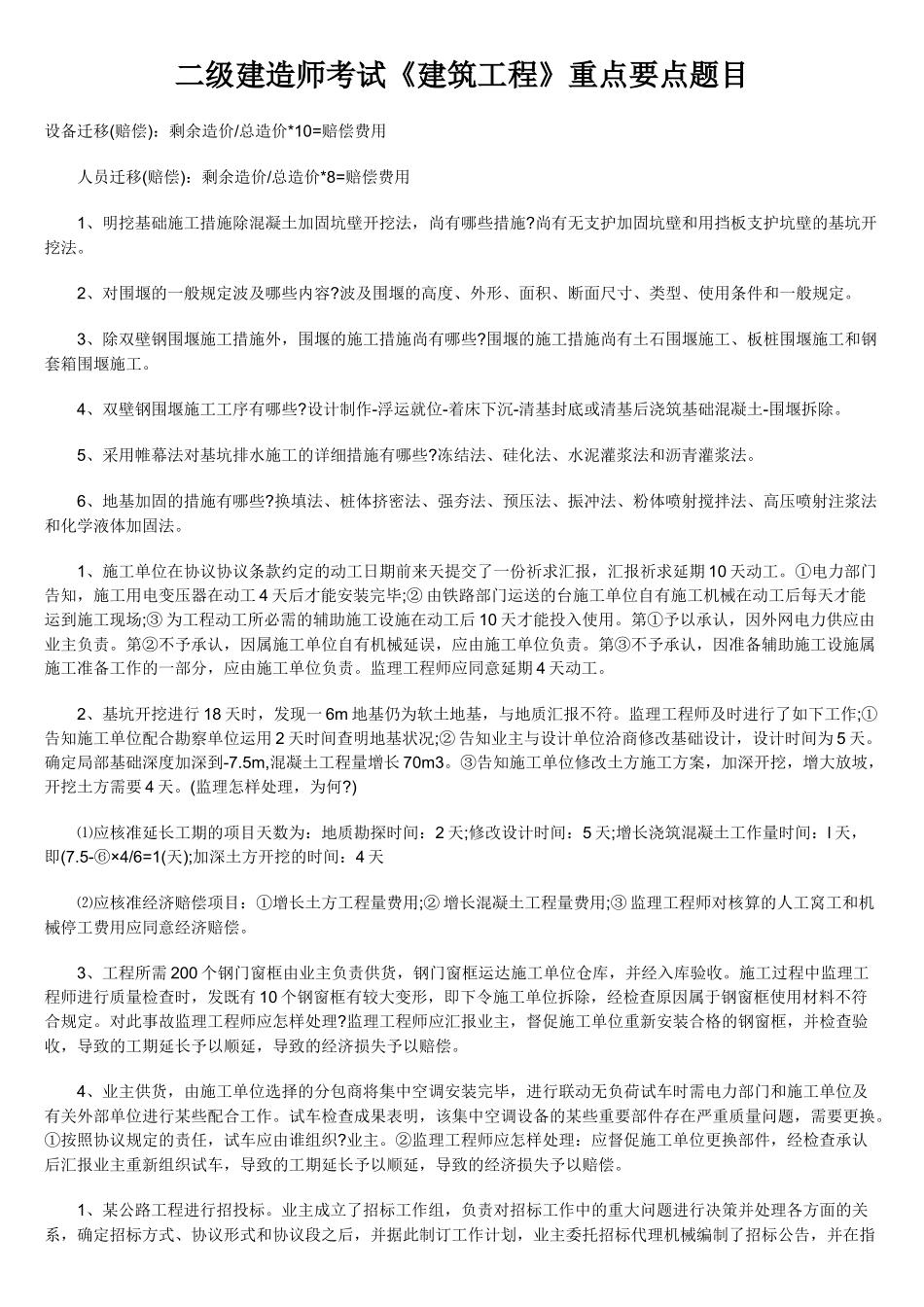

二级建造师考试《建筑工程》重点要点题目设备迁移(赔偿):剩余造价/总造价*10=赔偿费用 人员迁移(赔偿):剩余造价/总造价*8=赔偿费用 1、明挖基础施工措施除混凝土加固坑壁开挖法,尚有哪些措施
尚有无支护加固坑壁和用挡板支护坑壁的基坑开挖法
2、对围堰的一般规定波及哪些内容
波及围堰的高度、外形、面积、断面尺寸、类型、使用条件和一般规定
3、除双壁钢围堰施工措施外,围堰的施工措施尚有哪些
围堰的施工措施尚有土石围堰施工、板桩围堰施工和钢套箱围堰施工
4、双壁钢围堰施工工序有哪些
设计制作-浮运就位-着床下沉-清基封底或清基后浇筑基础混凝土-围堰拆除
5、采用帷幕法对基坑排水施工的详细措施有哪些
冻结法、硅化法、水泥灌浆法和沥青灌浆法
6、地基加固的措施有哪些
换填法、桩体挤密法、强夯法、预压法、振冲法、粉体喷射搅拌法、高压喷射注浆法和化学液体加固法
1、施工单位在协议协议条款约定的动工日期前来天提交了一份祈求汇报,汇报祈求延期 10 天动工
①电力部门告知,施工用电变压器在动工 4 天后才能安装完毕;② 由铁路部门运送的台施工单位自有施工机械在动工后每天才能运到施工现场;③ 为工程动工所必需的辅助施工设施在动工后 10 天才能投入使用
第①予以承认,因外网电力供应由业主负责
第②不予承认,因属施工单位自有机械延误,应由施工单位负责
第③不予承认,因准备辅助施工设施属施工准备工作的一部分,应由施工单位负责
监理工程师应同意延期 4 天动工
2、基坑开挖进行 18 天时,发现一 6m 地基仍为软土地基,与地质汇报不符
监理工程师及时进行了如下工作;①告知施工单位配合勘察单位运用 2 天时间查明地基状况;② 告知业主与设计单位洽商修改基础设计,设计时间为 5 天
确定局部基础深度加深到-7
5m,混凝土工程量增长 70m3
③告知施工单位修改土方施工方案,加深开
