毛石垫层施工方案一、工程概况本工程位于平泉县平泉镇七家村,场地较为平坦, 1#、2#楼建筑面积均为 20956
64㎡,其中地下 2 层、面积 1690
07㎡;地上 24 层,建筑高度 72
3#楼建筑面积 25027
86㎡,其中地下 2 层、面积1721
01㎡;地上二十六层,建筑高度 79
地基承载力为320kpa
二、设计更改原因本工程设计槽底标高分别为:1#楼—7
96m、2#楼-7
96m、3#楼—8
土层为圆砾层,地基承载力 320kpa,当挖至标高时,发现大部位地质为粗砂层或粉夹层,不能满足设计要求,实行了加深地基措施,深度分别为:1#楼 1
2m、2#楼 1
5m、3#楼 1
静压试验满足设计要求后,经设计、勘察、建设、监理多方论证,所有加深位置采纳C15 毛石混凝土地基,地基毛石砼宽度为外墙轴线外 400mm
砼用量及毛石大约用量 :1#楼砼 680m³ 毛石 227m³2#楼砼 960m³ 毛石 320m³ 3#楼 645m³ 毛石 214m³三、毛石混凝土施工工艺1
材料的选用毛石选用不规则青石块,规格 20cm 左右,但不小于 10cm,坚实、未风化、无裂痕、干净的石料,强度等级大于 MU20
混凝土为普通 C15 混凝土,塌落度为 180mm-200mm
毛石砼浇筑方案选择为了满足混凝土用量及时供应 ,以及毛石的储存
混凝土为指定混凝土公司提供,提前预约时间,确定用量,毛石根据计划计划提前储存
毛石混凝土用长臂为 42m 混凝土汽车运送泵 1 台,进行浇筑,每栋楼分为 2 个流水段,使汽车泵覆盖整个作业面,毛石用塔吊装,小推车配合使用

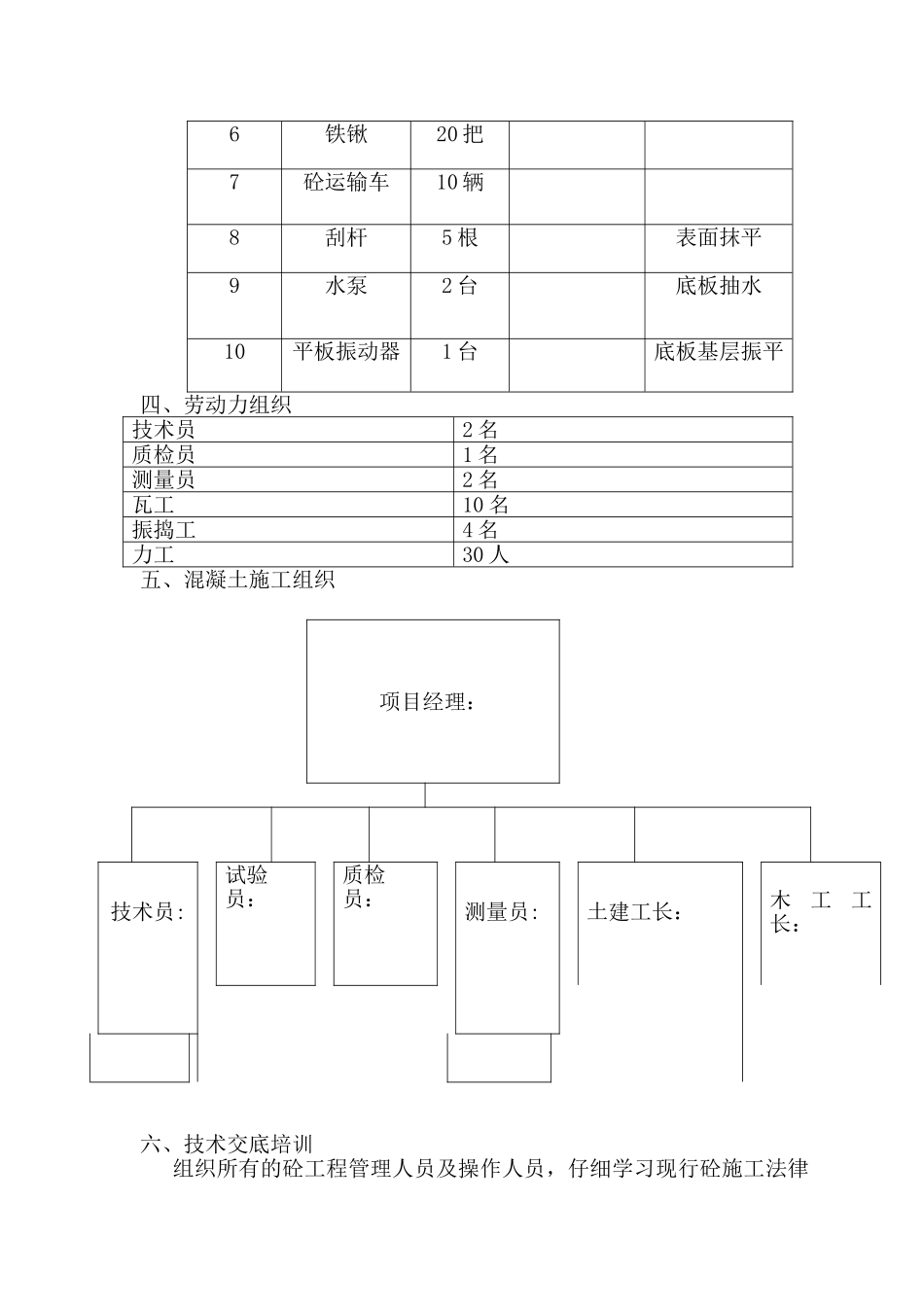

施工机具计划表序号名称数量规格要求1汽车泵1 台臂长 42m2塔吊1 座臂长 50m3小推车10 辆4振动器4 台5振动棒10 根6铁锹20 把7砼运输车10 辆8刮
