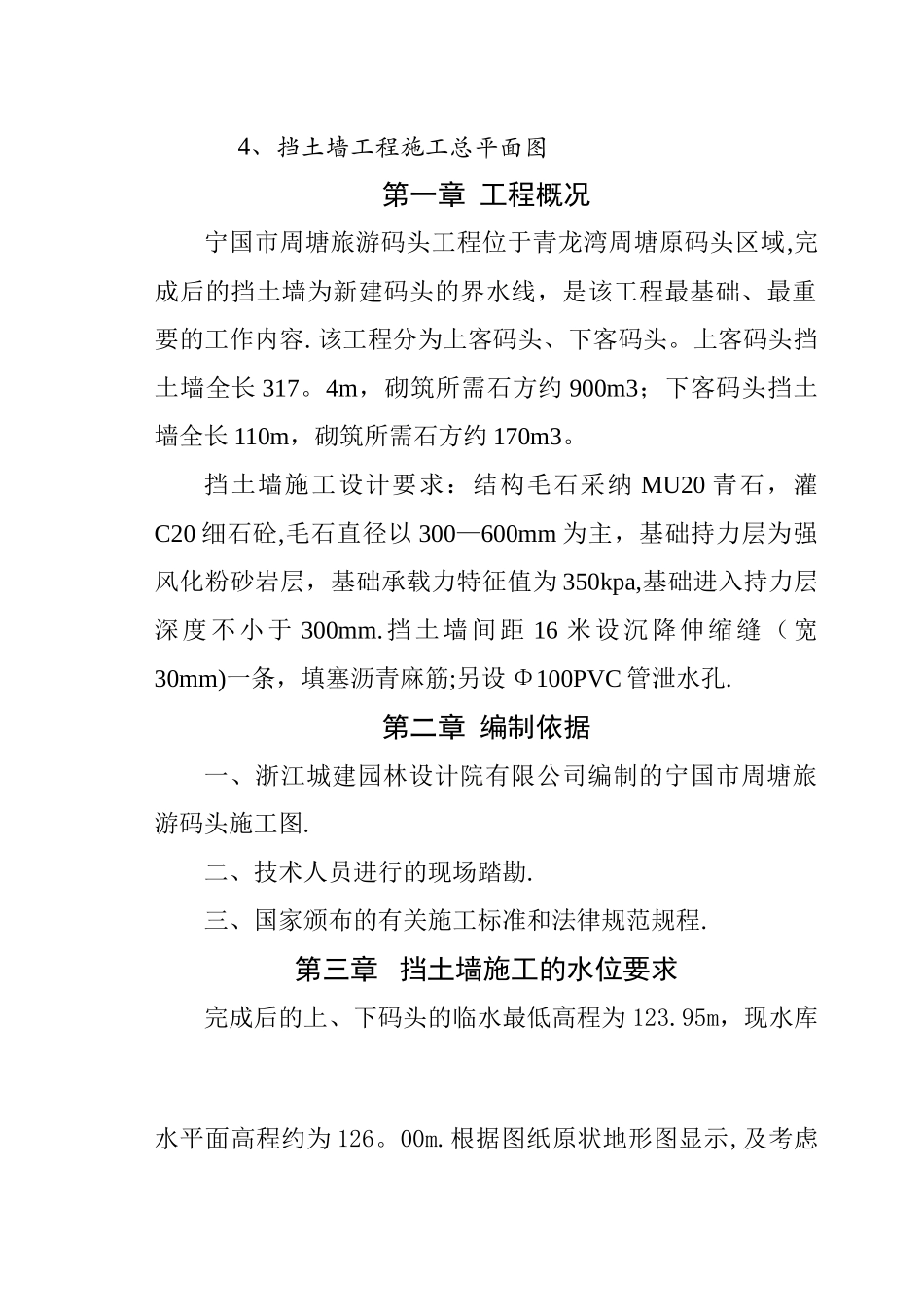

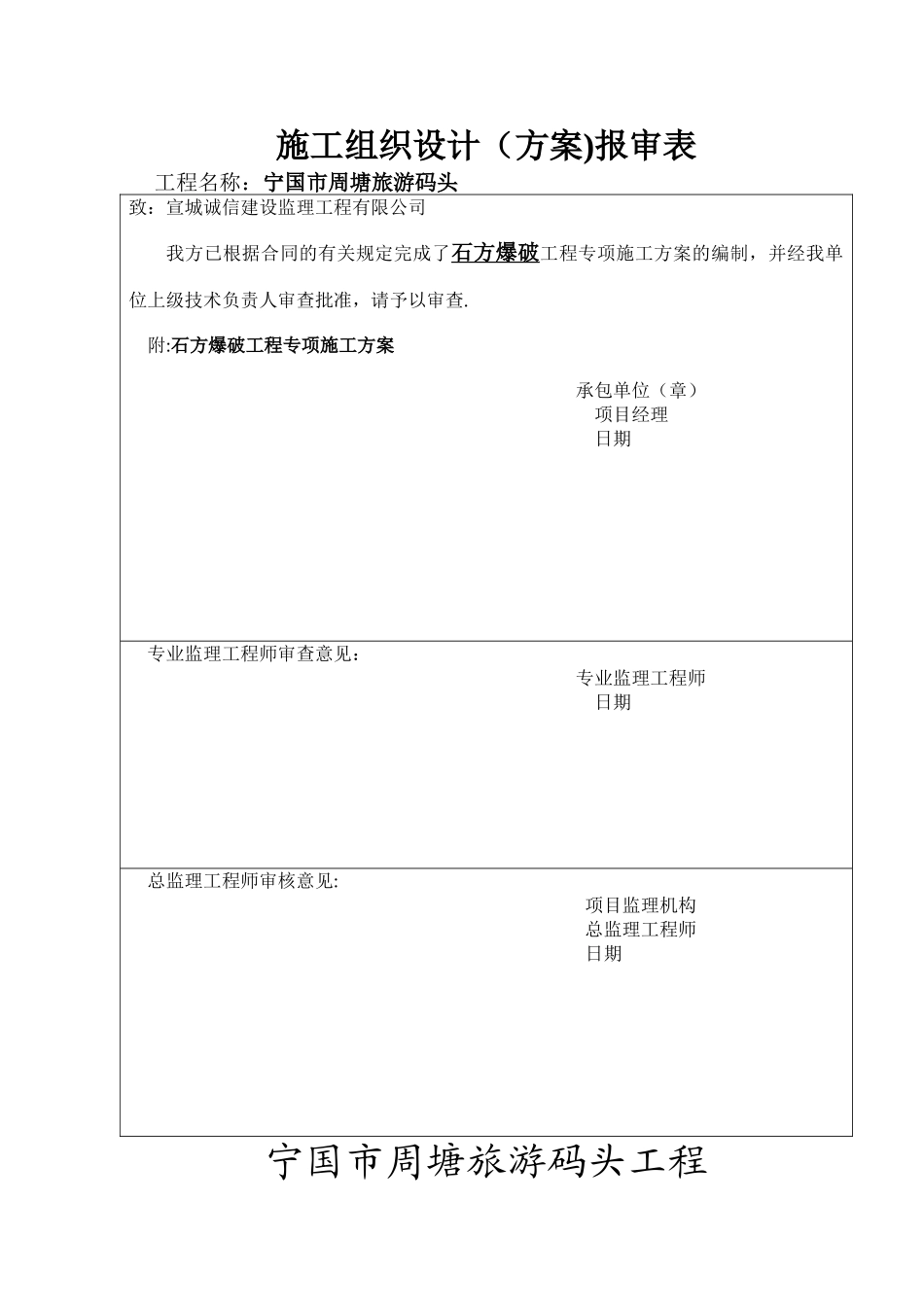

施工组织设计(方案)报审表工程名称:宁国市周塘旅游码头致:宣城诚信建设监理工程有限公司 我方已根据合同的有关规定完成了石方爆破工程专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查.附:石方爆破工程专项施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期宁国市周塘旅游码头工程 挡土墙施工专项施工方案编制单位:合肥东淼建设工程有限公司编制日期:二 0 一四年十月目 录第一章 工程概况第二章 编制依据第三章 挡土墙施工的水位要求第四章 施工准备第五章 主要施工技术方案第六章 质量保证措施第七章 安全施工保证措施第八章 文明施工措施第九章 工期保证措施第十章 冬雨季施工措施附件:1、选用拟投入的施工机械设备2、劳动力计划表3、挡土墙工程施工进度安排4、挡土墙工程施工总平面图第一章 工程概况宁国市周塘旅游码头工程位于青龙湾周塘原码头区域,完成后的挡土墙为新建码头的界水线,是该工程最基础、最重要的工作内容. 该工程分为上客码头、下客码头。上客码头挡土墙全长 317。4m,砌筑所需石方约 900m3;下客码头挡土墙全长 110m,砌筑所需石方约 170m3。挡土墙施工设计要求:结构毛石采纳 MU20 青石,灌C20 细石砼,毛石直径以 300—600mm 为主,基础持力层为强风化粉砂岩层,基础承载力特征值为 350kpa,基础进入持力层深度不小于 300mm.挡土墙间距 16 米设沉降伸缩缝(宽30mm)一条,填塞沥青麻筋;另设 Φ100PVC 管泄水孔.第二章 编制依据一、浙江城建园林设计院有限公司编制的宁国市周塘旅游码头施工图.二、技术人员进行的现场踏勘.三、国家颁布的有关施工标准和法律规范规程.第三章 挡土墙施工的水位要求完成后的上、下码头的临水最低高程为 123.95m,现水库水平面高程约为 126。00m.根据图纸原状地形图显示,及考虑到施工工作面需求和施工安全,需待水平面高程降至约120。00m 后(具体需现场实测)才能进行挡土墙基础的开挖及砌筑工作。码头挡土墙石方约 1000m3,主要分布于上、下码头,根据法律规范及设计要求:①、砌筑完成后的挡土墙需待灌缝细石混凝土强度达到 80%后方可进行墙背回填工作;②墙背回填需分两个阶段进行,第一阶段回填到一半高度后,间隔半个月,再进行第二阶段的回填。综合上述技术要求及施工工艺特点,完成该部分内容所需时间约为:30 天(具体详见挡土墙施工进度计划...
