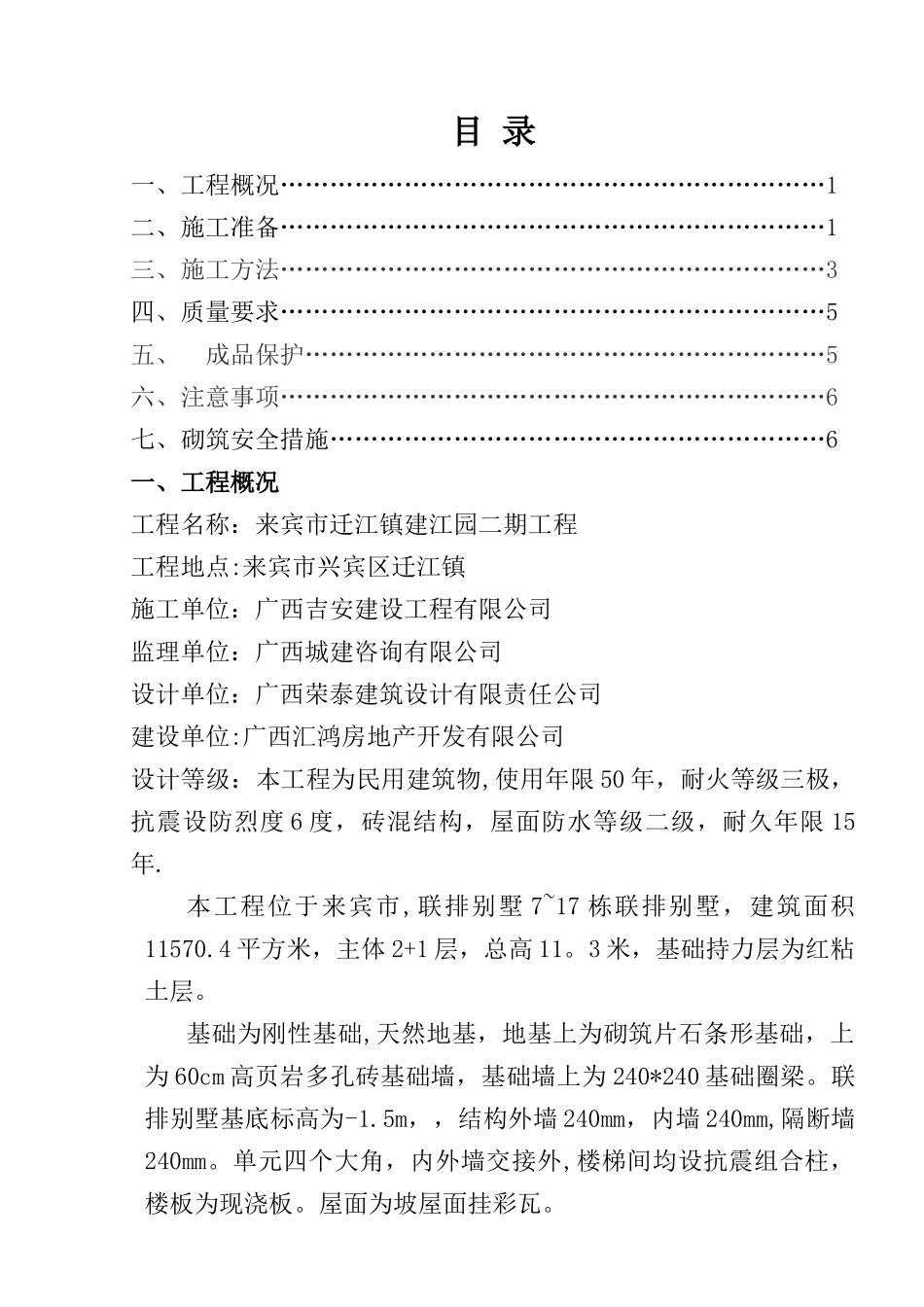

目 录一、工程概况…………………………………………………………1二、施工准备…………………………………………………………1三、施工方法…………………………………………………………3四、质量要求…………………………………………………………5五、 成品保护………………………………………………………5六、注意事项…………………………………………………………6七、砌筑安全措施……………………………………………………6一、工程概况工程名称:来宾市迁江镇建江园二期工程工程地点:来宾市兴宾区迁江镇施工单位:广西吉安建设工程有限公司监理单位:广西城建咨询有限公司设计单位:广西荣泰建筑设计有限责任公司建设单位:广西汇鸿房地产开发有限公司设计等级:本工程为民用建筑物,使用年限 50 年,耐火等级三极,抗震设防烈度 6 度,砖混结构,屋面防水等级二级,耐久年限 15年
本工程位于来宾市,联排别墅 7~17 栋联排别墅,建筑面积11570
4 平方米,主体 2+1 层,总高 11
3 米,基础持力层为红粘土层
基础为刚性基础,天然地基,地基上为砌筑片石条形基础,上为 60cm 高页岩多孔砖基础墙,基础墙上为 240*240 基础圈梁
联排别墅基底标高为-1
5m,,结构外墙 240mm,内墙 240mm,隔断墙240mm
单元四个大角,内外墙交接外,楼梯间均设抗震组合柱,楼板为现浇板
屋面为坡屋面挂彩瓦

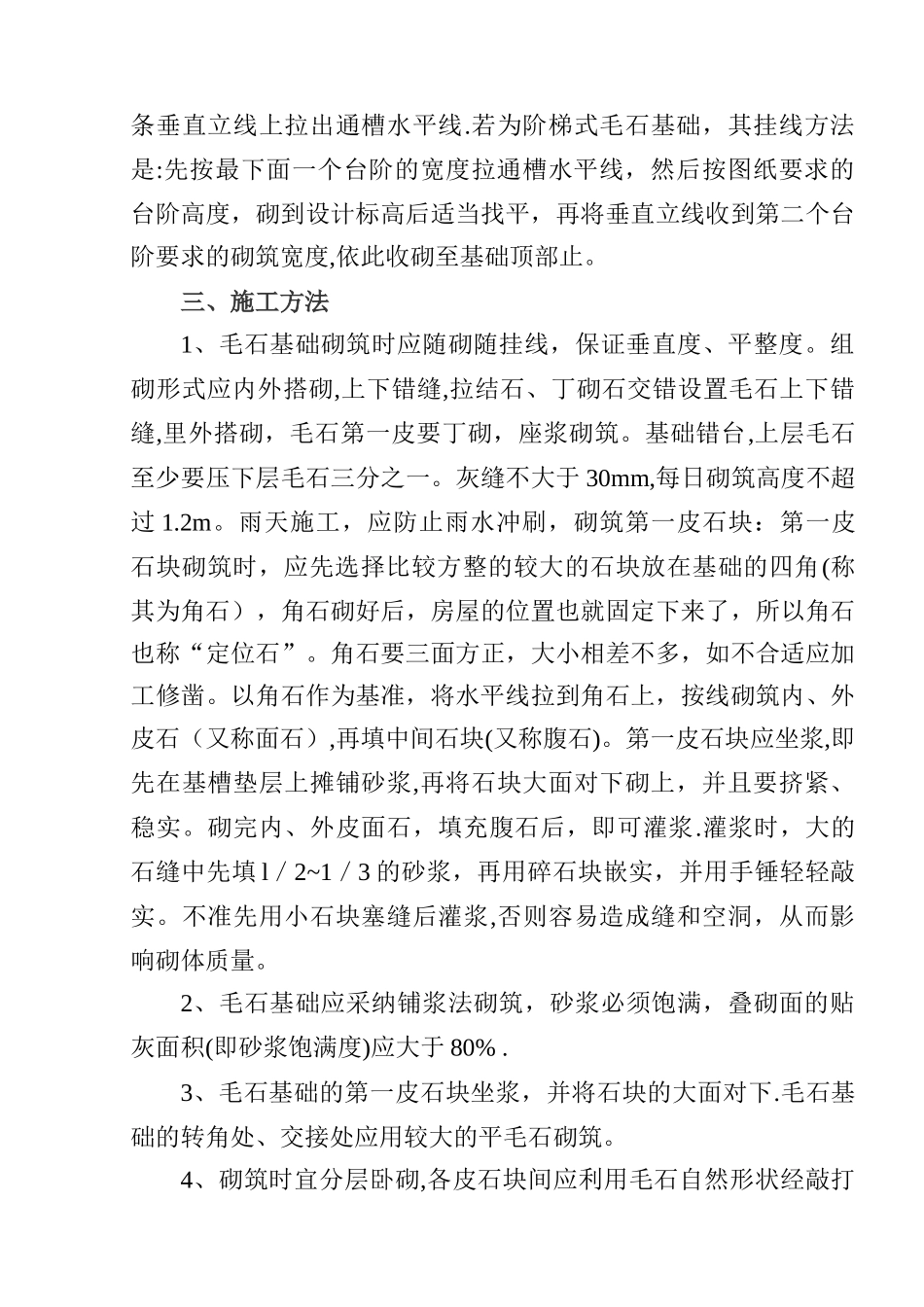

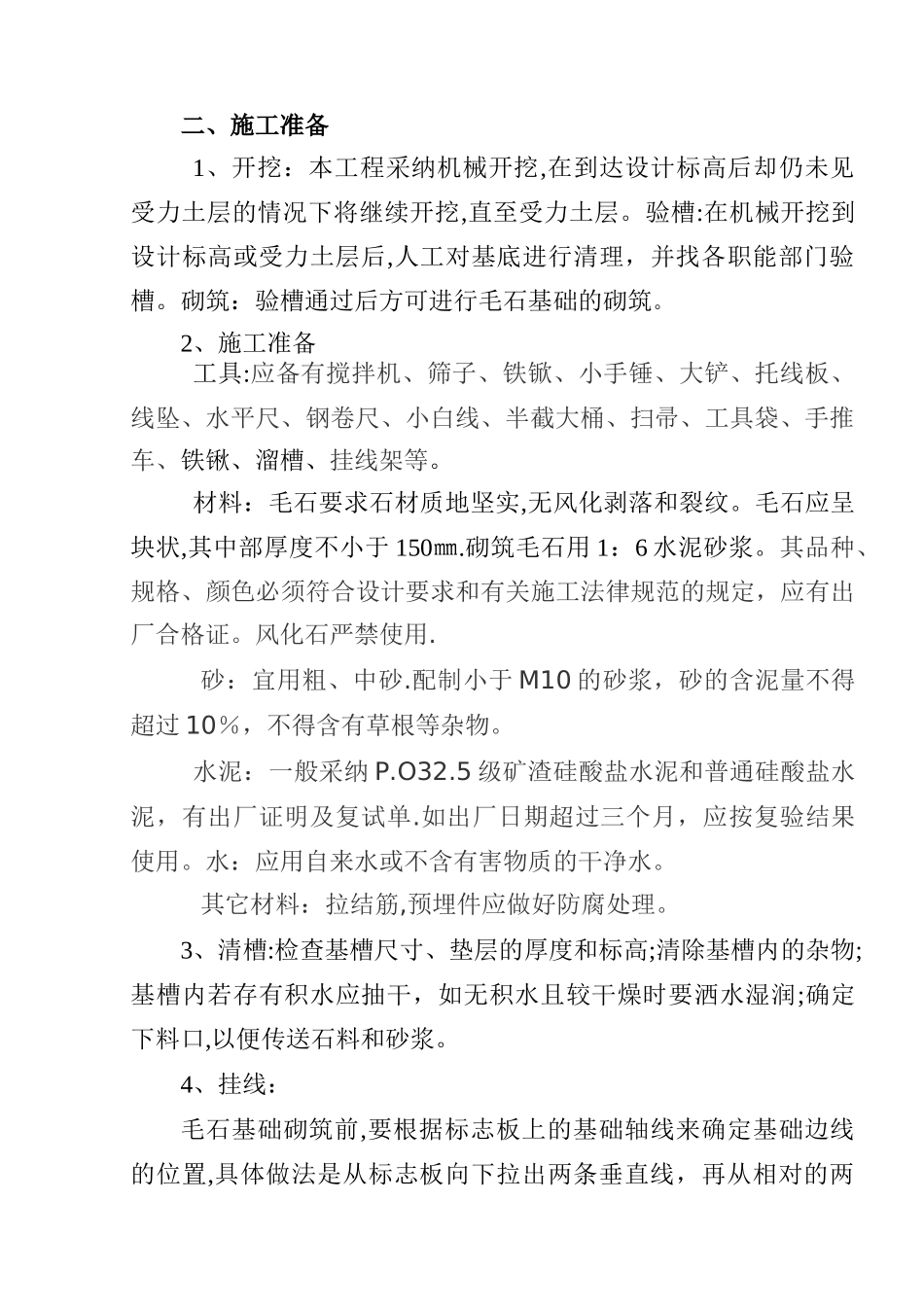

二、施工准备1、开挖:本工程采纳机械开挖,在到达设计标高后却仍未见受力土层的情况下将继续开挖,直至受力土层
验槽:在机械开挖到设计标高或受力土层后,人工对基底进行清理,并找各职能部门验槽
砌筑:验槽通过后方可进行毛石基础的砌筑
2、施工准备工具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、铁锹、溜槽、挂线架等
材料:毛石要求石材质地
