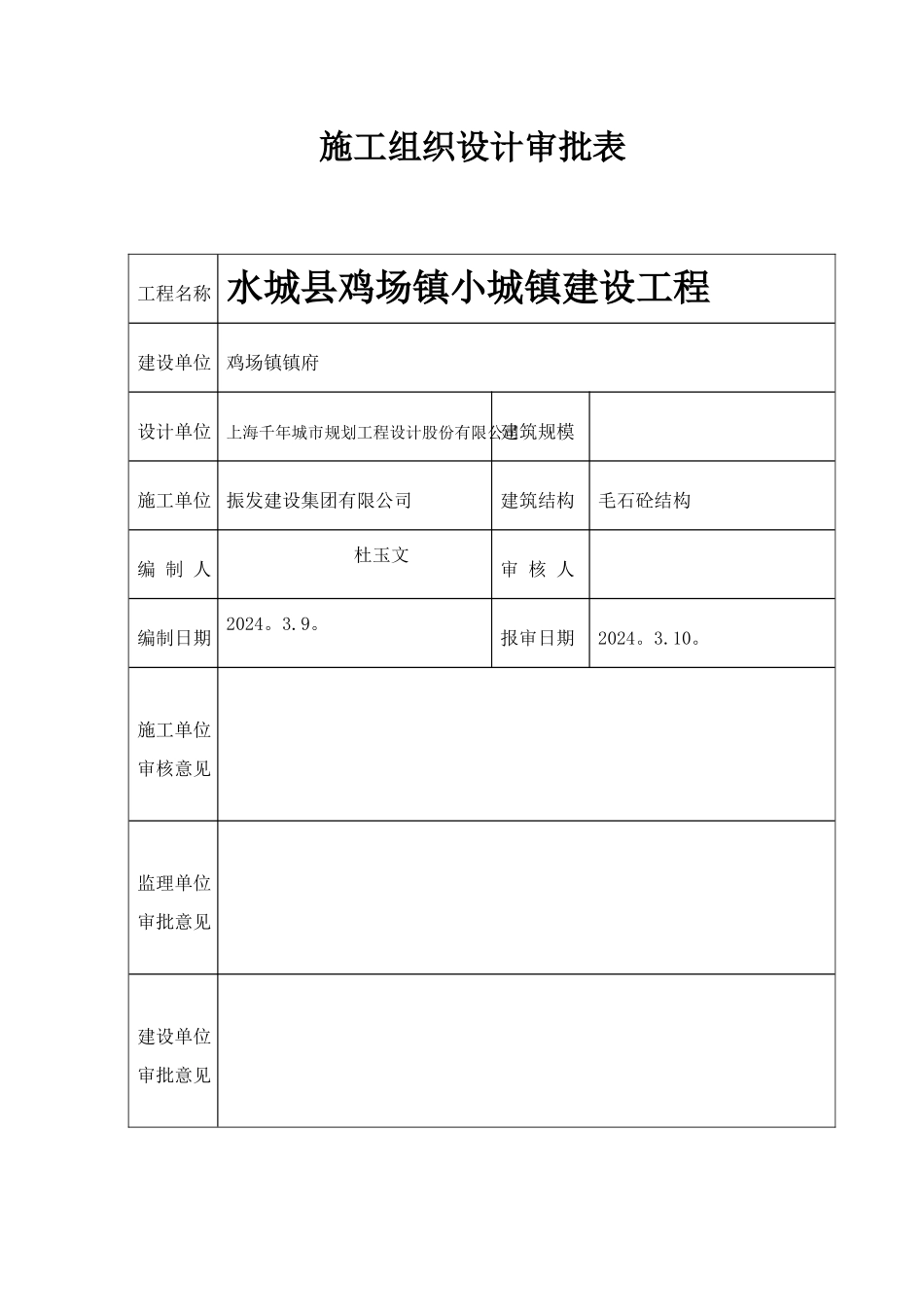

水城县鸡场镇小城镇建设工程弃土场毛石砼挡土墙工程专项施工方案编制单位:审核:审 批:编制日期:振发建设集团有限公司施工组织设计审批表工程名称 水城县鸡场镇小城镇建设工程建设单位 鸡场镇镇府设计单位上海千年城市规划工程设计股份有限公司建筑规模施工单位 振发建设集团有限公司建筑结构毛石砼结构编 制 人杜玉文审 核 人编制日期 2024。3.9。报审日期2024。3.10。施工单位审核意见监理单位审批意见建设单位审批意见目 录一、工程概况 1二、主要施工方法 0 三、投入施工机械 2 四、施工方案 2 (一 ) 施工工艺流程 2 (二 ) 主要技术指标 2 (三)测量控制 3 五、施工组织保证措施 3 一、工程概况本项目工程水城县鸡场镇小城镇道路建设工程。该分项工程为弃土场挡土墙工程,共有两道挡墙,其中第一道毛石砼挡墙总长约50m,为 C30 毛石砼,成“一”字型布置,墙高度约 20m,墙体材料为毛石砼挡墙,其毛石砼毛石含量为 30%,砼含量为 70%。挡土墙毛石采纳 15cm—50cm 毛石,强度不小于 30MPa.第二道毛石砼挡墙总长约 45m,为 C30 毛石砼,成“一"字型布置,墙高度约 10m,墙体材料为毛石砼挡墙,其毛石砼毛石含量为 30%,砼含量为 70%。挡土墙毛石采纳 15cm—50cm 毛石,强度不小于 30MPa。二、主要施工方法1、挡墙施工前应进行施工测量放样,严格根据甲方的要求放出挡土墙的边线2、基础施工⑴ 基坑清挖:在施工放样完毕后,用挖机在所放开挖线内进行清挖,将基坑中的淤泥全部挖出,直到挖至本土层,将挖出的淤泥合理堆放,以免淤泥流入基坑,造成二次挖方,清挖时严格按施工放样的控制线进行挖掘。⑵ 对基槽土质应保持干燥,雨天基槽内积水应随时排除,对受浸泡的基底土(特别是松淤泥)应全部予以清除,并换以好土回填[以碎石(砾)石夯填]至设计标高.3、挡土墙体浇筑与分段设置伸缩缝⑴ 浇筑墙体基础垫层前,应将基底松软,风化表面清除洁净,然后应立即进行砌筑毛石.⑵ 挡墙基础浇筑完后即进行墙身砌筑,墙身内应按设计要求安放 Φ100PVC 塑料管当泄水管用。⑶ 挡土墙按设计要求应分段浇筑,按法律规范要求 1 5 m—20m间距留置 2cm 宽伸缩缝,缝成直线;挡墙外墙面按设计要求按 1:0.05的斜面进行施工,内墙面为垂直砌筑,为此必须拉线作为准绳,使墙面顺直整齐。4、回填用料与泄水孔设置⑴ 混凝土挡墙浇筑后7天,待强度达到 70%后即可进行墙身背后回填,内摩擦角大于 30 度,重度...
