邯钢一冷续建跨厂房燃气管线(氢气)安装施工方案编制: 审核: 批准: 河北亿鑫冶金建设工程有限公司2014 年 5 月 1 日目 录一、工程概况二、管道参数明细表三、编制依据四、施工工艺流程五、施工前准备六、施工安装方法七、质量组织保证措施八、安全组织保证措施九、机具、设备使用一览表十、施工人员一览表十一、施工进度计划表十二、焊接作业指导书一、工程概况邯钢一冷续建跨厂房燃气管线—氢气管线横跨冷轧连续退火主厂房,西起 27 轴与旧有管接口,东止一冷轧车间入口管道平台处,因管径较小,支架生根于¢1320 混合煤气管道上架空敷设,安装高度为9
2 米,管道规格 D89×5,材,20#钢,输送介质为氢气,管道总长度约 162 米,为 GC2 压力管道

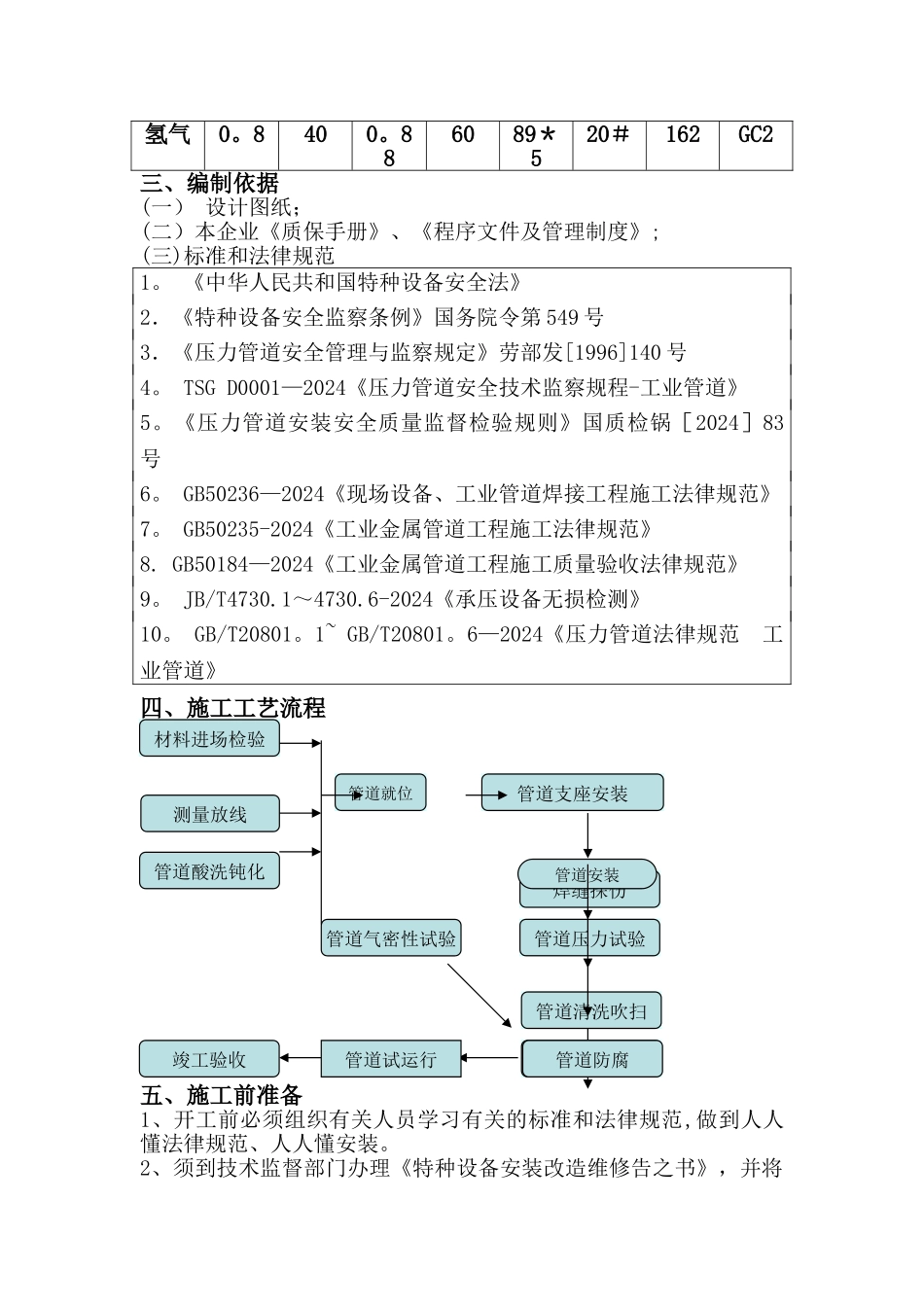

二、管道参数明细表介质工作压力(MPa)工作温度(℃)设计压力(MPa)设计温度(℃)管径(mm)材质数量(米)管道 等 级氢气0
886089*520#162GC2三、编制依据(一) 设计图纸;(二)本企业《质保手册》、《程序文件及管理制度》; (三)标准和法律规范1
《中华人民共和国特种设备安全法》2.《特种设备安全监察条例》国务院令第 549 号3.《压力管道安全管理与监察规定》劳部发[1996]140 号4
TSG D0001—2024《压力管道安全技术监察规程-工业管道》5
《压力管道安装安全质量监督检验规则》国质检锅[2024]83号6
GB50236—2024《现场设备、工业管道焊接工程施工法律规范》7
GB50235-2024《工业金属管道工程施工法律规范》8
GB50184—2024《工业金属管道工程施工质量验收法律规范》9
JB/T4730
1~4730
6-2024《承压设备无损检测》10
GB/T20801
1~ GB/T20801
6—2024《压力管道法律规范 工业管道》四、施工工艺
