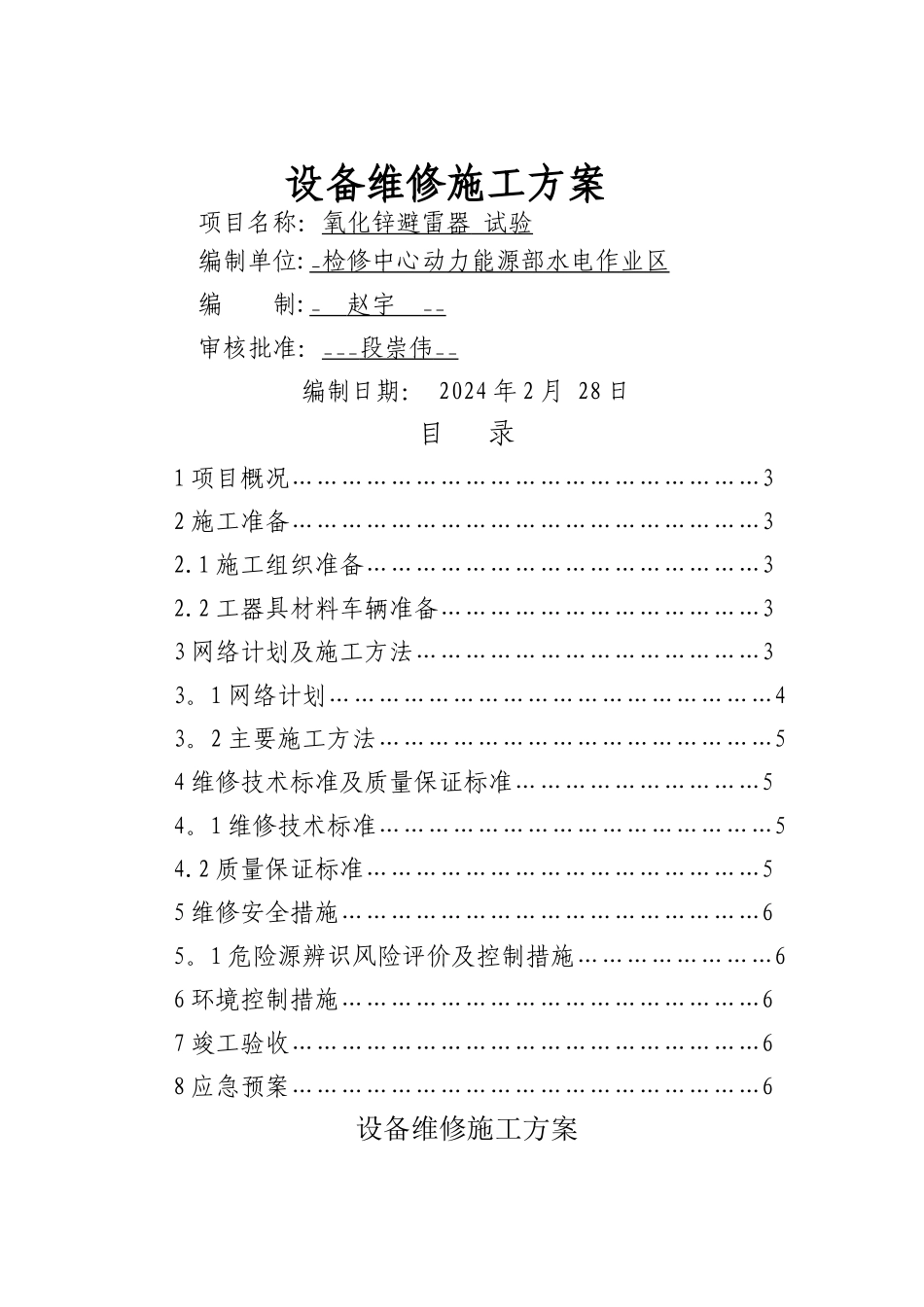

设备维修施工方案项目名称:氧化锌避雷器 试验 编制单位:_ 检修中心动力能源部水电作业区 编 制:_ 赵宇 __ 审核批准:___ 段崇伟 __ 编制日期: 2024 年 2 月 28 日目 录1 项目概况…………………………………………………32 施工准备…………………………………………………32.1 施工组织准备…………………………………………32.2 工器具材料车辆准备…………………………………33 网络计划及施工方法……………………………………33。1 网络计划………………………………………………43。2 主要施工方法…………………………………………54 维修技术标准及质量保证标准…………………………54。1 维修技术标准…………………………………………54.2 质量保证标准…………………………………………55 维修安全措施……………………………………………65。1 危险源辨识风险评价及控制措施……………………66 环境控制措施……………………………………………67 竣工验收…………………………………………………68 应急预案…………………………………………………6设备维修施工方案1.项目概况氧化锌避雷器主要试验项目包括测量绝缘电阻、测量泄漏电流。2。施工准备2。1 施工组织准备(人员调配、分工及主要职责)2。1。1 运行值班人员负责提供安全用具及相应安全措施的实施,提供更换工作所需要的设备材料、工具并负责现场更换安全条件,做好安全措施。2.1。2 运行值班人员安排人员负责现场安全监护工作。2。1.3 检修中心水电作业区试验班李广京负责现场绝缘安全用具试验工作。2。2 工器具、材料、车辆等准备2.2.1 准备工器具:直流高压发生器、电源线、警戒绳、摇表、试验线等。3。网络计划及主要施工方法3.1 网络计划时间合计:24 小时1 2 3 4 8 小时 8 小时 2 小时 0。5 小时 76 5 2 小时 3 小时 0.5 小时搬运避雷器在水中浸泡取出避雷器,晾干搬运避雷器,准备测试清理现场,搬运避雷器测量泄漏电流测量绝缘电阻确认安全措施3.2 主要施工方法3。2。1 检查确认安全措施完备,办理工作票3.2.2 搬运避雷器入水中浸泡 8 小时,再取出晾晒 8 小时。3。2。3 试验现场设置围栏,向外悬挂“止步,高压危险”标识牌。3。2。3 测量绝缘电阻。3。2.4 测量泄漏电流。3.2。6 试验结束后,拆除自装接地短路线。3.2.7 清理现场,不留杂物。4.维修技术标准及质量保证措施4.1 维修技术标...
