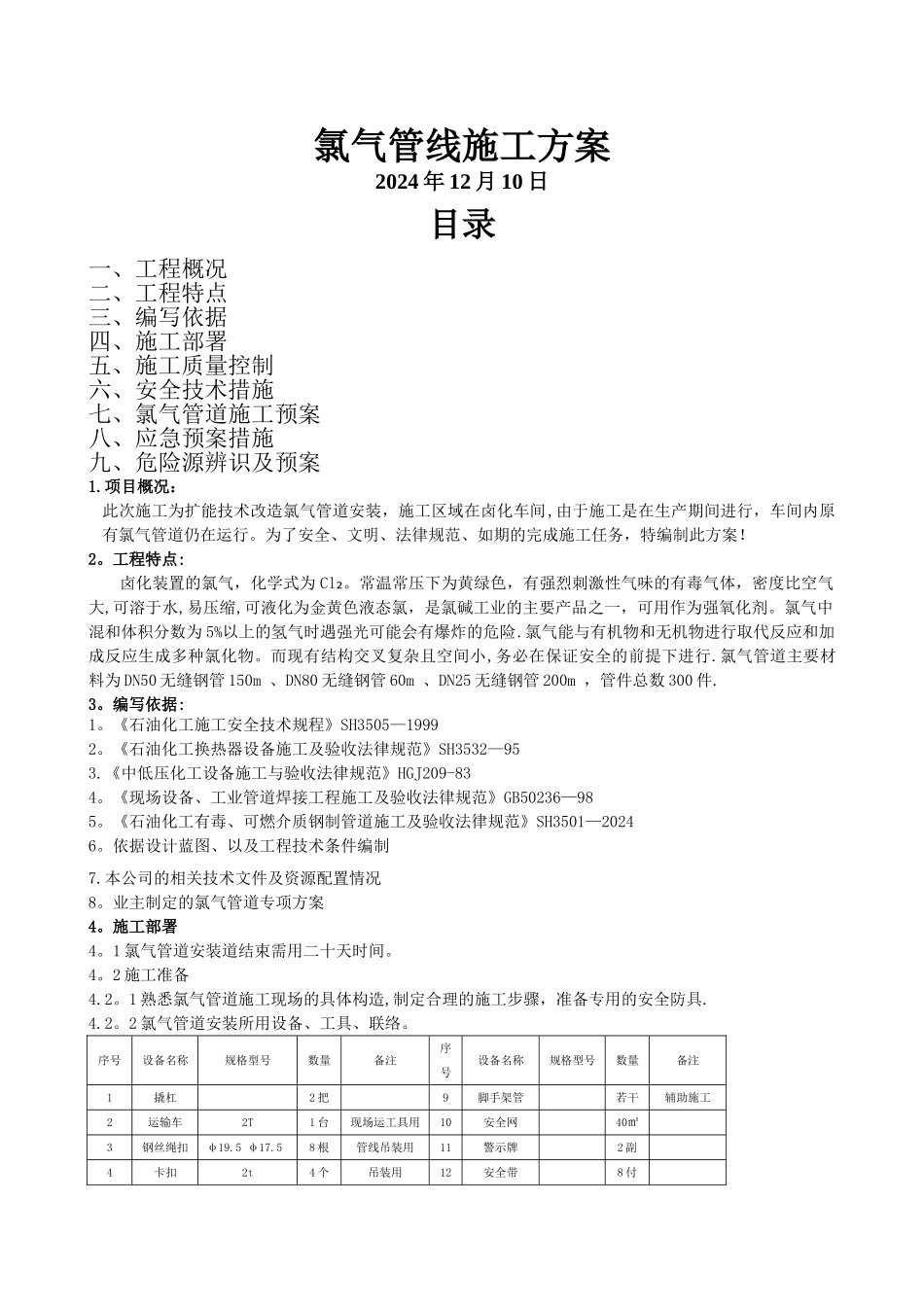

氯气管线施工方案2024 年 12 月 10 日目录一、工程概况二、工程特点三、编写依据四、施工部署五、施工质量控制六、安全技术措施七、氯气管道施工预案八、应急预案措施九、危险源辨识及预案1
项目概况:此次施工为扩能技术改造氯气管道安装,施工区域在卤化车间,由于施工是在生产期间进行,车间内原有氯气管道仍在运行
为了安全、文明、法律规范、如期的完成施工任务,特编制此方案
工程特点:卤化装置的氯气,化学式为 Cl₂
常温常压下为黄绿色,有强烈刺激性气味的有毒气体,密度比空气大,可溶于水,易压缩,可液化为金黄色液态氯,是氯碱工业的主要产品之一,可用作为强氧化剂
氯气中混和体积分数为 5%以上的氢气时遇强光可能会有爆炸的危险
氯气能与有机物和无机物进行取代反应和加成反应生成多种氯化物
而现有结构交叉复杂且空间小,务必在保证安全的前提下进行
氯气管道主要材料为 DN50 无缝钢管 150m 、DN80 无缝钢管 60m 、DN25 无缝钢管 200m ,管件总数 300 件
编写依据:1

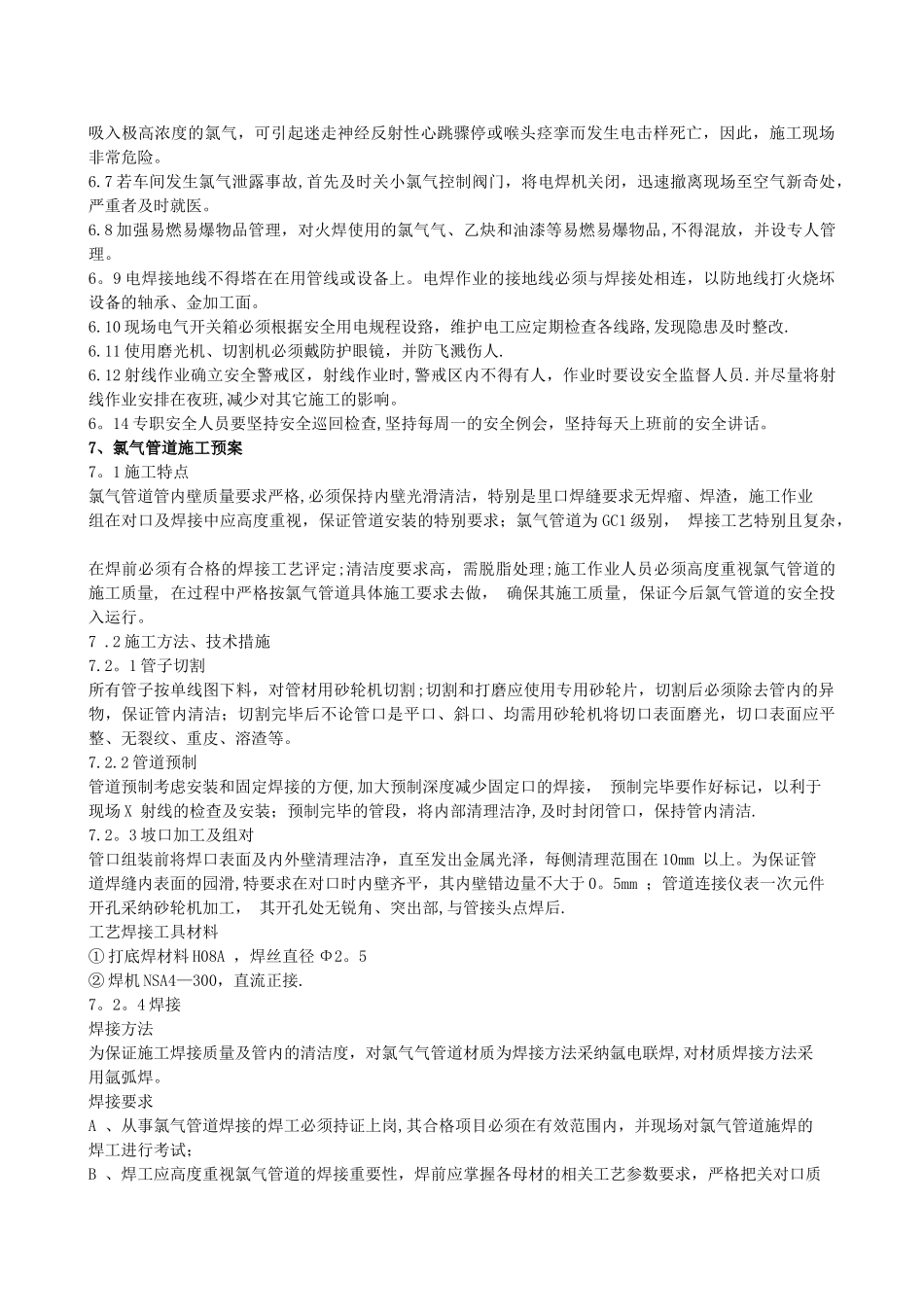

《石油化工施工安全技术规程》SH3505—19992
《石油化工换热器设备施工及验收法律规范》SH3532—953
《中低压化工设备施工与验收法律规范》HGJ209-834
《现场设备、工业管道焊接工程施工及验收法律规范》GB50236—985
《石油化工有毒、可燃介质钢制管道施工及验收法律规范》SH3501—20246
依据设计蓝图、以及工程技术条件编制7
本公司的相关技术文件及资源配置情况8
业主制定的氯气管道专项方案4
1 氯气管道安装道结束需用二十天时间
2 施工准备4
1 熟悉氯气管道施工现场的具体构造,制定合理的施工步骤,准备专用的安全防具

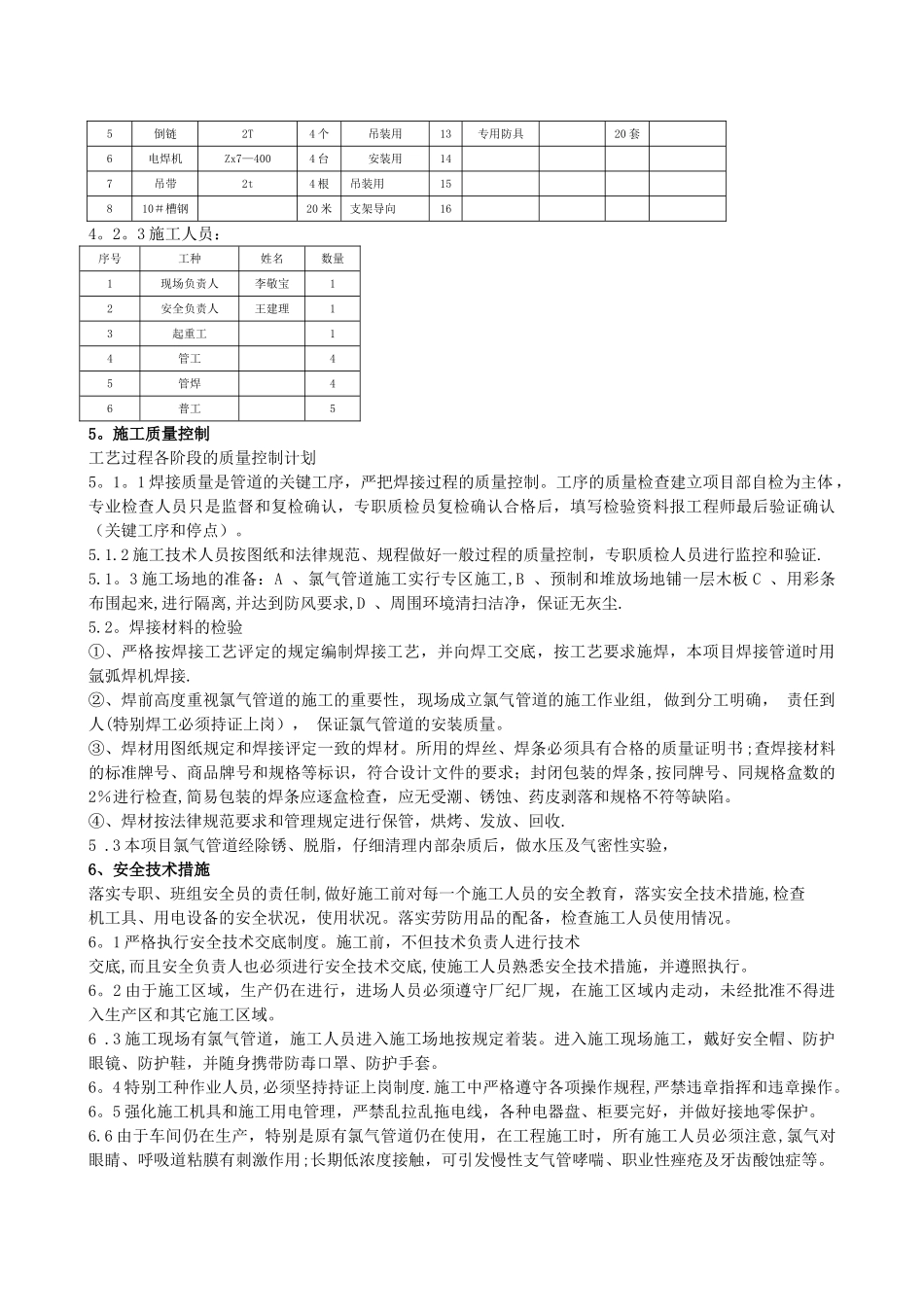

2 氯气管道安装所用设备、工具、联络
序号设备名称规格型号数量备注序号设备名称规格型号数量备注1撬杠2 把9脚手
