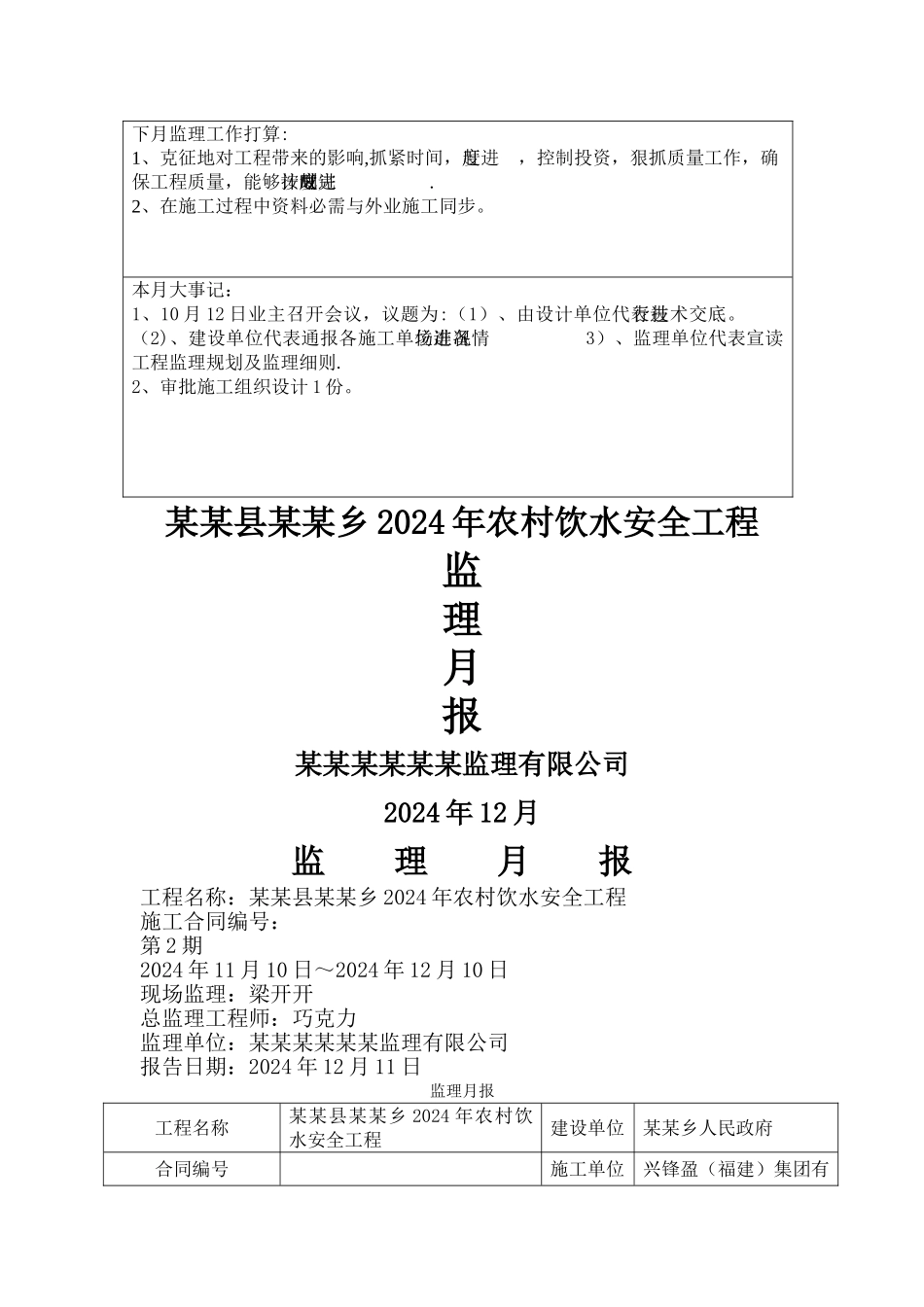

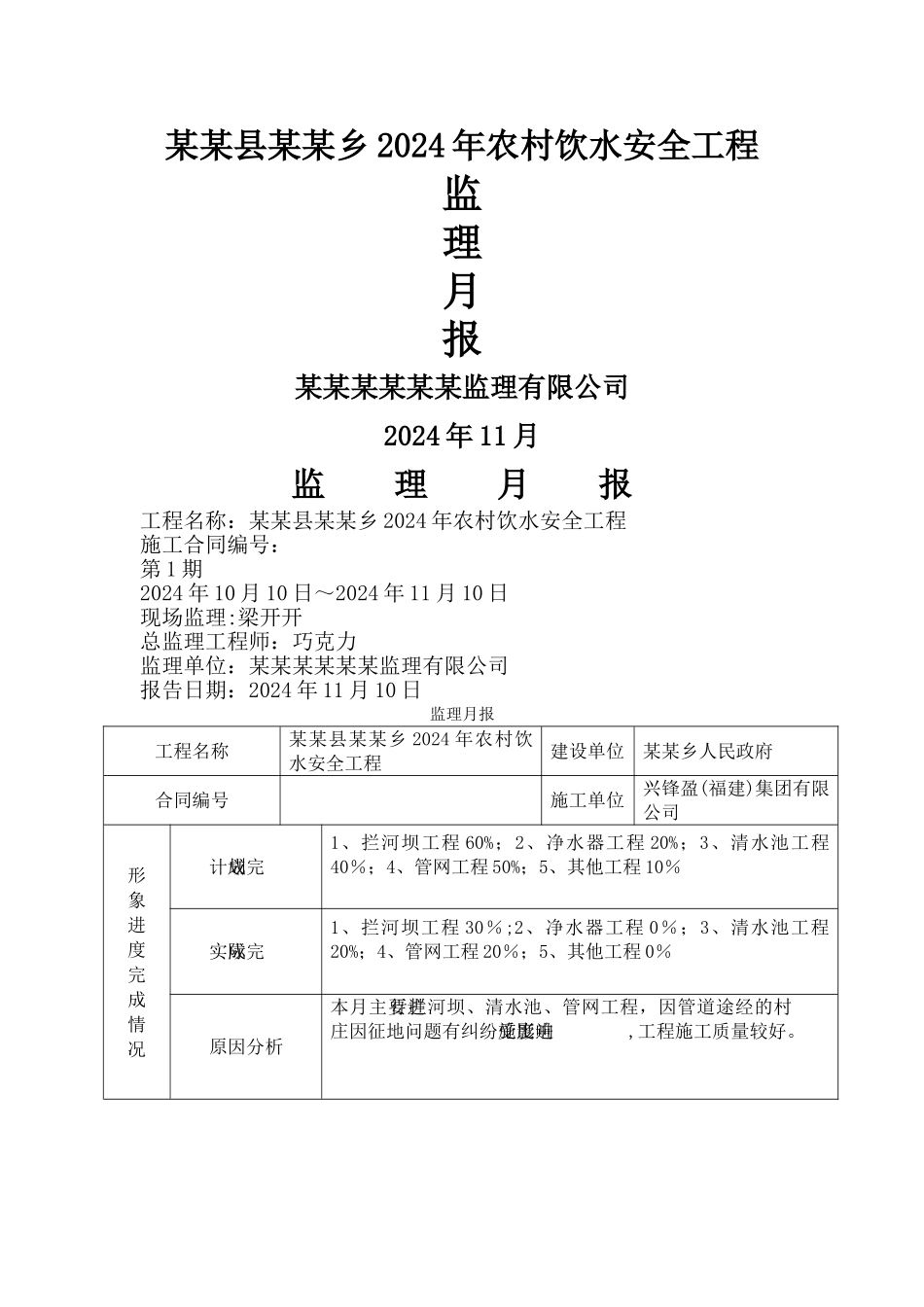

某某县某某乡 2024 年农村饮水安全工程监理月报某某某某某某监理有限公司2024 年 11 月监 理 月 报工程名称:某某县某某乡 2024 年农村饮水安全工程施工合同编号:第 1 期2024 年 10 月 10 日~2024 年 11 月 10 日现场监理:梁开开总监理工程师:巧克力监理单位:某某某某某某监理有限公司报告日期:2024 年 11 月 10 日监理月报工程名称某某县某某乡 2024 年农村饮水安全工程建设单位某某乡人民政府合同编号施工单位兴锋盈(福建)集团有限公司形象进度完成情况计划完成1、拦河坝工程 60%;2、净水器工程 20%;3、清水池工程40%;4、管网工程 50%;5、其他工程 10%实际完成1、拦河坝工程 30%;2、净水器工程 0%;3、清水池工程20%;4、管网工程 20%;5、其他工程 0%原因分析本月主要进行拦河坝、清水池、管网工程,因管道途经的村庄因征地问题有纠纷施工进度受影响,工程施工质量较好

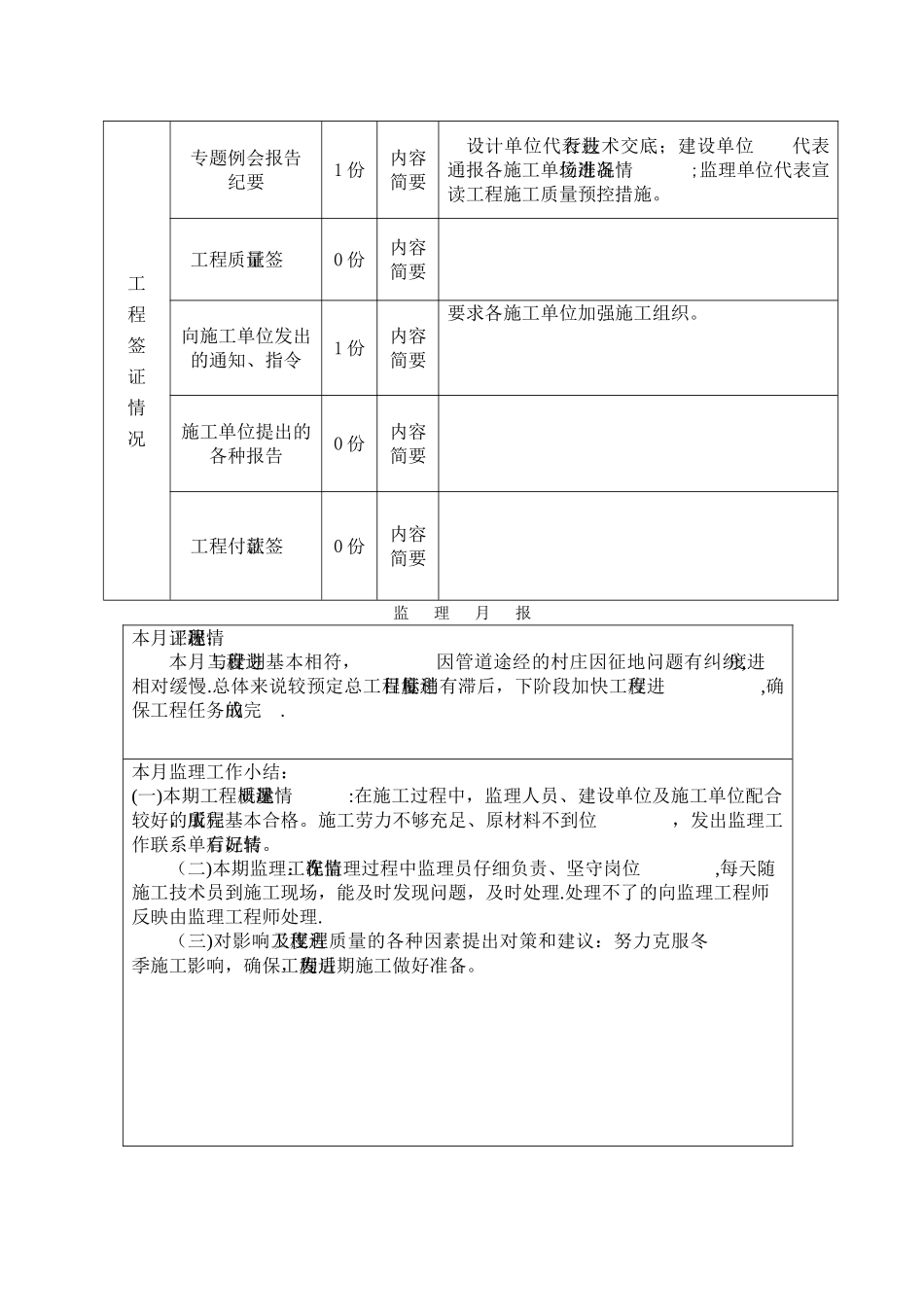

工程签证情况专题例会报告纪要1 份内容简要设计单位代表进行技术交底;建设单位代表通报各施工单位进场准备情况;监理单位代表宣读工程施工质量预控措施
工程质量签证0 份内容简要向施工单位发出的通知、指令1 份内容简要要求各施工单位加强施工组织
施工单位提出的各种报告0 份内容简要工程付款签证0 份内容简要监 理 月 报本月工程情况评述:本月工程进度与计划基本相符,因管道途经的村庄因征地问题有纠纷,进度相对缓慢
总体来说较预定总工程量进度目标稍有滞后,下阶段加快工程进度,确保工程任务的完成
本月监理工作小结:(一)本期工程质量情况概述:在施工过程中,监理人员、建设单位及施工单位配合较好,所完成的工程基本合格
施工劳力不够充足、原材料不到位,发出监理工作联系单后,情况有好转
(二)本期监理工作情况:在监理过程中监理员仔细负责、坚守岗位,每天随施工技
