监理 月 报 2024 年 第 1 期 2024 年 10 月 30 日 至 2024 年 11 月 30 日 工 程 名 称 : 福 州 市 马 尾 天 台 水 库工 程 合 同 编 号 :总 监 理 工 程 师 : 余 养 和监 理 单 位 : 福 建 省 利 水 工 程 监 理 咨 询 中 心 日 期 :2024 年 12 月 5 日目录一

本月工程施工概况 Error: Reference source not found 二
本月质量控制情况 0 三
工程进度控制情况 0 四
工程资金控制情况 0 五
施工安全监理情况 Error: Reference source not found 六
文明施工监理情况 Error: Reference source not found 七
合同管理的其他工作情况 0 八
监理机构运行情况 Error: Reference source not found 九
监理工作小结 2 十
存在问题及有关建议 2 十 一
下月工作安排 1 十 二
监理 大事记 1 十 三
附表 1 一

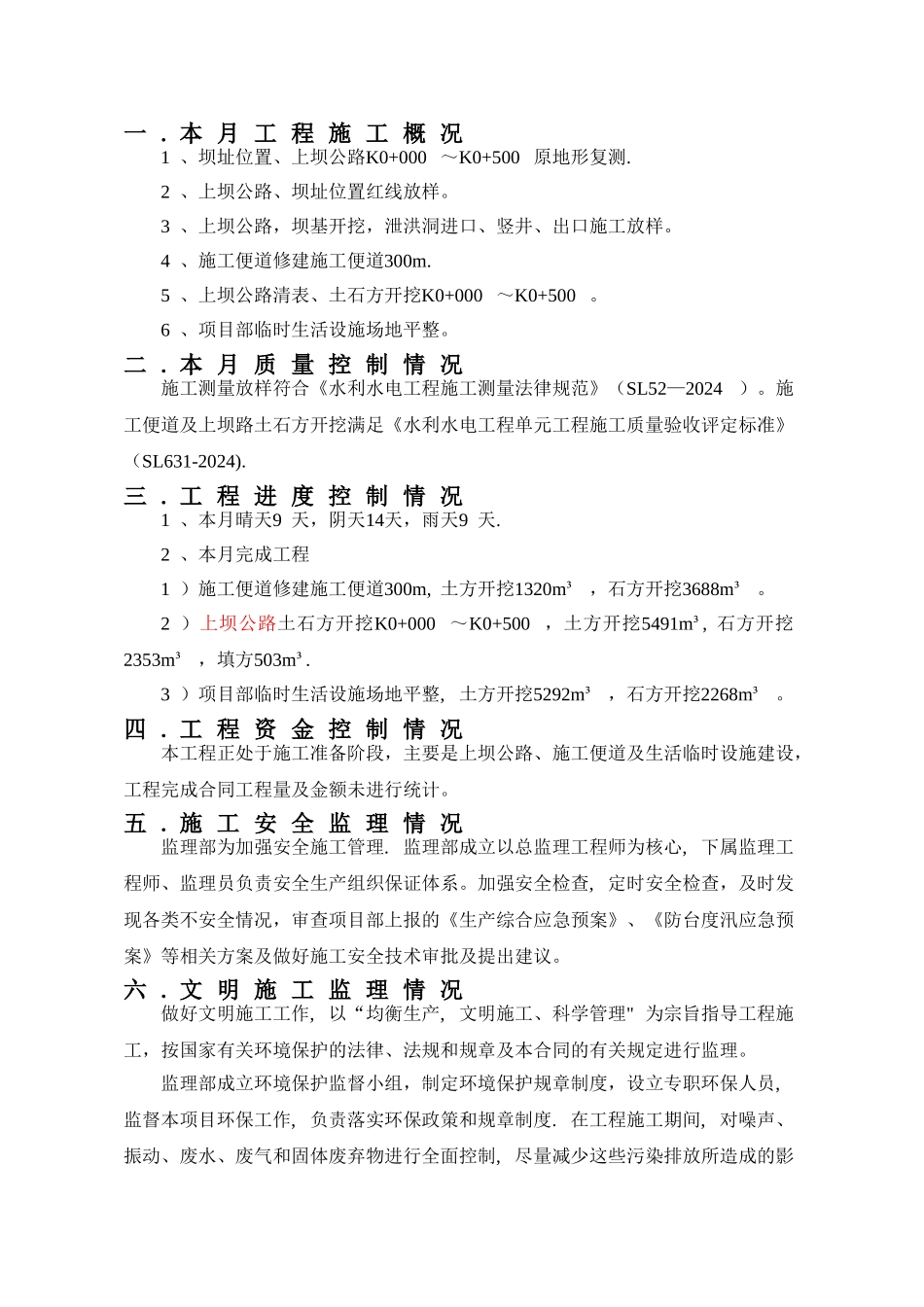

本 月 工 程 施 工 概 况1 、坝址位置、上坝公路K0+000 ~K0+500 原地形复测
2 、上坝公路、坝址位置红线放样
3 、上坝公路,坝基开挖,泄洪洞进口、竖井、出口施工放样
4 、施工便道修建施工便道300m
5 、上坝公路清表、土石方开挖K0+000 ~K0+500
6 、项目部临时生活设施场地平整
本 月 质 量 控 制 情 况施工测量放样符合《水利水电工程施工测量法律规范》(SL52—2024)
施工便道及上坝路土石方开挖满足《水利水电工程单元工程施工质量验收评定标准》(SL631-2024)
工 程 进 度 控 制 情 况1 、本月晴天9 天,阴天14天,雨
