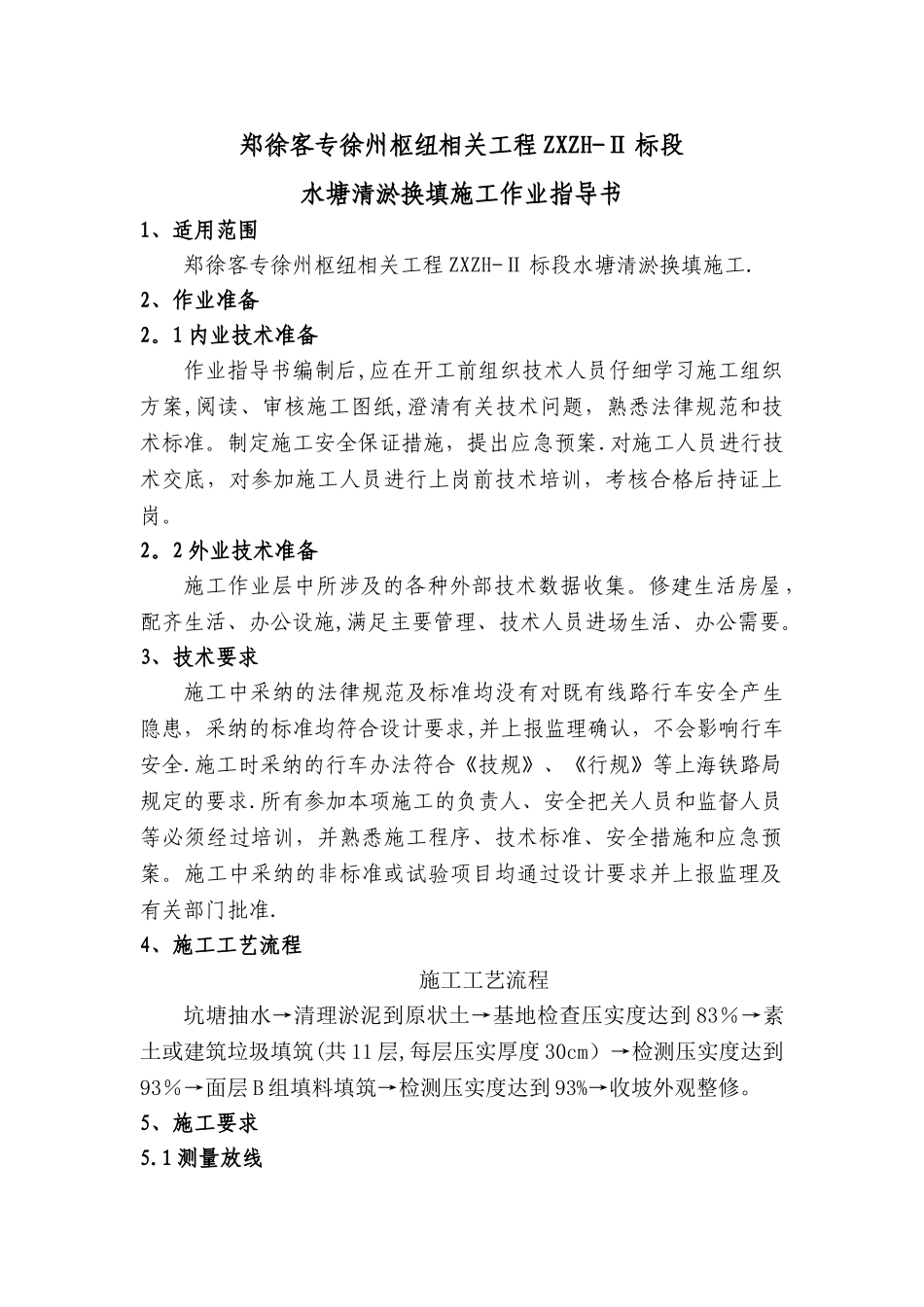

新建郑州至徐州客运专线铁路工程作业指导书文件名称:水塘清淤换填施工作业指导书文件编号:ZXTS02-ZZ-009中铁十局郑徐客专徐州枢纽项目经理部2014 年 6 月 20 日郑徐客专徐州枢纽相关工程 ZXZH-Ⅱ 标段水塘清淤换填施工作业指导书1、适用范围郑徐客专徐州枢纽相关工程 ZXZH-Ⅱ 标段水塘清淤换填施工
2、作业准备2
1 内业技术准备作业指导书编制后,应在开工前组织技术人员仔细学习施工组织方案,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2 外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3、技术要求施工中采纳的法律规范及标准均没有对既有线路行车安全产生隐患,采纳的标准均符合设计要求,并上报监理确认,不会影响行车安全
施工时采纳的行车办法符合《技规》、《行规》等上海铁路局规定的要求
所有参加本项施工的负责人、安全把关人员和监督人员等必须经过培训,并熟悉施工程序、技术标准、安全措施和应急预案
施工中采纳的非标准或试验项目均通过设计要求并上报监理及有关部门批准
4、施工工艺流程施工工艺流程坑塘抽水→清理淤泥到原状土→基地检查压实度达到 83%→素土或建筑垃圾填筑(共 11 层,每层压实厚度 30cm)→检测压实度达到93%→面层 B 组填料填筑→检测压实度达到 93%→收坡外观整修
5、施工要求5
1 测量放线据设计、监理单位交付的水准点和导线点对清淤换填地段进行测量,采纳木桩作为标识,用石灰撒出边界线,对换填面积和清淤前的高程进行测量,报监理工程师审核后开始清淤,清淤完成,再对清淤后的面积和高程进行测量
2 抽水清淤将水塘内的水采纳水泵抽取的
