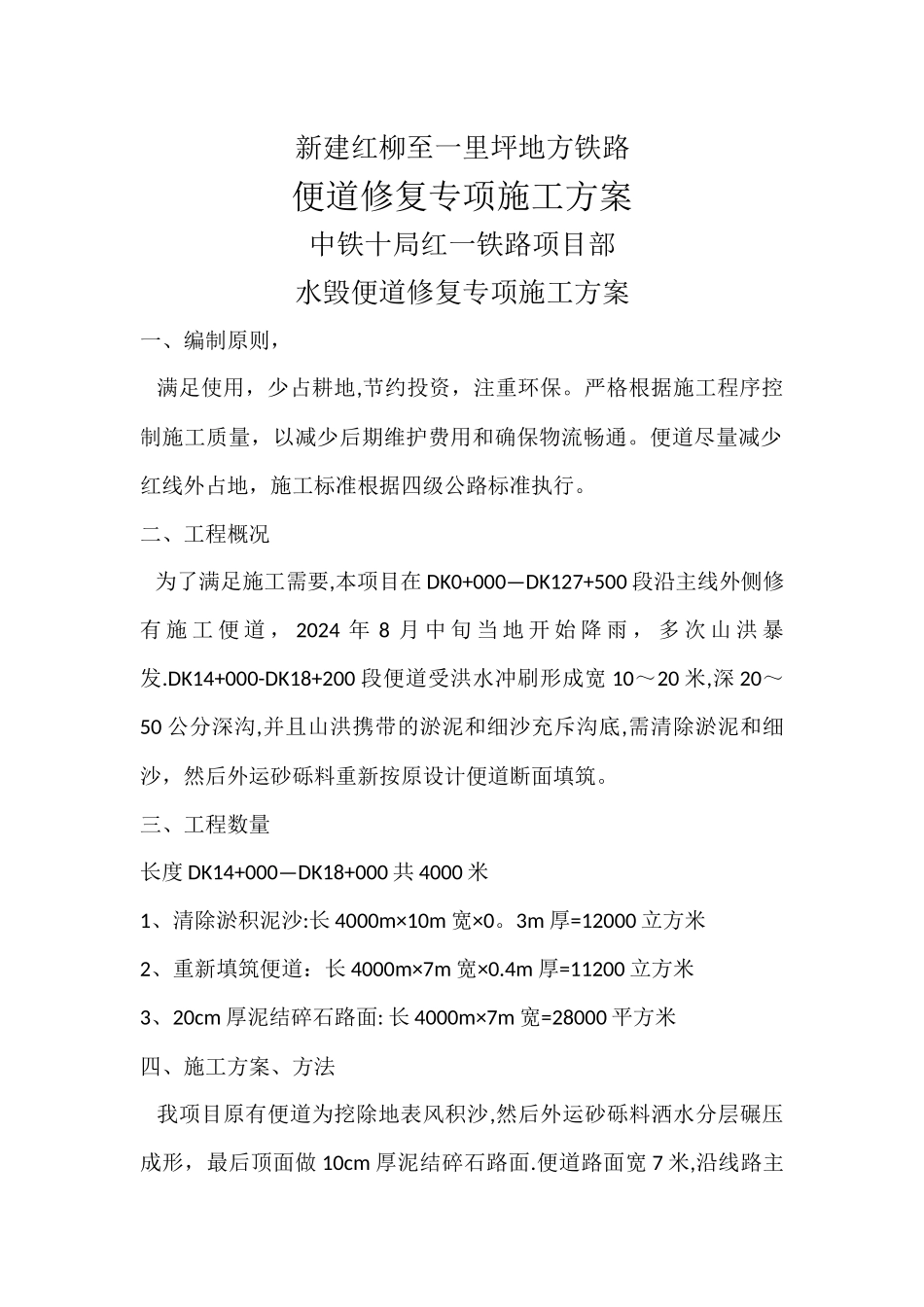

新建红柳至一里坪地方铁路便道修复专项施工方案中铁十局红一铁路项目部水毁便道修复专项施工方案一、编制原则, 满足使用,少占耕地,节约投资,注重环保
严格根据施工程序控制施工质量,以减少后期维护费用和确保物流畅通
便道尽量减少红线外占地,施工标准根据四级公路标准执行
二、工程概况 为了满足施工需要,本项目在 DK0+000—DK127+500 段沿主线外侧修有 施 工 便 道 , 2024 年 8 月 中 旬 当 地 开 始 降 雨 , 多 次 山 洪 暴发
DK14+000-DK18+200 段便道受洪水冲刷形成宽 10~20 米,深 20~50 公分深沟,并且山洪携带的淤泥和细沙充斥沟底,需清除淤泥和细沙,然后外运砂砾料重新按原设计便道断面填筑
三、工程数量长度 DK14+000—DK18+000 共 4000 米1、清除淤积泥沙:长 4000m×10m 宽×0
3m 厚=12000 立方米2、重新填筑便道:长 4000m×7m 宽×0
4m 厚=11200 立方米3、20cm 厚泥结碎石路面: 长 4000m×7m 宽=28000 平方米四、施工方案、方法 我项目原有便道为挖除地表风积沙,然后外运砂砾料洒水分层碾压成形,最后顶面做 10cm 厚泥结碎石路面

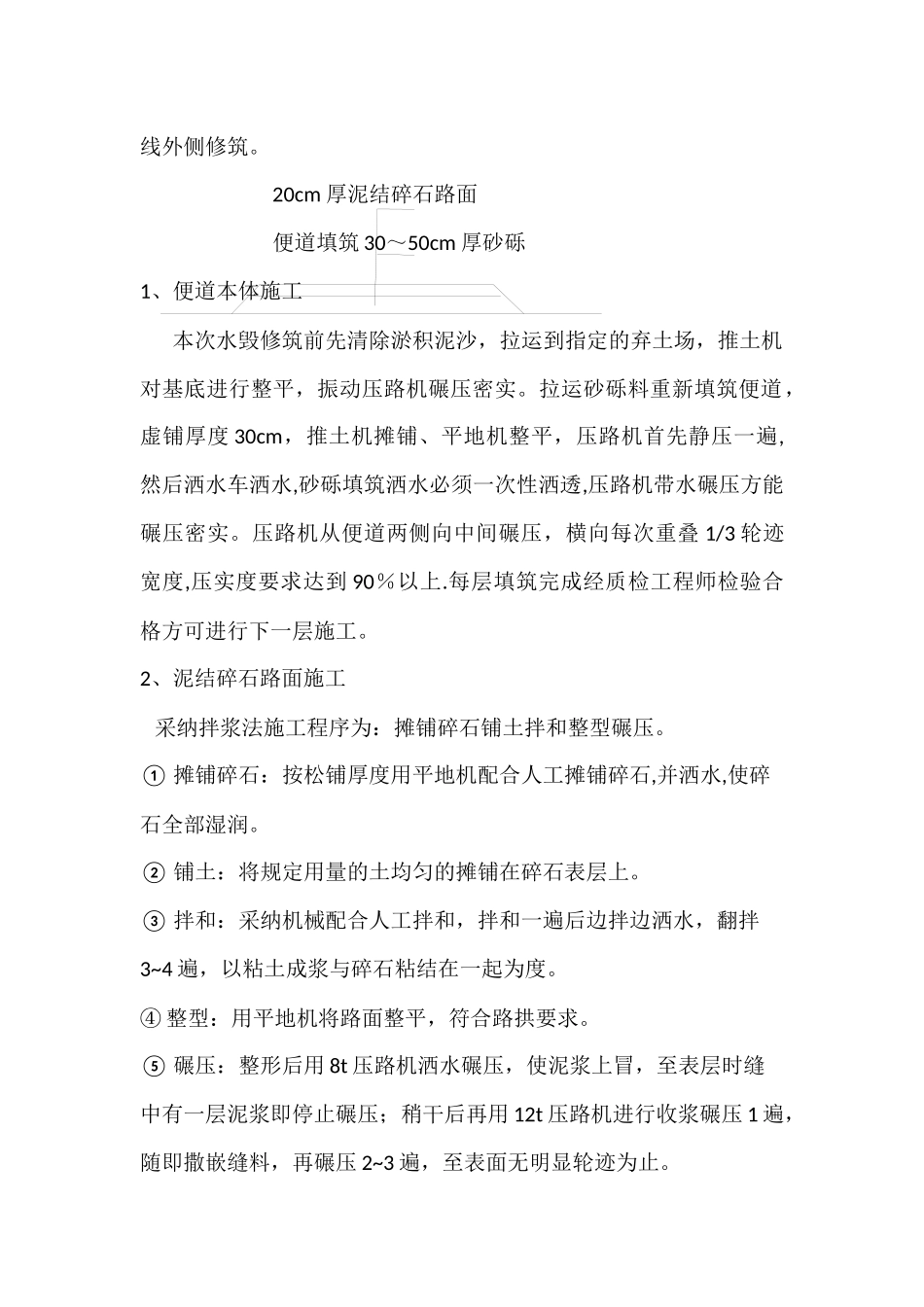

便道路面宽 7 米,沿线路主线外侧修筑
20cm 厚泥结碎石路面 便道填筑 30~50cm 厚砂砾1、便道本体施工本次水毁修筑前先清除淤积泥沙,拉运到指定的弃土场,推土机对基底进行整平,振动压路机碾压密实
拉运砂砾料重新填筑便道,虚铺厚度 30cm,推土机摊铺、平地机整平,压路机首先静压一遍,然后洒水车洒水,砂砾填筑洒水必须一次性洒透,压路机带水碾压方能碾压密实
压路机从便道两侧向中间碾压,横向每次重叠 1/3 轮迹宽度,压实度要求达到 90%以上
每层填筑完成经质检工程师检验合格方可进行下一层施工
2、泥结碎石路面
