***********项目15#楼水泥土褥垫层回填施工方案编制:审核:批准:***********有限公司**************项目经理部2024 年 6 月 5 日水泥土褥垫层回填施工方案一、编制依据1、《建筑地基基础工程施工质量验收法律规范》(GB50202—2024)2、《建筑工程施工质量验收统一标准》(GB50300—2024)3、《建筑地基处理技术法律规范》(JGJ79—2024)4、施工蓝图、变更及相关法律规范 5、建筑施工手册(第四版)二、工程概况项目名称:************项目建设地点:**************本工程 15#楼基础采纳钢筋混凝筏板基础,地基为水泥土挤密桩,一次开挖标高(打桩工作面)为 424
880,桩长均为 12
挤密桩成孔应采纳静压沉管工艺或柴油锤锤击沉管成孔工艺
素土挤密桩需在桩顶设计标高以上预留 500mm,采纳机械与人工配合开挖方式,机械挖至标高,人工配合清槽,减少对桩间土的扰动,基底标高以下如还有杂填土应全部挖除,再用素土分层回填至基底标高,回填土压实系数不小于 0
素土挤密桩桩径 400mm,按等边三角形布置;成孔后应立即夯填,孔底在填料前必须夯实,填料的压实系数不小于 0
97,施工完后桩间土内平均挤密系数不小于 0
桩基施工完毕并破桩头后,顶部应铺设 500mm 厚 1:7水泥土垫层,垫层压实系数不小于 0

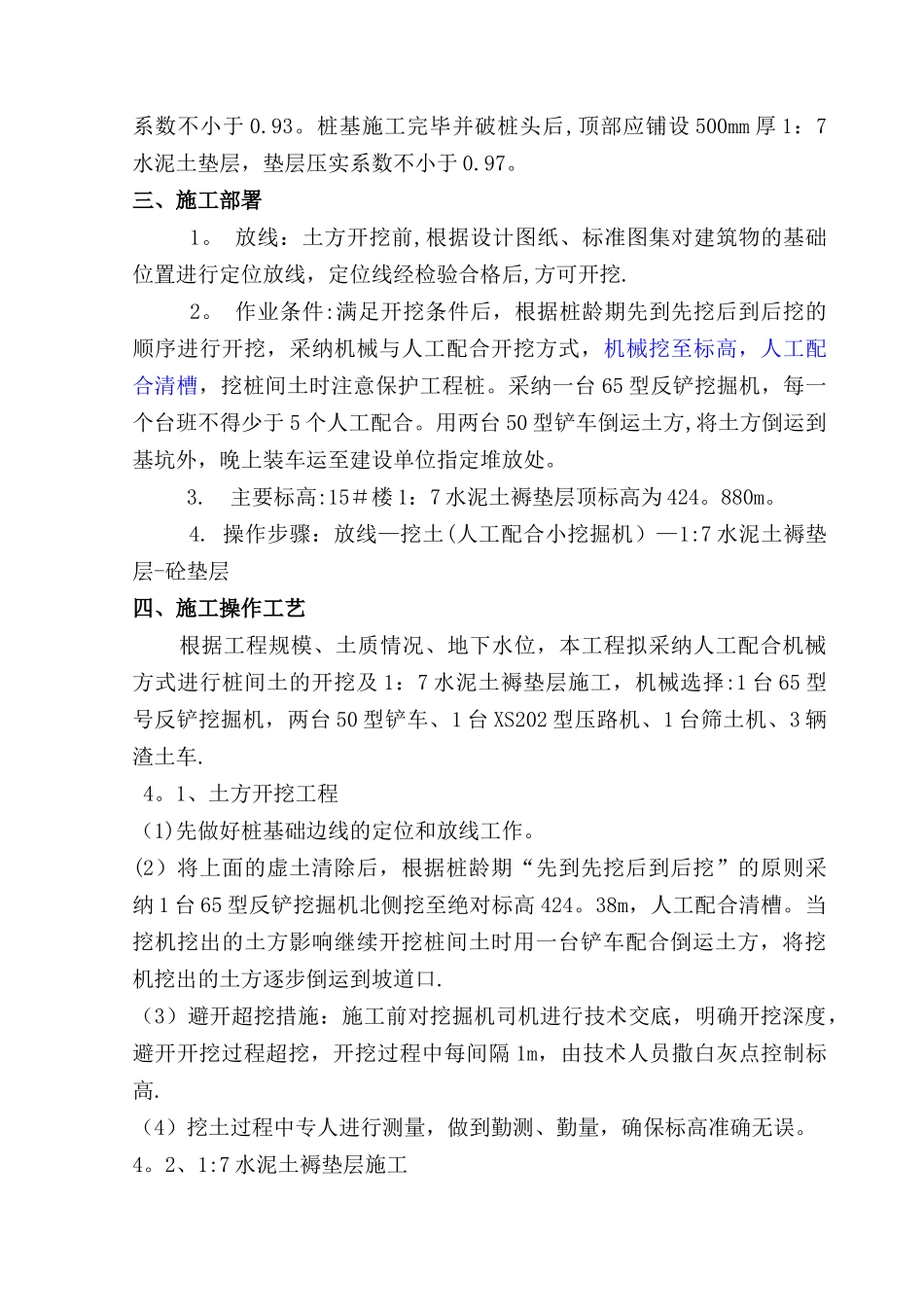

三、施工部署 1
放线:土方开挖前,根据设计图纸、标准图集对建筑物的基础位置进行定位放线,定位线经检验合格后,方可开挖
作业条件:满足开挖条件后,根据桩龄期先到先挖后到后挖的顺序进行开挖,采纳机械与人工配合开挖方式,机械挖至标高,人工配合清槽,挖桩间土时注意保护工程桩
采纳一台 65 型反铲挖掘机,每一个台班不得少于 5 个人工配合
用两台 50 型铲车倒运土方,将土方倒
