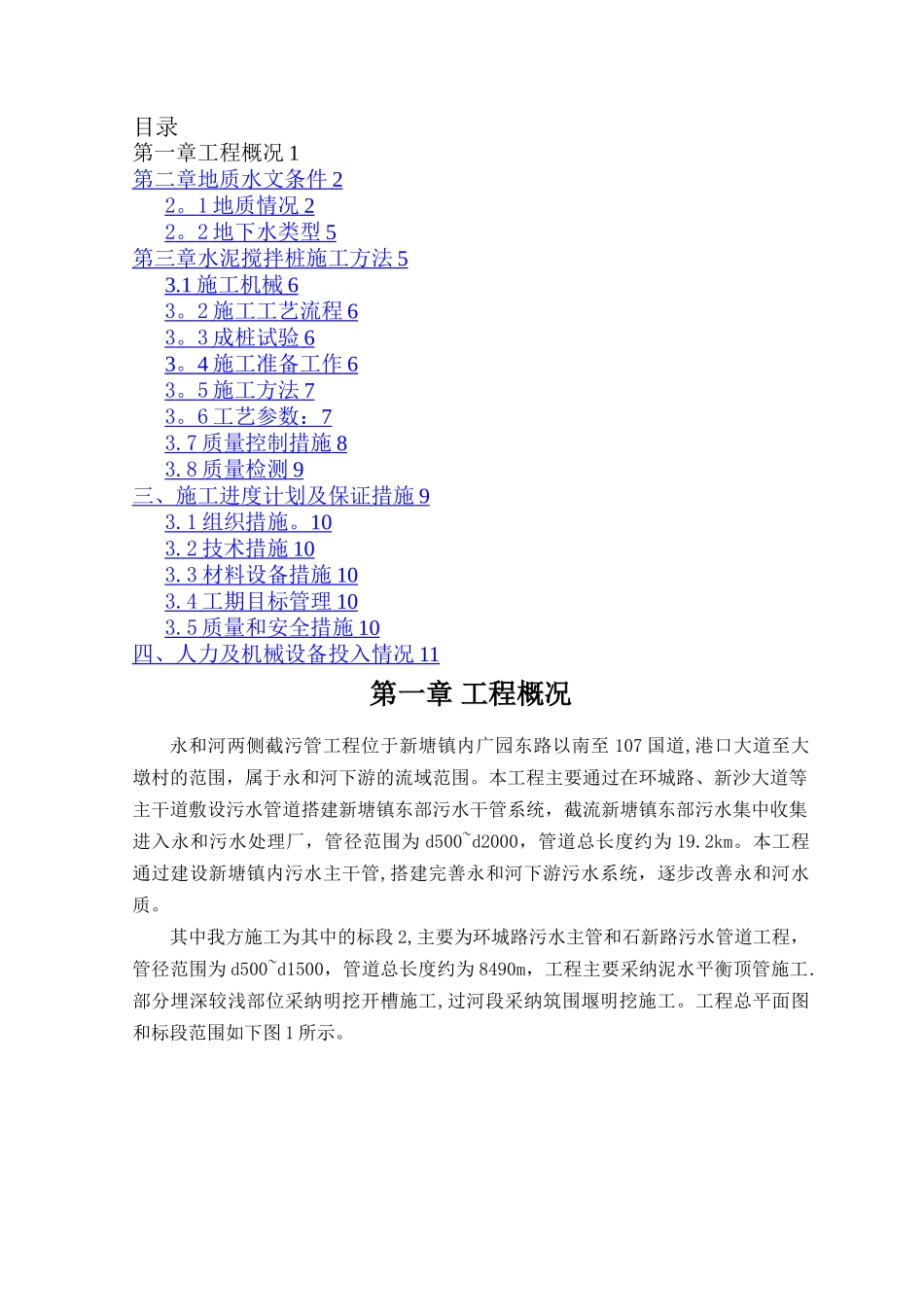

目录第一章工程概况 1第二章地质水文条件 2 2
1 地质情况 2 2
2 地下水类型 5 第三章水泥搅拌桩施工方法 5 3
1 施工机械 6 3
2 施工工艺流程 6 3
3 成桩试验 6 3
4 施工准备工作 6 3
5 施工方法 7 3
6 工艺参数 : 7 3
7 质量控制措施 8 3
8 质量检测 9 三、施工进度计划及保证措施 9 3
1 组织措施
2 技术措施 10 3
3 材料设备措施 10 3
4 工期目标管理 10 3
5 质量和安全措施 10 四、人力及机械设备投入情况 11 第一章 工程概况永和河两侧截污管工程位于新塘镇内广园东路以南至 107 国道,港口大道至大墩村的范围,属于永和河下游的流域范围
本工程主要通过在环城路、新沙大道等主干道敷设污水管道搭建新塘镇东部污水干管系统,截流新塘镇东部污水集中收集进入永和污水处理厂,管径范围为 d500~d2000,管道总长度约为 19
本工程通过建设新塘镇内污水主干管,搭建完善永和河下游污水系统,逐步改善永和河水质
其中我方施工为其中的标段 2,主要为环城路污水主管和石新路污水管道工程,管径范围为 d500~d1500,管道总长度约为 8490m,工程主要采纳泥水平衡顶管施工
部分埋深较浅部位采纳明挖开槽施工,过河段采纳筑围堰明挖施工
工程总平面图和标段范围如下图 1 所示
第二章 地质水文条件2

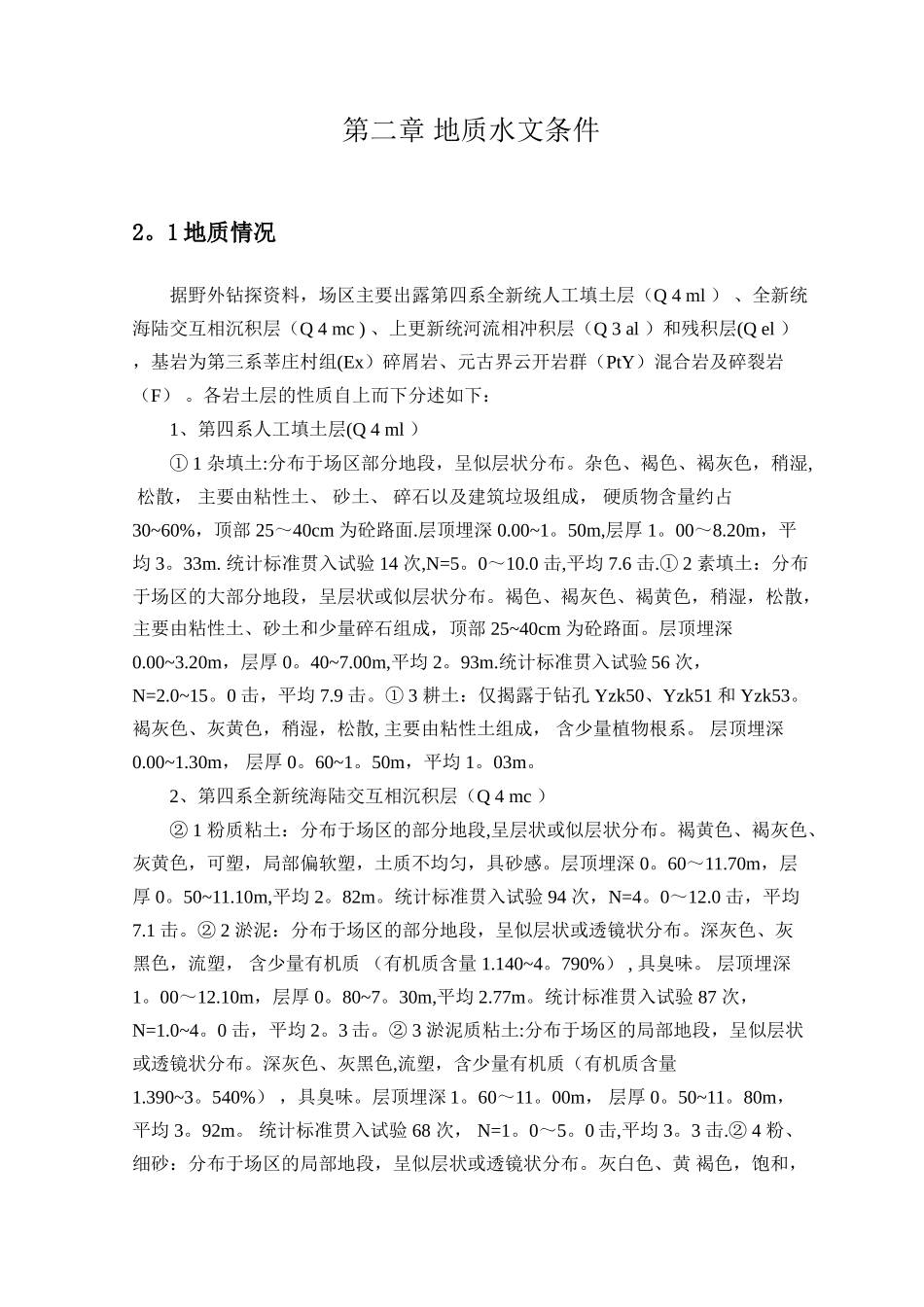

1 地质情况据野外钻探资料,场区主要出露第四系全新统人工填土层(Q 4 ml ) 、全新统海陆交互相沉积层(Q 4 mc ) 、上更新统河流相冲积层(Q 3 al )和残积层(Q el ) ,基岩为第三系莘庄村组(Ex)碎屑岩、元古界云开岩群(PtY)混合岩及碎裂岩(F)

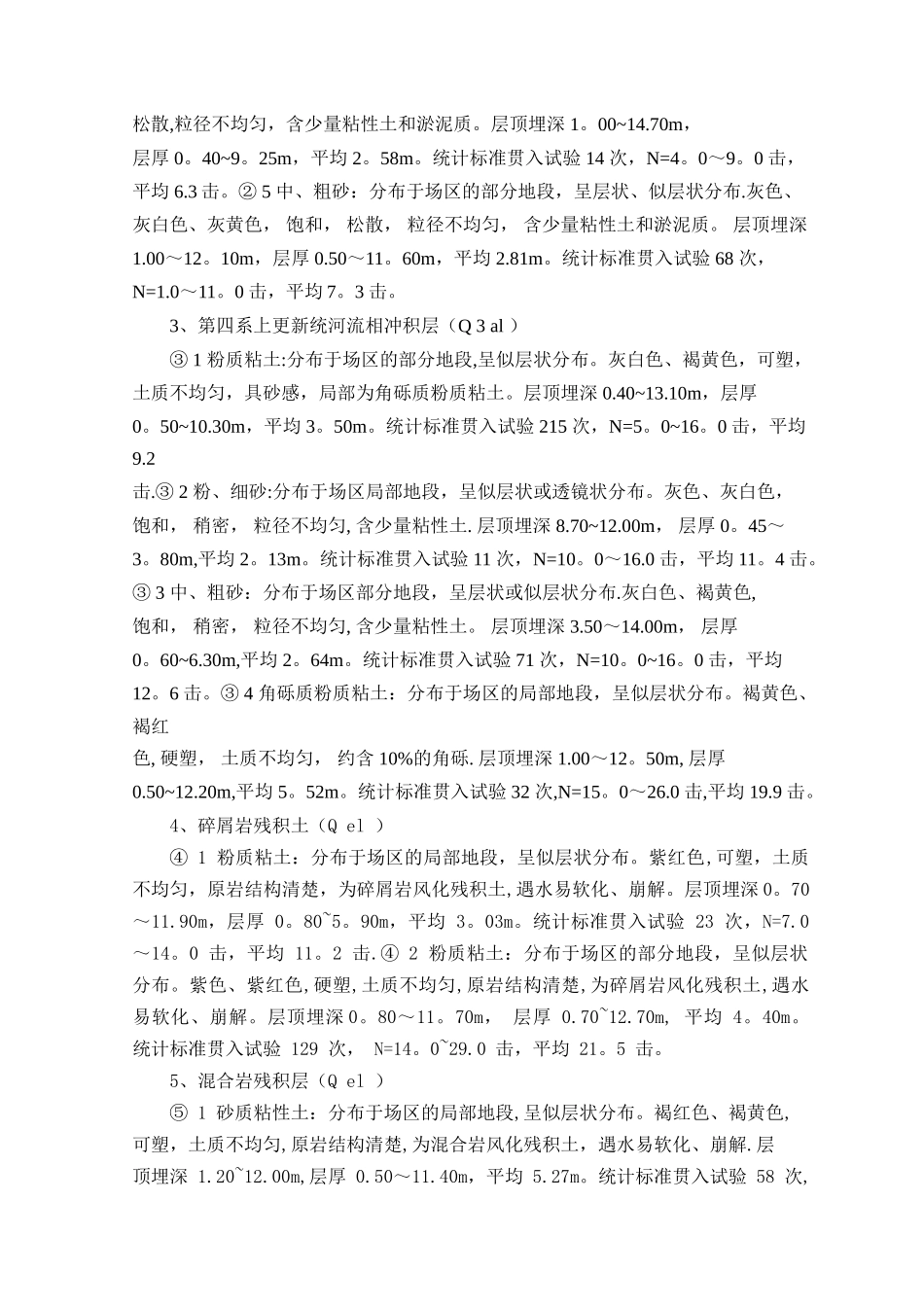

各岩土层的性质自上而下分述如下:1、第四系人工填土层(Q 4 ml )① 1 杂填土:分布于
