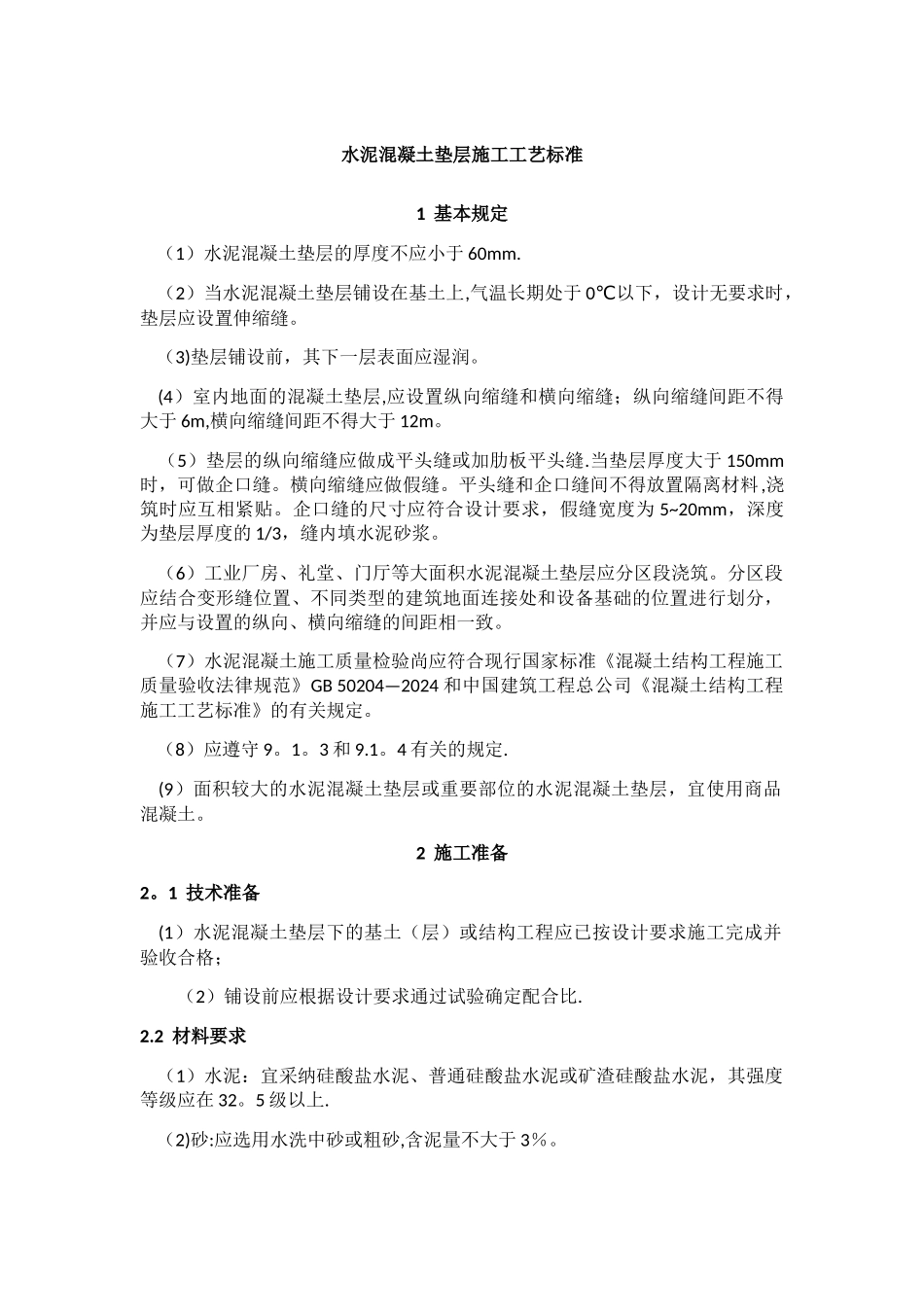

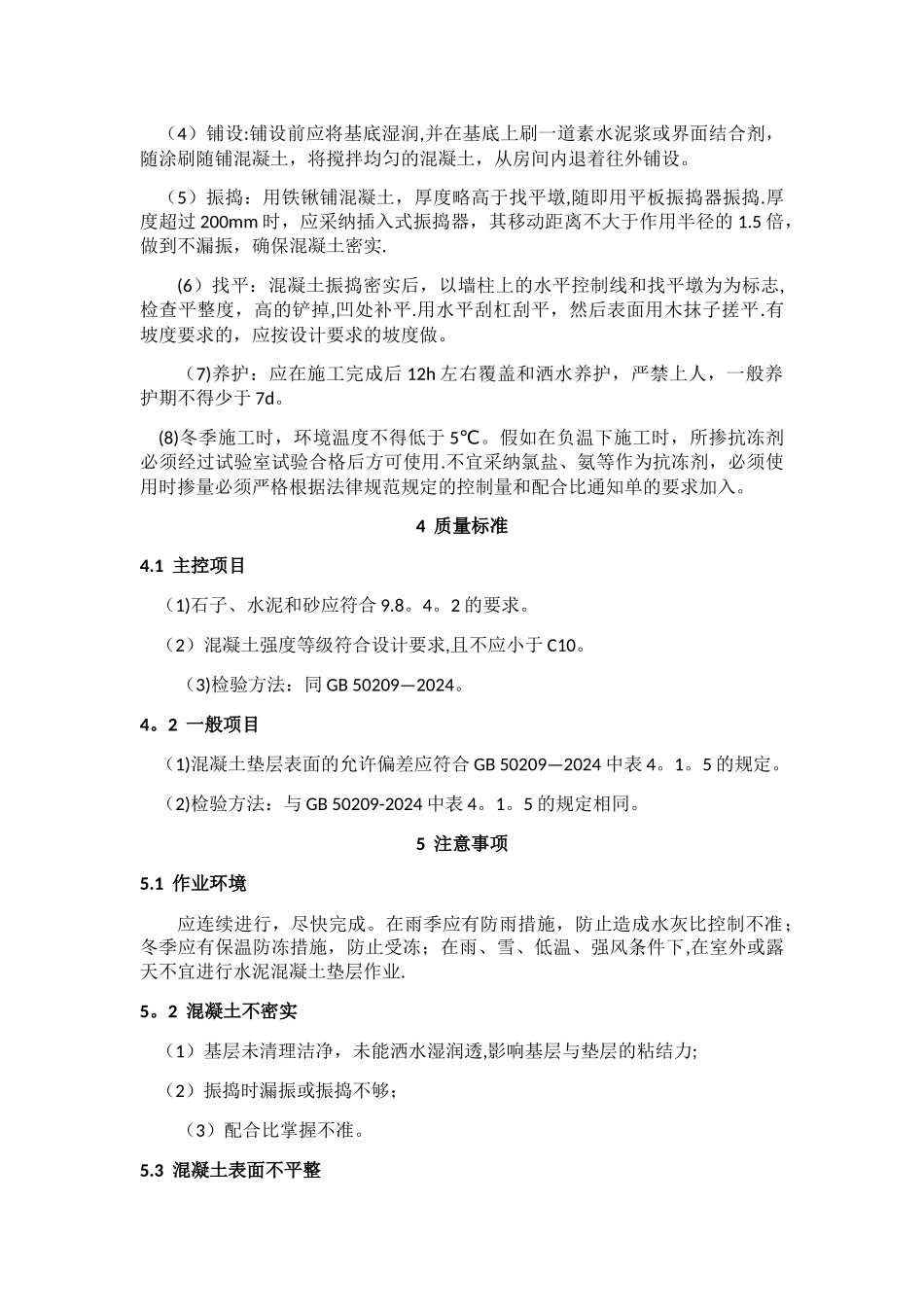

水泥混凝土垫层施工工艺标准1 基本规定 (1)水泥混凝土垫层的厚度不应小于 60mm. (2)当水泥混凝土垫层铺设在基土上,气温长期处于 0℃以下,设计无要求时,垫层应设置伸缩缝。 (3)垫层铺设前,其下一层表面应湿润。 (4)室内地面的混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝间距不得大于 6m,横向缩缝间距不得大于 12m。 (5)垫层的纵向缩缝应做成平头缝或加肋板平头缝.当垫层厚度大于 150mm时,可做企口缝。横向缩缝应做假缝。平头缝和企口缝间不得放置隔离材料,浇筑时应互相紧贴。企口缝的尺寸应符合设计要求,假缝宽度为 5~20mm,深度为垫层厚度的 1/3,缝内填水泥砂浆。 (6)工业厂房、礼堂、门厅等大面积水泥混凝土垫层应分区段浇筑。分区段应结合变形缝位置、不同类型的建筑地面连接处和设备基础的位置进行划分,并应与设置的纵向、横向缩缝的间距相一致。 (7)水泥混凝土施工质量检验尚应符合现行国家标准《混凝土结构工程施工质量验收法律规范》GB 50204—2024 和中国建筑工程总公司《混凝土结构工程施工工艺标准》的有关规定。 (8)应遵守 9。1。3 和 9.1。4 有关的规定. (9)面积较大的水泥混凝土垫层或重要部位的水泥混凝土垫层,宜使用商品混凝土。2 施工准备2。1 技术准备 (1)水泥混凝土垫层下的基土(层)或结构工程应已按设计要求施工完成并验收合格;(2)铺设前应根据设计要求通过试验确定配合比.2.2 材料要求 (1)水泥:宜采纳硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在 32。5 级以上. (2)砂:应选用水洗中砂或粗砂,含泥量不大于 3%。(3)石子:卵石或碎石,最大粒径不大于垫层厚度的 2/3,含泥量不大于 2% 。2。3 主要机具设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。 (2)常用机具设备有:混凝土搅拌机、翻斗车、手推车、计量器、平板振捣器、筛子、木耙、铁锹、小线、钢尺、胶皮管、木拍板、刮杠等.2。4 作业条件(1)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。(2)施工前,应做好水平标志,以控制铺设的高度和厚度,可采纳竖尺、拉线、弹线等方法。 (3)楼板孔洞均已进行了可靠封堵; (4)对所有作业人员已进行了技术交底,特别工种必须持证上岗。 (5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。 (6)基层清理洁净,检验合格.3 施工工...
