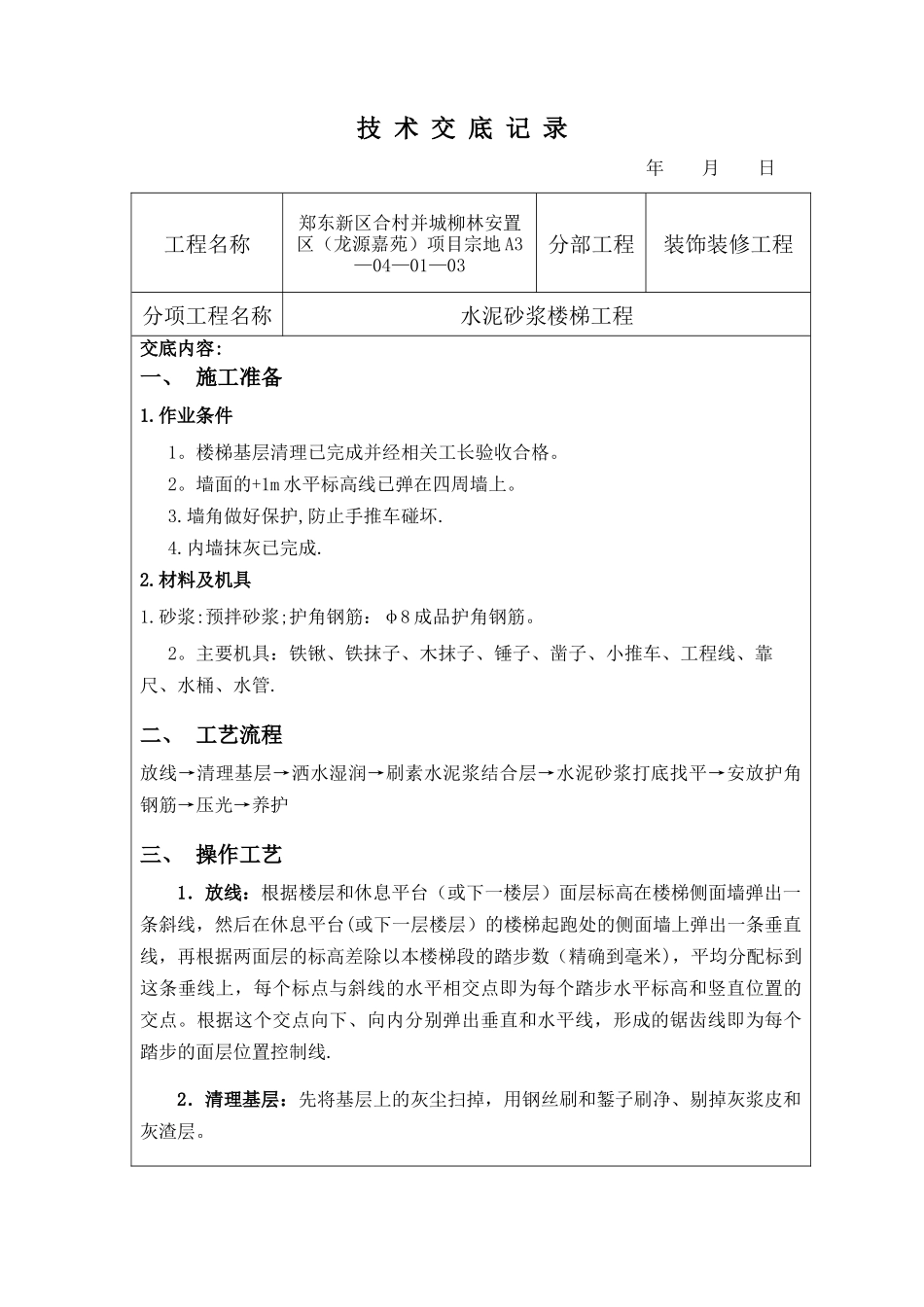

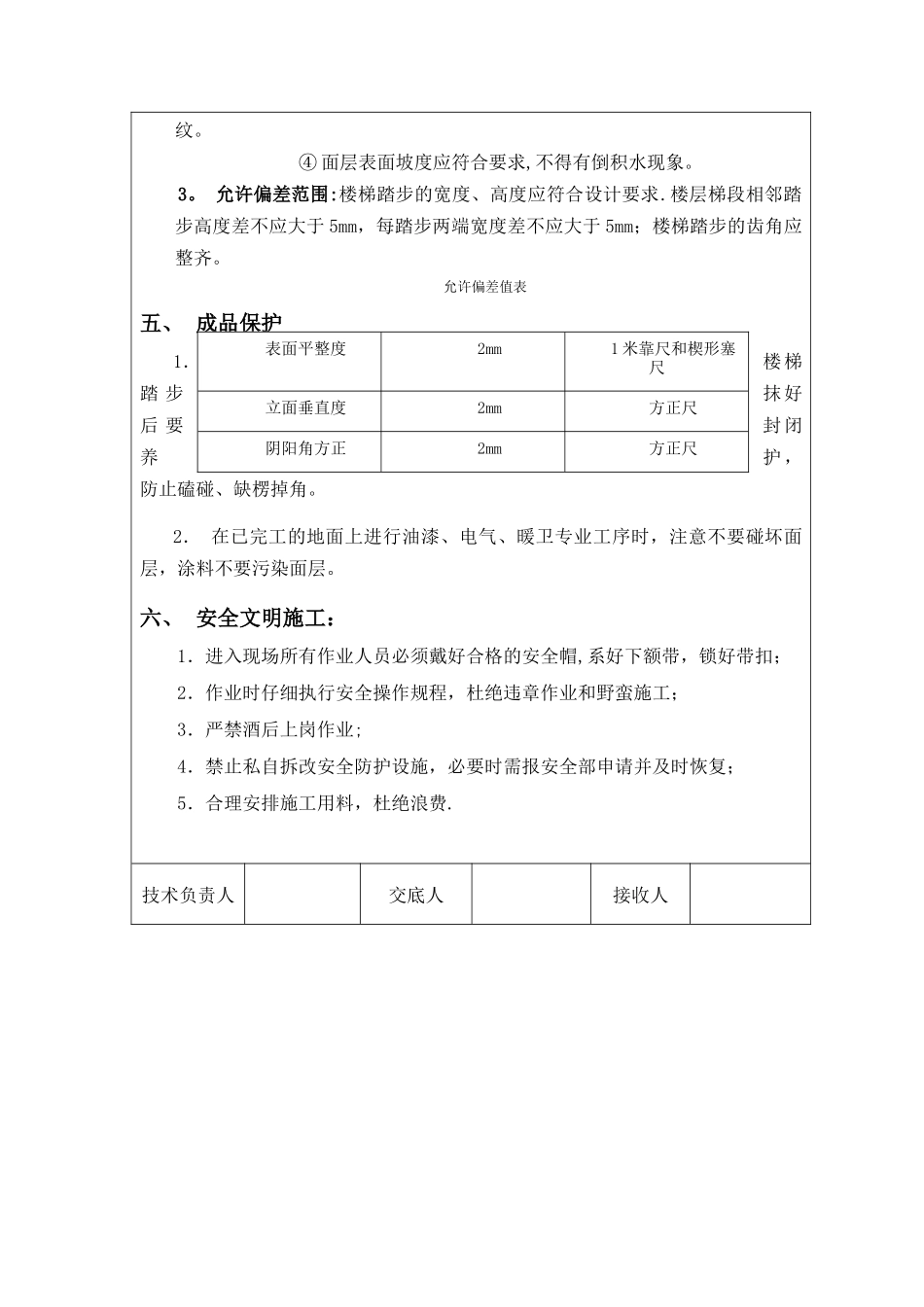

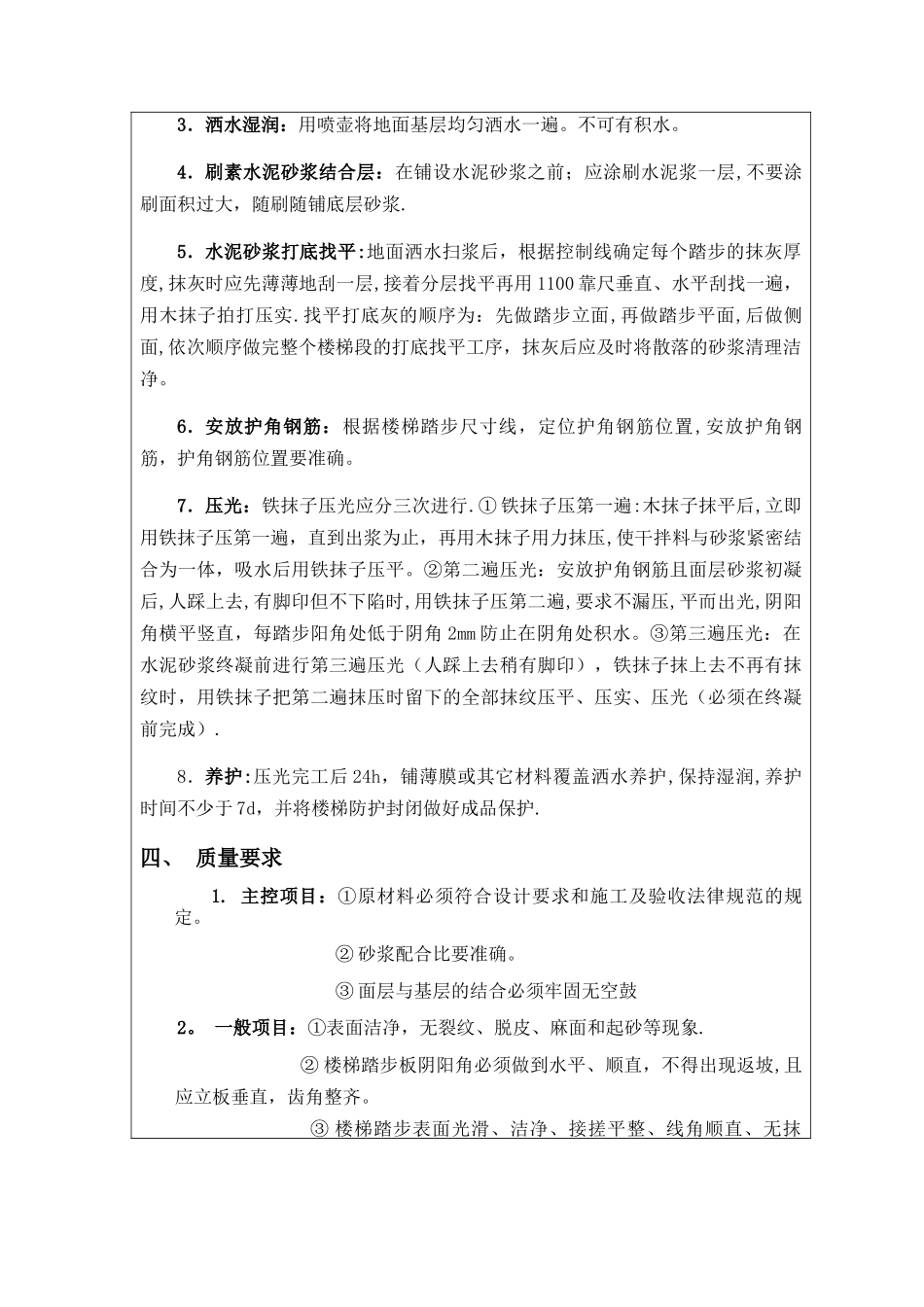

技 术 交 底 记 录年 月 日工程名称郑东新区合村并城柳林安置区(龙源嘉苑)项目宗地 A3—04—01—03分部工程装饰装修工程分项工程名称水泥砂浆楼梯工程交底内容:一、 施工准备1.作业条件 1。楼梯基层清理已完成并经相关工长验收合格。 2。墙面的+1m 水平标高线已弹在四周墙上。 3.墙角做好保护,防止手推车碰坏. 4.内墙抹灰已完成.2.材料及机具1.砂浆:预拌砂浆;护角钢筋:φ8 成品护角钢筋。 2。主要机具:铁锹、铁抹子、木抹子、锤子、凿子、小推车、工程线、靠尺、水桶、水管.二、 工艺流程放线→清理基层→洒水湿润→刷素水泥浆结合层→水泥砂浆打底找平→安放护角钢筋→压光→养护三、 操作工艺1.放线:根据楼层和休息平台(或下一楼层)面层标高在楼梯侧面墙弹出一条斜线,然后在休息平台(或下一层楼层)的楼梯起跑处的侧面墙上弹出一条垂直线,再根据两面层的标高差除以本楼梯段的踏步数(精确到毫米),平均分配标到这条垂线上,每个标点与斜线的水平相交点即为每个踏步水平标高和竖直位置的交点。根据这个交点向下、向内分别弹出垂直和水平线,形成的锯齿线即为每个踏步的面层位置控制线.2.清理基层:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层。3.洒水湿润:用喷壶将地面基层均匀洒水一遍。不可有积水。4.刷素水泥砂浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺底层砂浆.5.水泥砂浆打底找平:地面洒水扫浆后,根据控制线确定每个踏步的抹灰厚度,抹灰时应先薄薄地刮一层,接着分层找平再用 1100 靠尺垂直、水平刮找一遍,用木抹子拍打压实.找平打底灰的顺序为:先做踏步立面,再做踏步平面,后做侧面,依次顺序做完整个楼梯段的打底找平工序,抹灰后应及时将散落的砂浆清理洁净。6.安放护角钢筋:根据楼梯踏步尺寸线,定位护角钢筋位置,安放护角钢筋,护角钢筋位置要准确。7.压光:铁抹子压光应分三次进行.① 铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。②第二遍压光:安放护角钢筋且面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,要求不漏压,平而出光,阴阳角横平竖直,每踏步阳角处低于阴角 2mm 防止在阴角处积水。③第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的...
