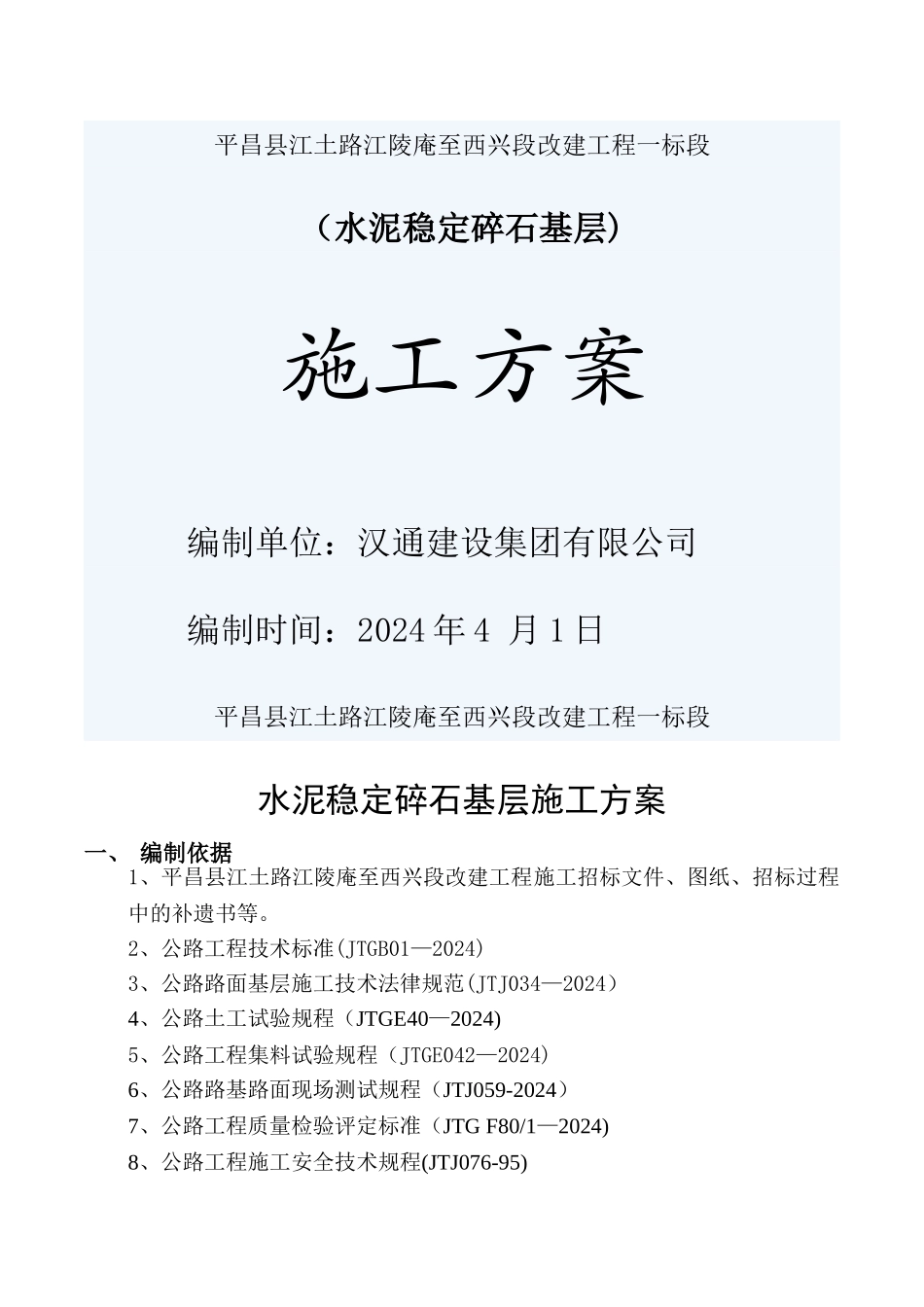

平昌县江土路江陵庵至西兴段改建工程一标段(水泥稳定碎石基层)施工方案编制单位:汉通建设集团有限公司编制时间:2024 年 4 月 1 日平昌县江土路江陵庵至西兴段改建工程一标段水泥稳定碎石基层施工方案一、 编制依据1、平昌县江土路江陵庵至西兴段改建工程施工招标文件、图纸、招标过程中的补遗书等
2、公路工程技术标准(JTGB01—2024)3、公路路面基层施工技术法律规范(JTJ034—2024)4、公路土工试验规程(JTGE40—2024)5、公路工程集料试验规程(JTGE042—2024)6、公路路基路面现场测试规程(JTJ059-2024)7、公路工程质量检验评定标准(JTG F80/1—2024)8、公路工程施工安全技术规程(JTJ076-95)二、编制原则(一)、遵守招标文件要求的原则(二)、确保工期的原则(三)、确保质量创优的原则(四)、安全第一、预防为主的原则(五)、科学管理的原则(六)、文明施工的原则(七)、降低工程成本的原则(八)、环境保护的原则(九)、建立高效的组织机构、加强施工现场管理的原则(十)、遵照执行设计标准和施工法律规范的原则三、工程概述本工程全路线位于平昌县岳家镇、西兴镇境内,起于江陵庵大桥西兴方向K0+000,止于西兴老街水泥砼路面接头 K7+640
9,其中断链长 15
13m,断链短 35
99m,里程 7
62024km;西兴老街起于油路接头(K7+640
9)K0+000,止于砼结束 K1+366,里程 1
366km,两段里程共长 8
98604km
本项目主线采纳四级公路标准,路基宽度 7
5m,行车道宽度 6
5m 计划工期:180 日历天(计划开竣工日期以监理批复的开工令为准)一般路段设计车速 20km/h,回头弯设计车速10km/h
所有线路按原路线宽度进行改建,质量达到国家现行施工验收法律规范合格标准
意在改善交通环境,提
