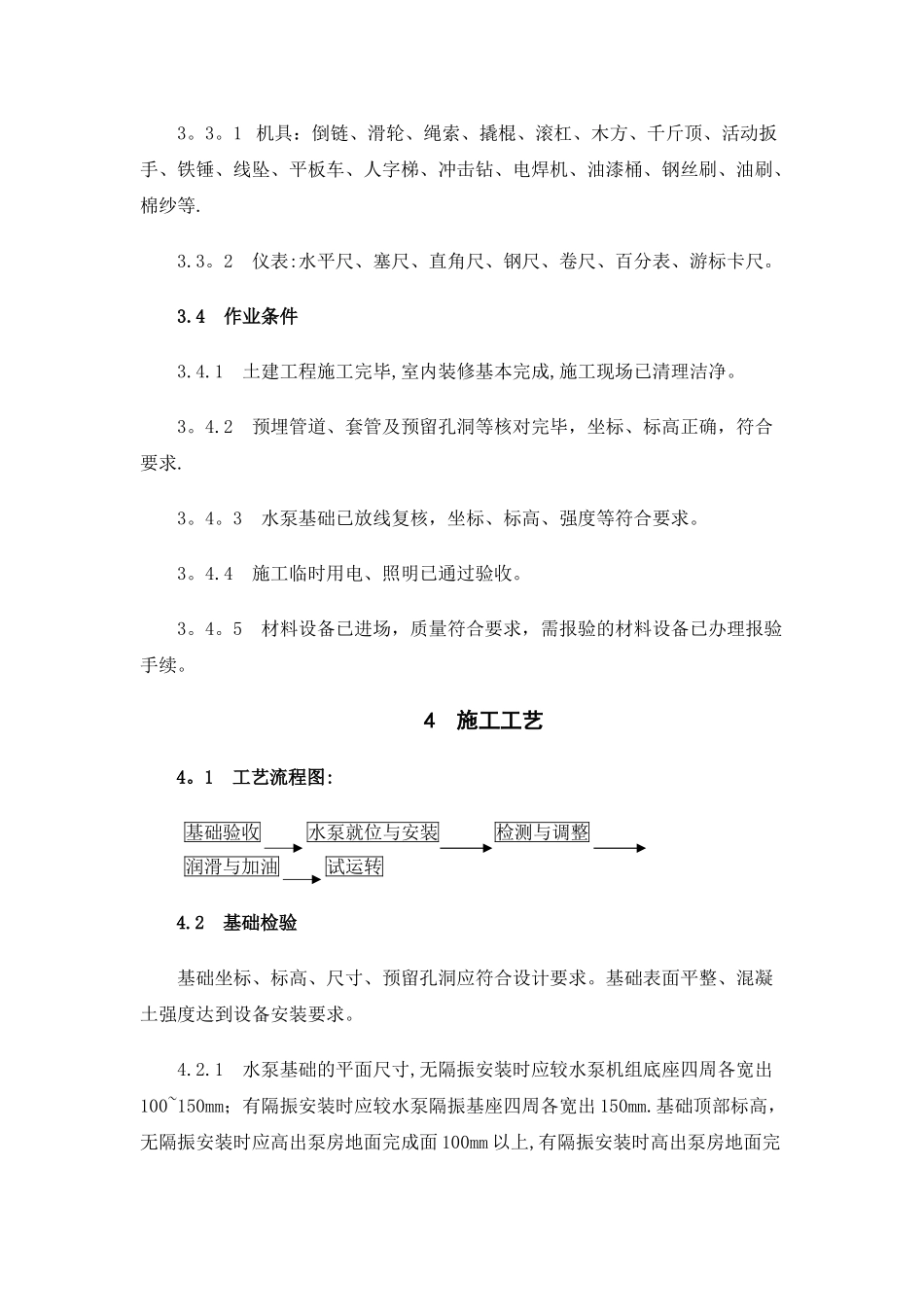

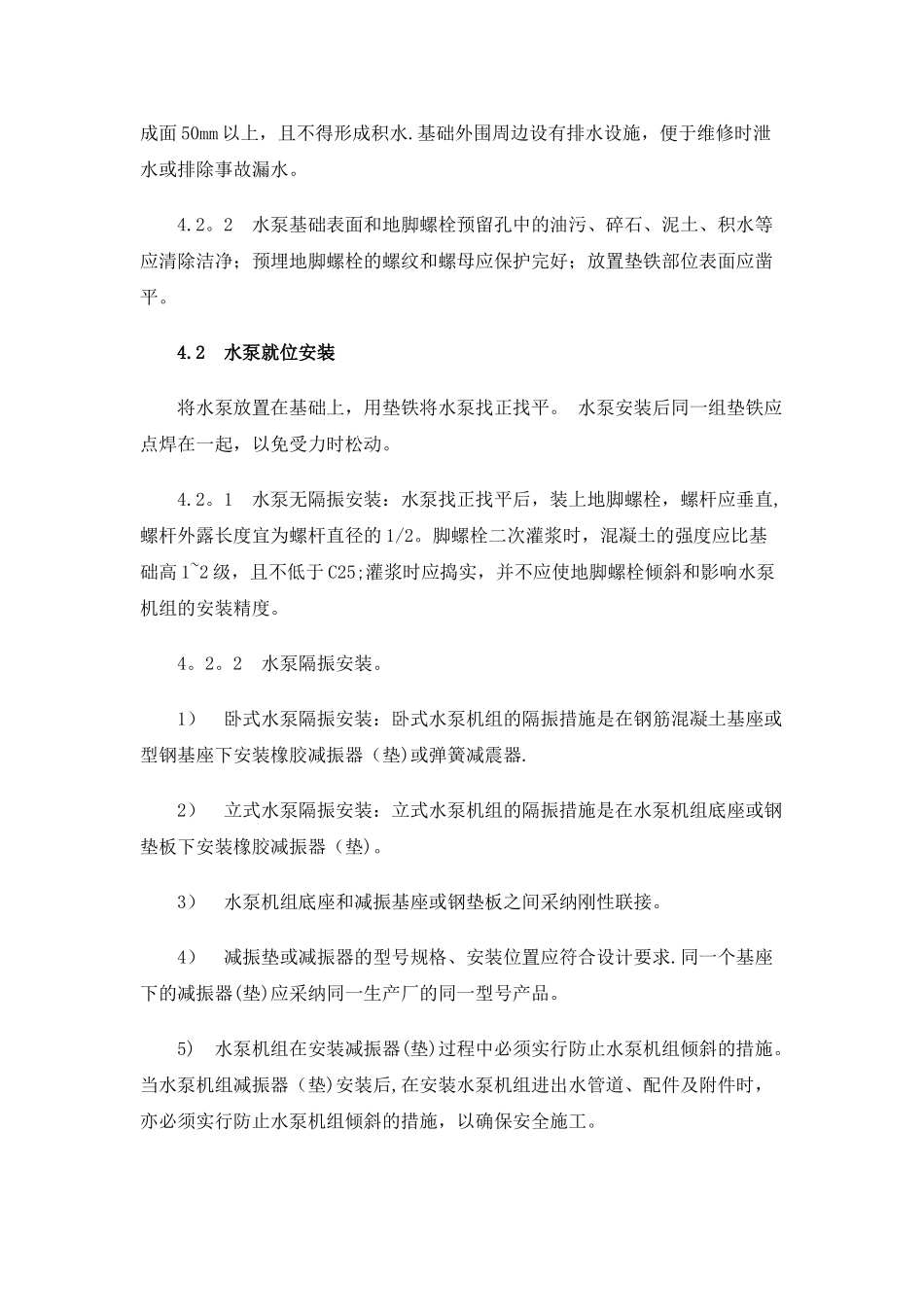

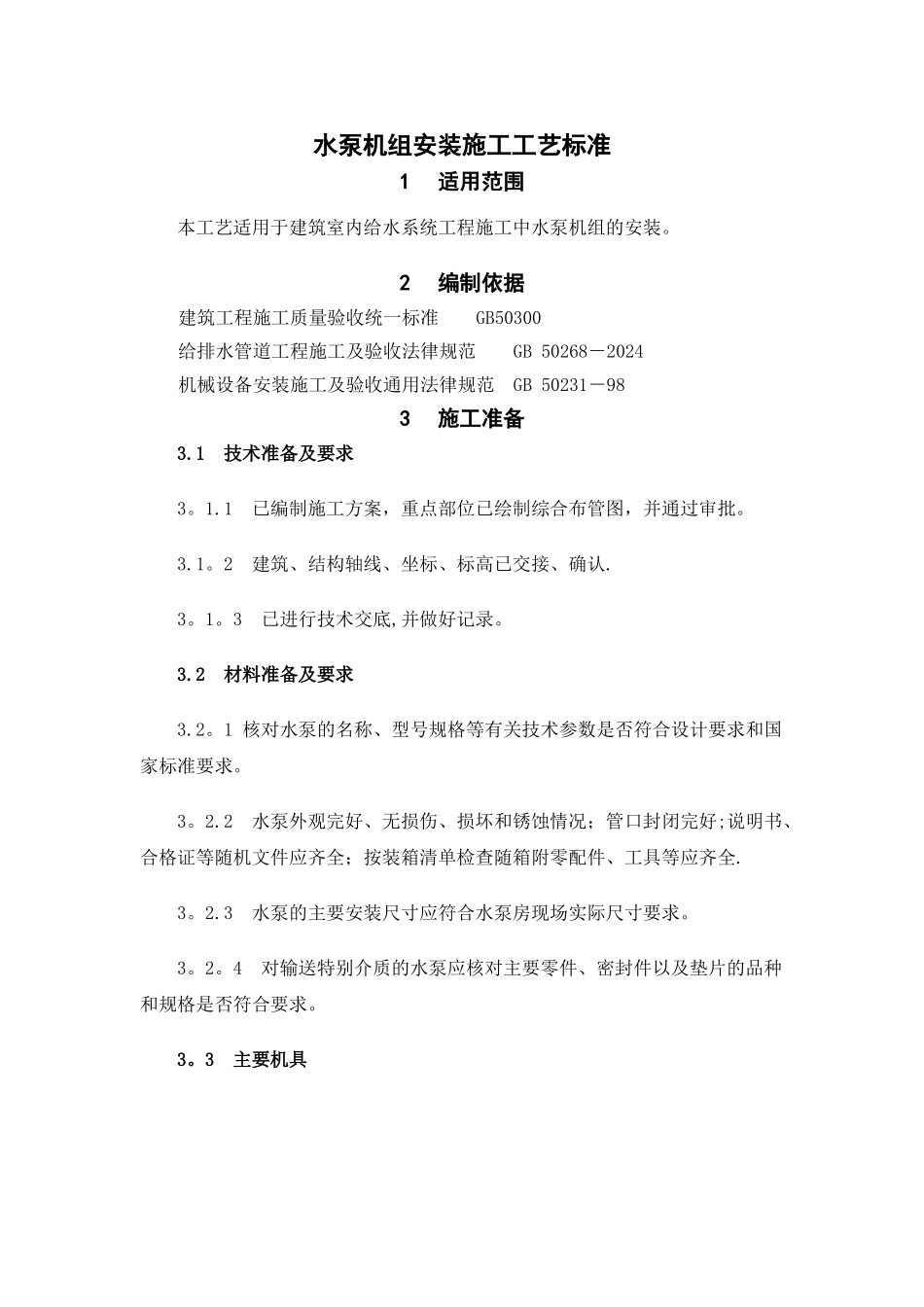

水泵机组安装施工工艺标准1适用范围本工艺适用于建筑室内给水系统工程施工中水泵机组的安装。2编制依据建筑工程施工质量验收统一标准 GB50300给排水管道工程施工及验收法律规范 GB 50268-2024机械设备安装施工及验收通用法律规范 GB 50231-983施工准备3.1 技术准备及要求3。1.1 已编制施工方案,重点部位已绘制综合布管图,并通过审批。 3.1。2 建筑、结构轴线、坐标、标高已交接、确认.3。1。3 已进行技术交底,并做好记录。3.2 材料准备及要求3.2。1 核对水泵的名称、型号规格等有关技术参数是否符合设计要求和国家标准要求。3。2.2 水泵外观完好、无损伤、损坏和锈蚀情况;管口封闭完好;说明书、合格证等随机文件应齐全;按装箱清单检查随箱附零配件、工具等应齐全.3。2.3 水泵的主要安装尺寸应符合水泵房现场实际尺寸要求。3。2。4 对输送特别介质的水泵应核对主要零件、密封件以及垫片的品种和规格是否符合要求。3。3 主要机具3。3。1 机具:倒链、滑轮、绳索、撬棍、滚杠、木方、千斤顶、活动扳手、铁锤、线坠、平板车、人字梯、冲击钻、电焊机、油漆桶、钢丝刷、油刷、棉纱等.3.3。2 仪表:水平尺、塞尺、直角尺、钢尺、卷尺、百分表、游标卡尺。3.4 作业条件3.4.1 土建工程施工完毕,室内装修基本完成,施工现场已清理洁净。3。4.2 预埋管道、套管及预留孔洞等核对完毕,坐标、标高正确,符合要求.3。4。3 水泵基础已放线复核,坐标、标高、强度等符合要求。3。4.4 施工临时用电、照明已通过验收。3。4。5 材料设备已进场,质量符合要求,需报验的材料设备已办理报验手续。4 施工工艺4。1 工艺流程图:基础验收 水泵就位与安装 检测与调整 润滑与加油 试运转 4.2 基础检验基础坐标、标高、尺寸、预留孔洞应符合设计要求。基础表面平整、混凝土强度达到设备安装要求。4.2.1 水泵基础的平面尺寸,无隔振安装时应较水泵机组底座四周各宽出100~150mm;有隔振安装时应较水泵隔振基座四周各宽出 150mm.基础顶部标高,无隔振安装时应高出泵房地面完成面 100mm 以上,有隔振安装时高出泵房地面完成面 50mm 以上,且不得形成积水.基础外围周边设有排水设施,便于维修时泄水或排除事故漏水。4.2。2 水泵基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等应清除洁净;预埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位表面应凿平。4.2 水泵就位安装将水泵放置在基础上,用垫铁将水泵找正找平。 水泵安装后...
