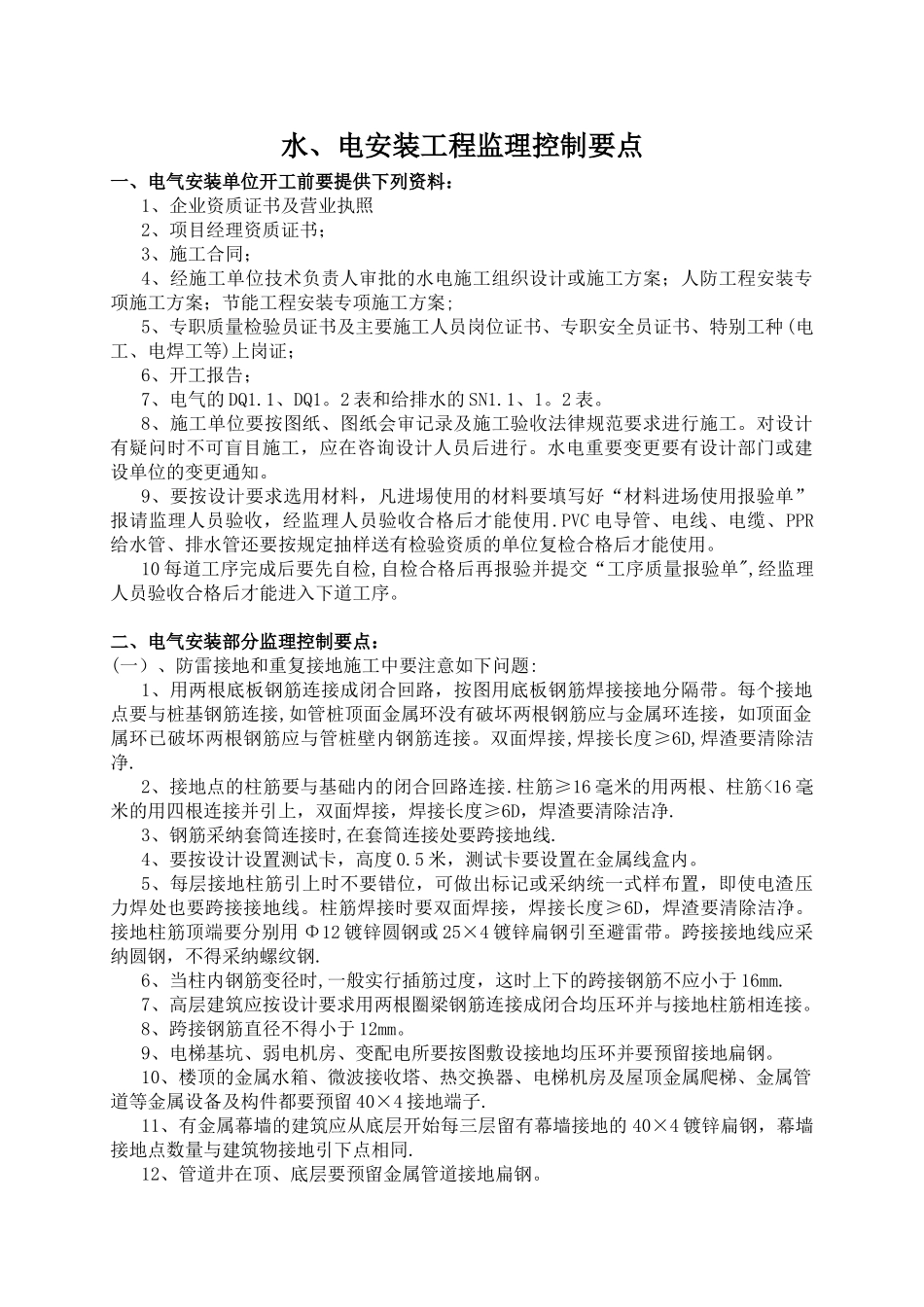

水、电安装工程监理控制要点一、电气安装单位开工前要提供下列资料:1、企业资质证书及营业执照2、项目经理资质证书;3、施工合同;4、经施工单位技术负责人审批的水电施工组织设计或施工方案;人防工程安装专项施工方案;节能工程安装专项施工方案;5、专职质量检验员证书及主要施工人员岗位证书、专职安全员证书、特别工种(电工、电焊工等)上岗证;6、开工报告;7、电气的 DQ1
2 表和给排水的 SN1
8、施工单位要按图纸、图纸会审记录及施工验收法律规范要求进行施工
对设计有疑问时不可盲目施工,应在咨询设计人员后进行
水电重要变更要有设计部门或建设单位的变更通知
9、要按设计要求选用材料,凡进埸使用的材料要填写好“材料进场使用报验单”报请监理人员验收,经监理人员验收合格后才能使用
PVC 电导管、电线、电缆、PPR给水管、排水管还要按规定抽样送有检验资质的单位复检合格后才能使用
10 每道工序完成后要先自检,自检合格后再报验并提交“工序质量报验单",经监理人员验收合格后才能进入下道工序
二、电气安装部分监理控制要点:(一)、防雷接地和重复接地施工中要注意如下问题:1、用两根底板钢筋连接成闭合回路,按图用底板钢筋焊接接地分隔带
每个接地点要与桩基钢筋连接,如管桩顶面金属环没有破坏两根钢筋应与金属环连接,如顶面金属环已破坏两根钢筋应与管桩壁内钢筋连接
双面焊接,焊接长度≥6D,焊渣要清除洁净
2、接地点的柱筋要与基础内的闭合回路连接

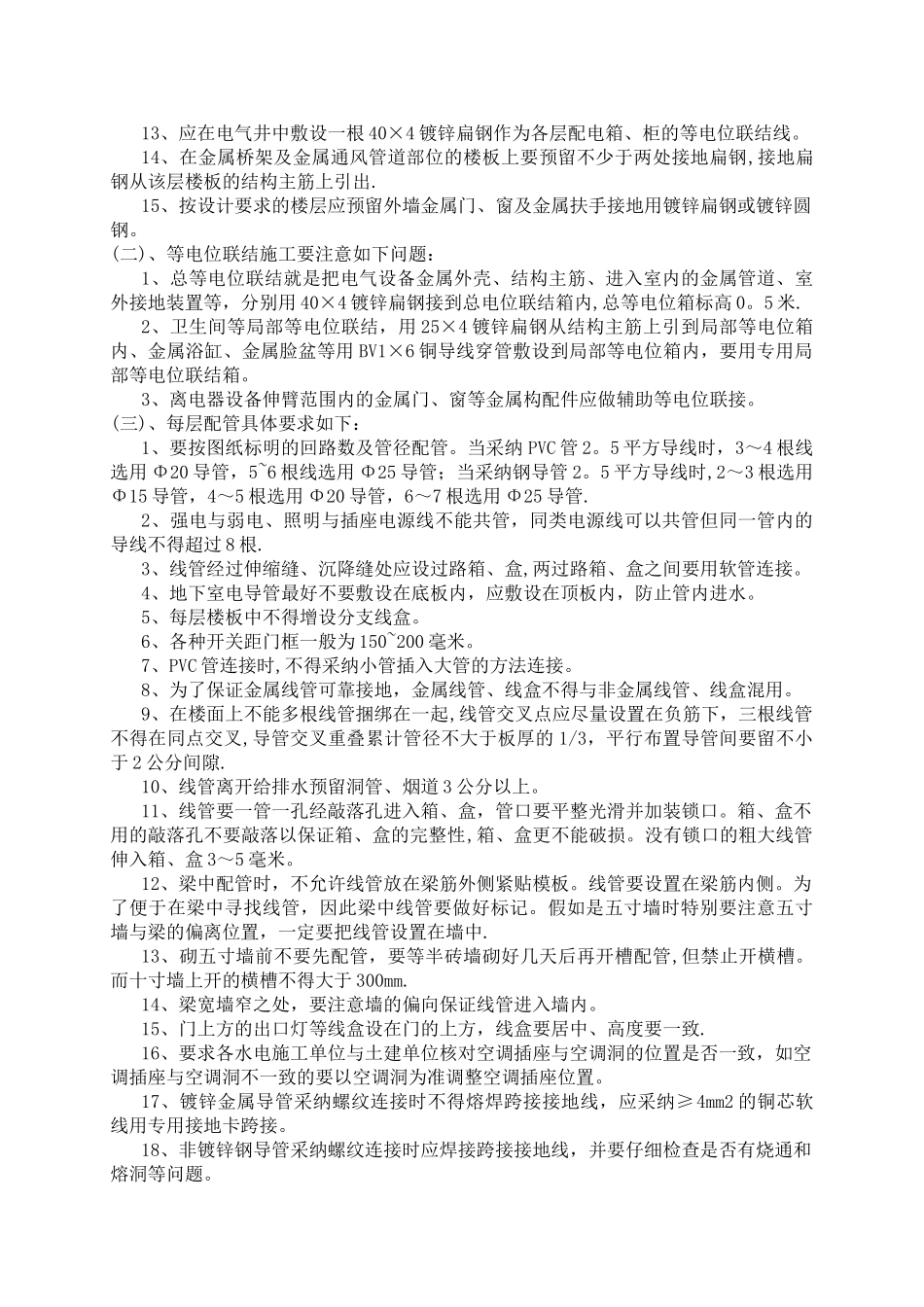

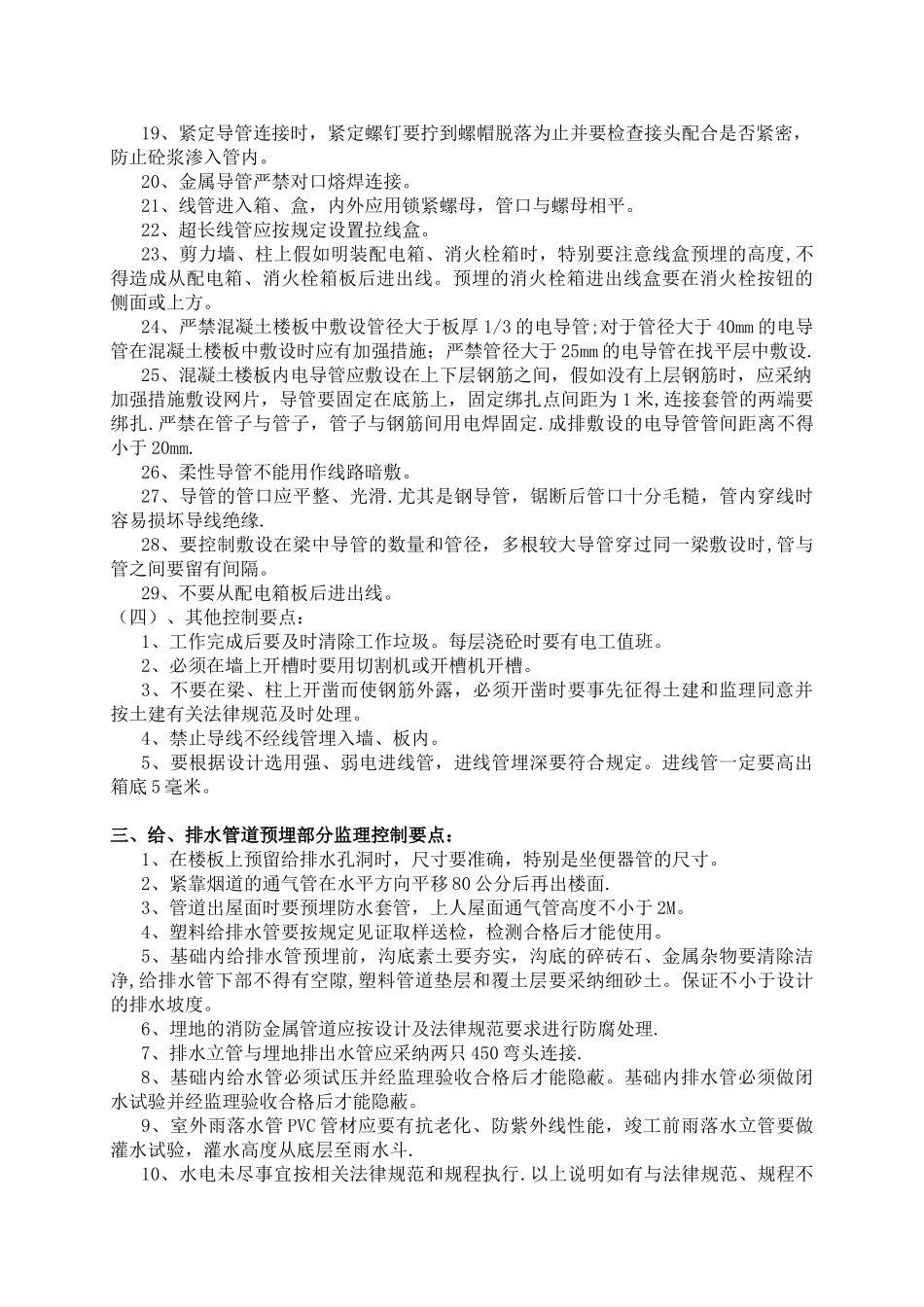

柱筋≥16 毫米的用两根、柱筋
