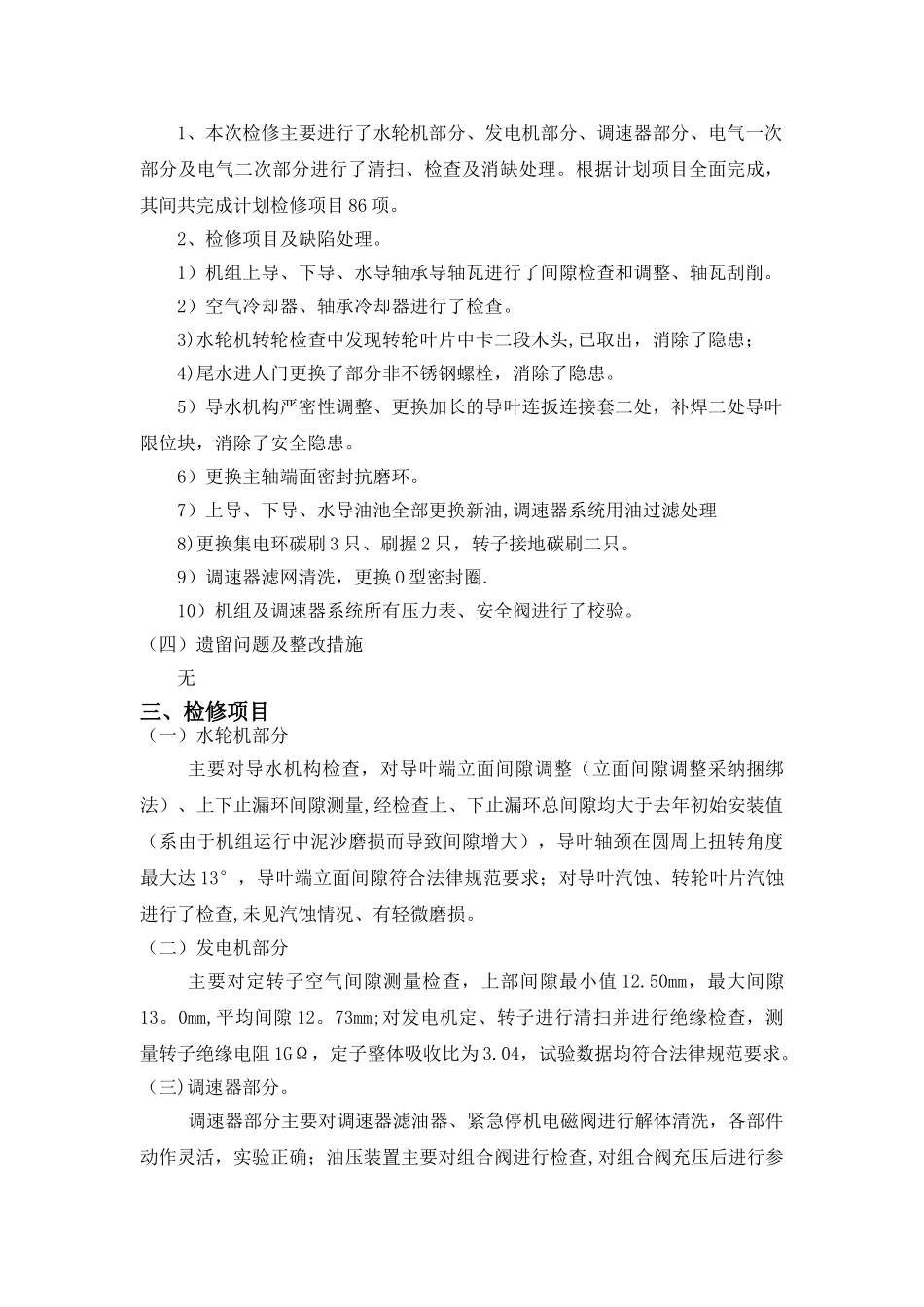

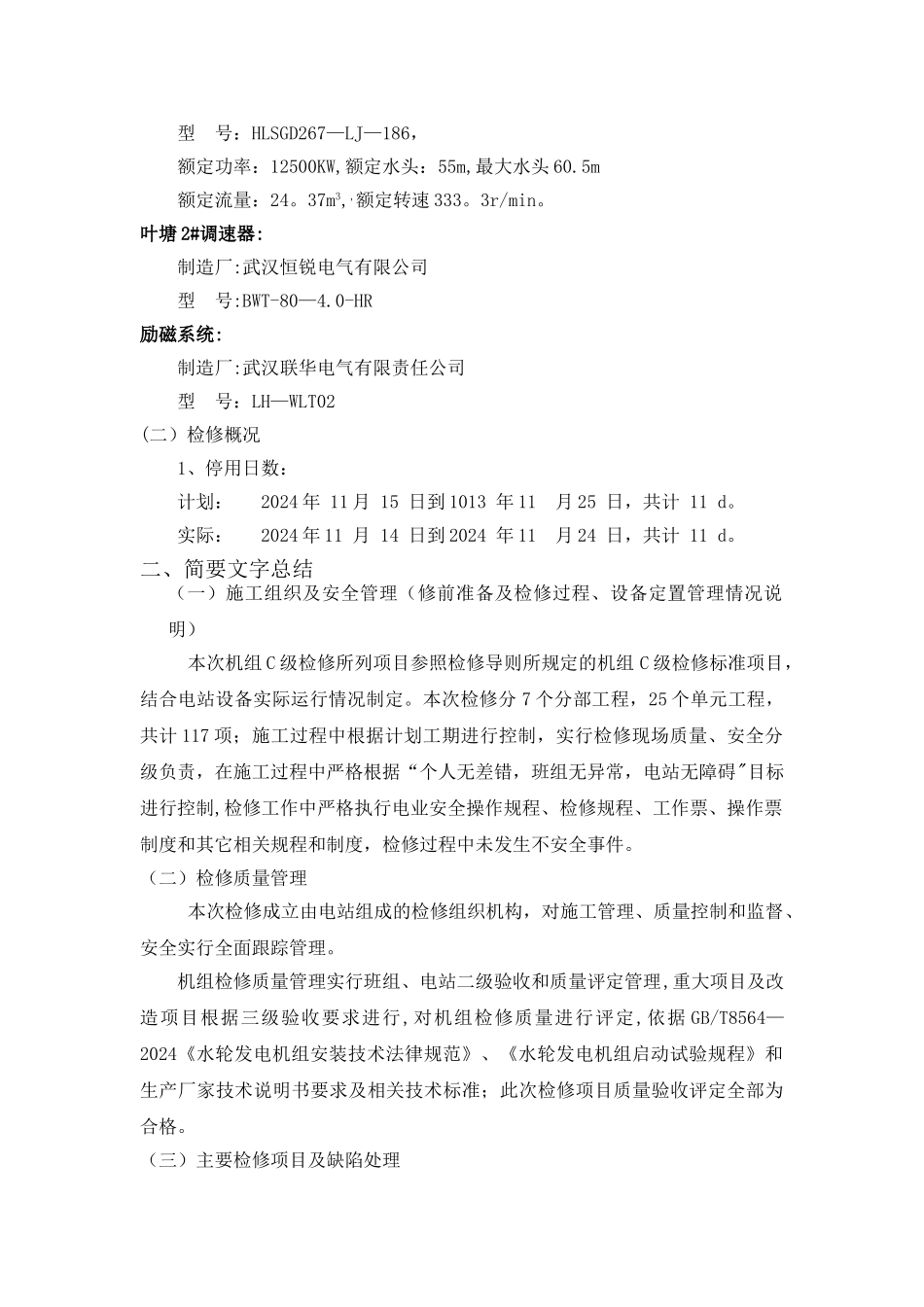

*****水电站水轮发电机组检修报告***水电建筑安装工程公司2024 年 3 月***水电站2# 发电机组 C 级检修报告设备所属单位:***水电开发有限责任公司设备检修单位:***水电建筑安装工程公司检修负责人: 魏 君检修 人员:姚爱东 张 伟 王 伟 王志伟 陈 敏 胡丽丽 谌江华 梁建勋 于学贵 王金枝 阳乾海 陈文金 张寿银 魏 晗 刘建伟2024 年 3 月2# 发电机组 C 级检修总结报告一、工程概述(一)设备参数叶塘水电站 2# 发电机 制造公司:广东韶关众力发电设备有限公司, 型 号:SF12-18/3300,额定励磁电压:231V,额定励磁电流 422A额定容量 15000KVA,额定电压 10500V,额定电流 824.8A冷却方式:循环风冷叶塘水电站 2#水轮机 制造厂:广东韶关众力发电设备有限公司型 号:HLSGD267—LJ—186,额定功率:12500KW,额定水头:55m,最大水头 60.5m额定流量:24。37m3,,额定转速 333。3r/min。叶塘 2#调速器:制造厂:武汉恒锐电气有限公司型 号:BWT-80—4.0-HR 励磁系统:制造厂:武汉联华电气有限责任公司型 号:LH—WLT02(二)检修概况1、停用日数:计划: 2024 年 11 月 15 日到 1013 年 11 月 25 日,共计 11 d。实际: 2024 年 11 月 14 日到 2024 年 11 月 24 日,共计 11 d。二、简要文字总结(一)施工组织及安全管理(修前准备及检修过程、设备定置管理情况说明)本次机组 C 级检修所列项目参照检修导则所规定的机组 C 级检修标准项目,结合电站设备实际运行情况制定。本次检修分 7 个分部工程,25 个单元工程,共计 117 项;施工过程中根据计划工期进行控制,实行检修现场质量、安全分级负责,在施工过程中严格根据“个人无差错,班组无异常,电站无障碍"目标进行控制,检修工作中严格执行电业安全操作规程、检修规程、工作票、操作票制度和其它相关规程和制度,检修过程中未发生不安全事件。 (二)检修质量管理本次检修成立由电站组成的检修组织机构,对施工管理、质量控制和监督、安全实行全面跟踪管理。机组检修质量管理实行班组、电站二级验收和质量评定管理,重大项目及改造项目根据三级验收要求进行,对机组检修质量进行评定,依据 GB/T8564—2024《水轮发电机组安装技术法律规范》、《水轮发电机组启动试验规程》和生产厂家技术说明书要求及相关技术标准;此次检修项目质量验收评定全部为合格。(三)主要检修项目及缺陷处理1、本次检修主要进行了...
