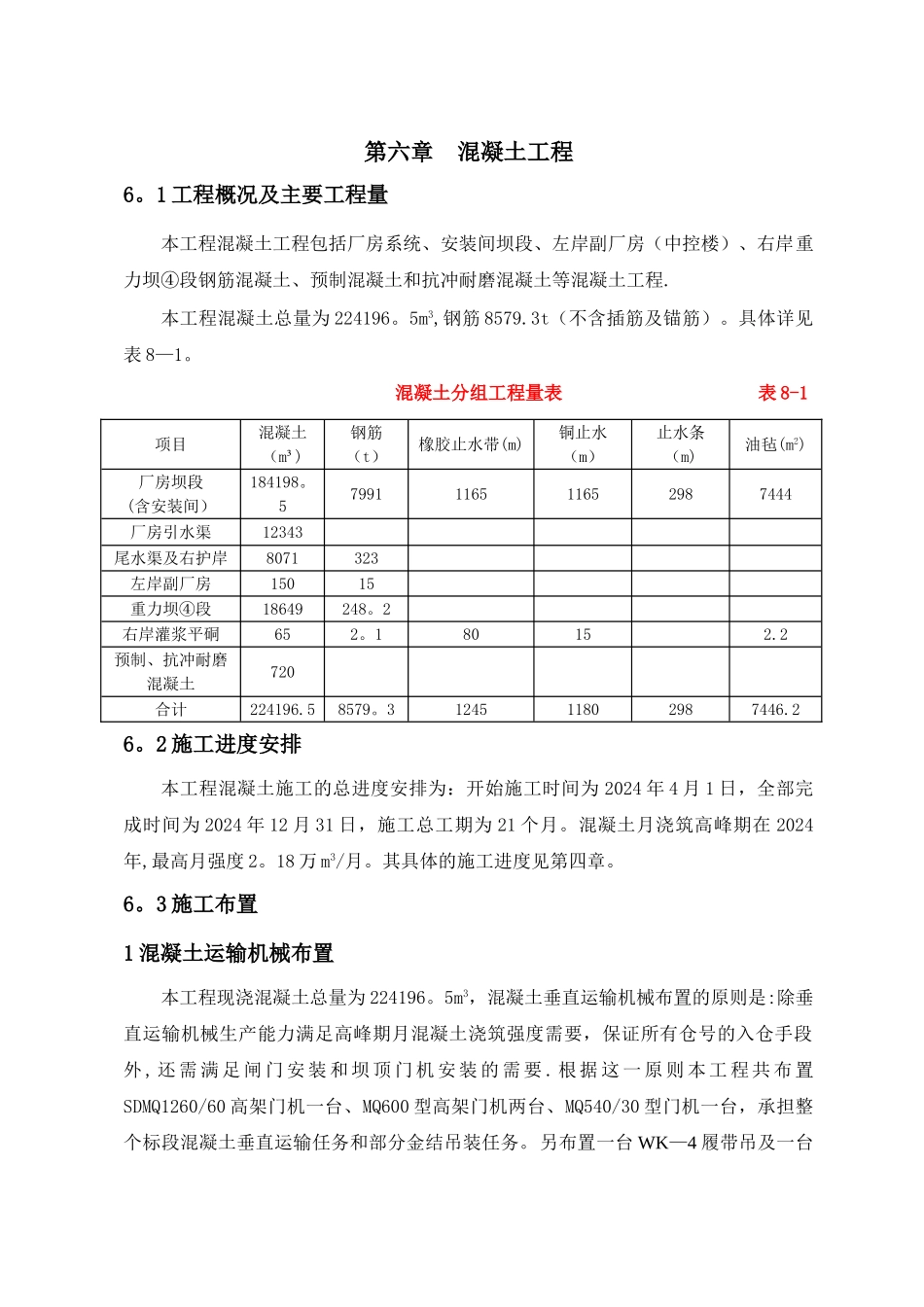

第六章 混凝土工程6
1 工程概况及主要工程量本工程混凝土工程包括厂房系统、安装间坝段、左岸副厂房(中控楼)、右岸重力坝④段钢筋混凝土、预制混凝土和抗冲耐磨混凝土等混凝土工程
本工程混凝土总量为 224196
5m3,钢筋 8579
3t(不含插筋及锚筋)

具体详见表 8—1
混凝土分组工程量表 表 8-1项目混凝土(m³)钢筋(t)橡胶止水带(m)铜止水(m)止水条(m)油毡(m2)厂房坝段(含安装间)184198
57991116511652987444厂房引水渠12343尾水渠及右护岸8071323左岸副厂房15015重力坝④段18649248
2右岸灌浆平硐652
180152
2预制、抗冲耐磨混凝土720合计224196
5 8579
3124511802987446
2 施工进度安排本工程混凝土施工的总进度安排为:开始施工时间为 2024 年 4 月 1 日,全部完成时间为 2024 年 12 月 31 日,施工总工期为 21 个月
混凝土月浇筑高峰期在 2024年,最高月强度 2
18 万 m3/月
其具体的施工进度见第四章
3 施工布置1 混凝土运输机械布置本工程现浇混凝土总量为 224196
5m3,混凝土垂直运输机械布置的原则是:除垂直运输机械生产能力满足高峰期月混凝土浇筑强度需要,保证所有仓号的入仓手段外 , 还 需 满 足 闸 门 安 装 和 坝 顶 门 机 安 装 的 需 要

根 据 这 一 原 则 本 工 程 共 布 置SDMQ1260/60 高架门机一台、MQ600 型高架门机两台、MQ540/30 型门机一台,承担整个标段混凝土垂直运输任务和部分金结吊装任务
另布置一台 WK—4 履带吊及一台混凝土泵作为辅助手段,主要承担前期基础部分混凝土浇筑、厂房尾水渠部分混凝土及二期部分混凝土浇筑,施工机械布置参数见表 8-2
水平运输机械
