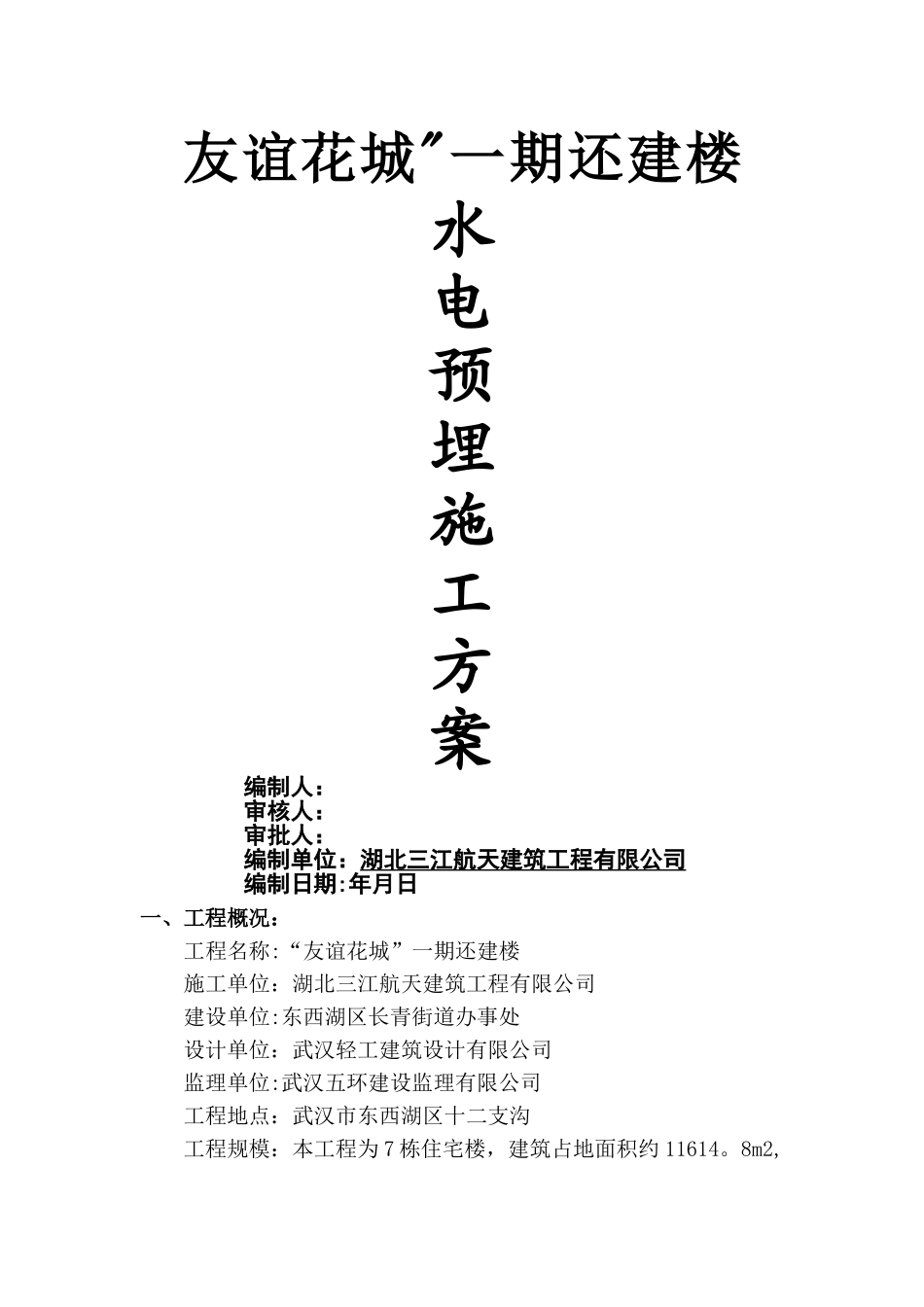

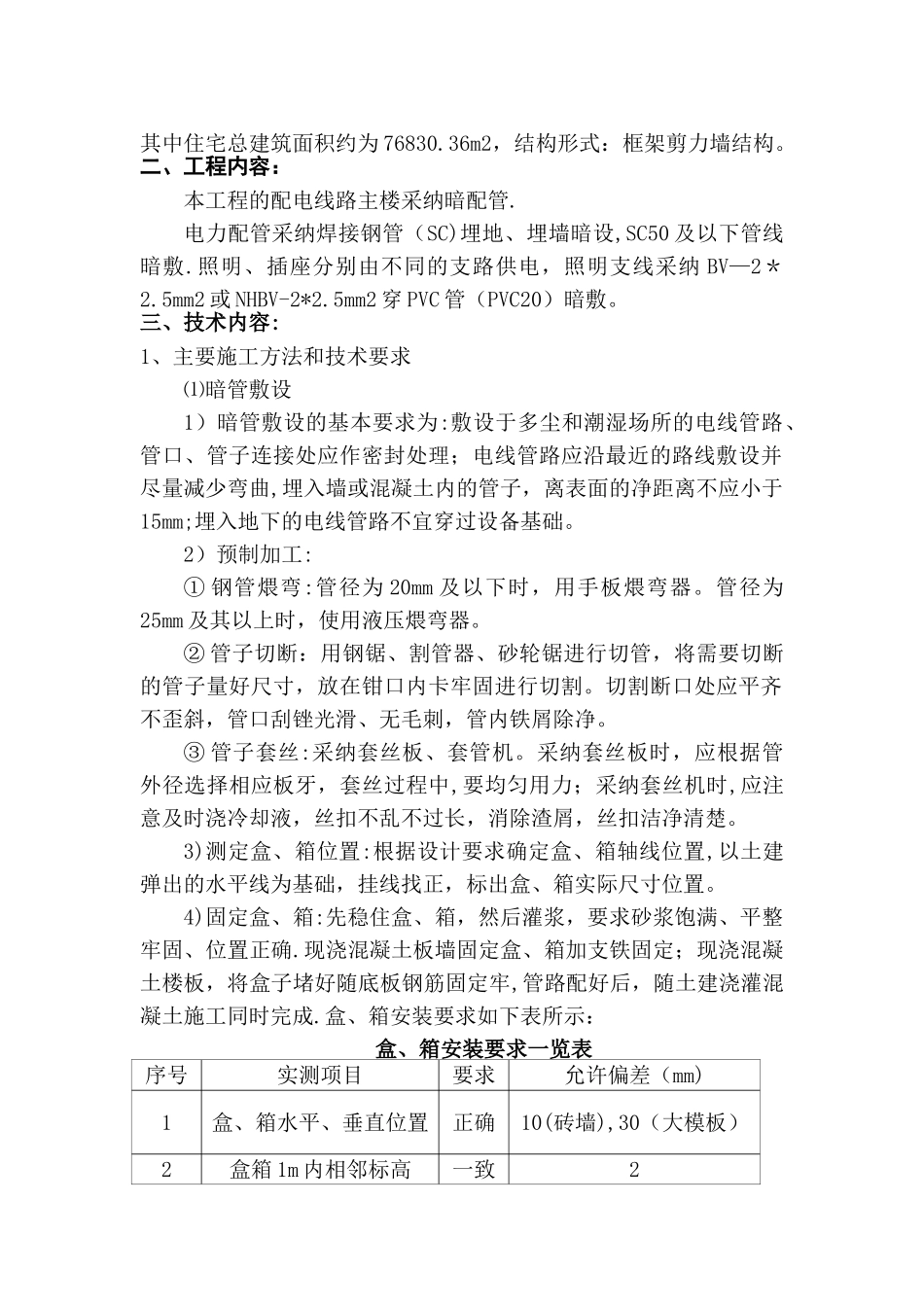

友谊花城"一期还建楼水电预埋施工方案编制人:审核人:审批人:编制单位:湖北三江航天建筑工程有限公司编制日期:年月日一、工程概况:工程名称:“友谊花城”一期还建楼施工单位:湖北三江航天建筑工程有限公司建设单位:东西湖区长青街道办事处设计单位:武汉轻工建筑设计有限公司监理单位:武汉五环建设监理有限公司工程地点:武汉市东西湖区十二支沟工程规模:本工程为 7 栋住宅楼,建筑占地面积约 11614
8m2,其中住宅总建筑面积约为 76830
36m2,结构形式:框架剪力墙结构
二、工程内容:本工程的配电线路主楼采纳暗配管
电力配管采纳焊接钢管(SC)埋地、埋墙暗设,SC50 及以下管线暗敷
照明、插座分别由不同的支路供电,照明支线采纳 BV—2*2
5mm2 或 NHBV-2*2
5mm2 穿 PVC 管(PVC20)暗敷

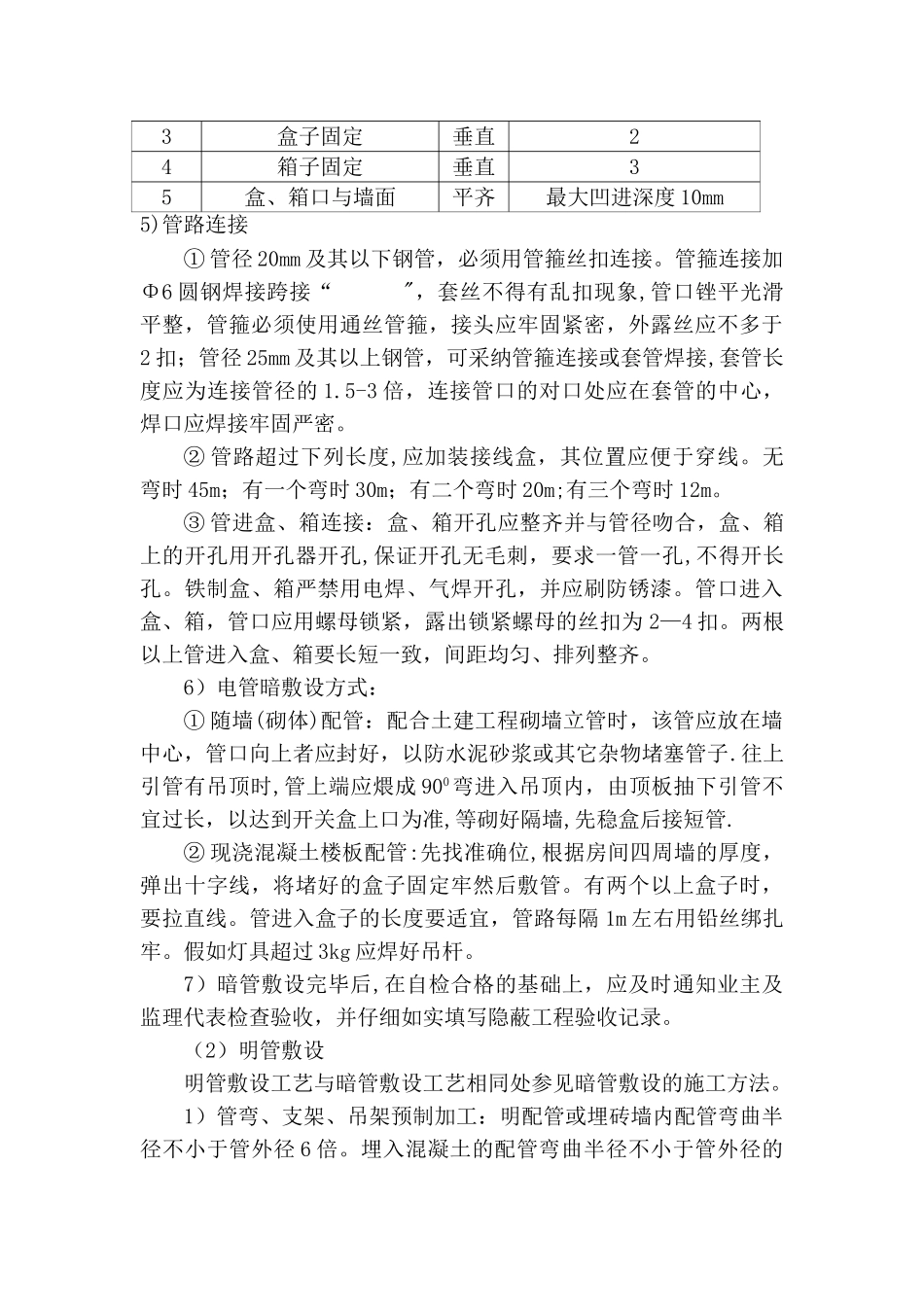

三、技术内容:1、主要施工方法和技术要求⑴暗管敷设1)暗管敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管口、管子连接处应作密封处理;电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于15mm;埋入地下的电线管路不宜穿过设备基础
2)预制加工:① 钢管煨弯:管径为 20mm 及以下时,用手板煨弯器
管径为25mm 及其以上时,使用液压煨弯器
② 管子切断:用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割
切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净
③ 管子套丝:采纳套丝板、套管机
采纳套丝板时,应根据管外径选择相应板牙,套丝过程中,要均匀用力;采纳套丝机时,应注意及时浇冷却液,丝扣不乱不过长,消除渣屑,丝扣洁净清楚
3)测定盒、箱位置:根据设计要求确定盒、箱轴线位置,以土建弹出的水平线为基础,挂线找正,标出盒、箱实际尺寸位置
4)固定盒、箱:先稳住盒、箱,然后灌浆,要求砂浆
