水泥稳定碎石摊铺施工方案一、编制目的及适用范围1、为确保本工程路基工程水泥稳定碎石的施工质量,使之达到设计及施工法律规范要求,提高产品质量,特制定方案
2、本施工方案适用于合肥市***路路基工程的基层水泥稳定碎石施工
二、编制依据1、《合肥市***路道排工程施工图设计》2、《城镇道路工程施工与质量验收法律规范》(CJJ1—2024)3、《公路路面基层施工技术法律规范》(JTJ034-2000)三、工程概况***路项目全长 2
道路红线宽 28m
水泥稳定碎石总量4
1 万 m3,主要路面结构如下:(1)车行道路面结构(一)总厚度 83cm:4cm 沥青玛蹄脂碎石(SMA-13)SBS 改性→6cm 中粒 式 沥 青 砼 ( AC-20C ) SBS 改 性 → 7cm 中 粒 式 沥 青 砼 ( AC—20C)→6mm 透层、封层→2*18cm 水泥稳定碎石→30cm10%灰土→路基压实(压实度不小于 96%)
车行道路面结构(二)总厚度 76cm:4cm 沥青玛蹄脂碎石(SMA—13)SBS 改性→6cm 中粒式沥青砼(AC-20C)→6mm 透层、封层→18cm 水泥稳定碎石→18cm 水泥稳定碎石→30cm10%灰土→路基压实(压实度不小于96%)
(2)非机动车道路面结构总厚度 46cm:3cm 细粒式沥青混合料(AC—10C)SBS 改性→5cm中粒式沥青砼(AC—16C)→20cm 水泥稳定碎石→18cm10%灰土→路基压实(压实度不小于 90%)
四、施工组织安排1、计划施工时间:2024 年 4 月 1 日~2024 年 5 月 10 日2、人员配备:根据施工进度和工期要求,经理部各队安排施工班组进行灰土施工,具体人员配备见表 1

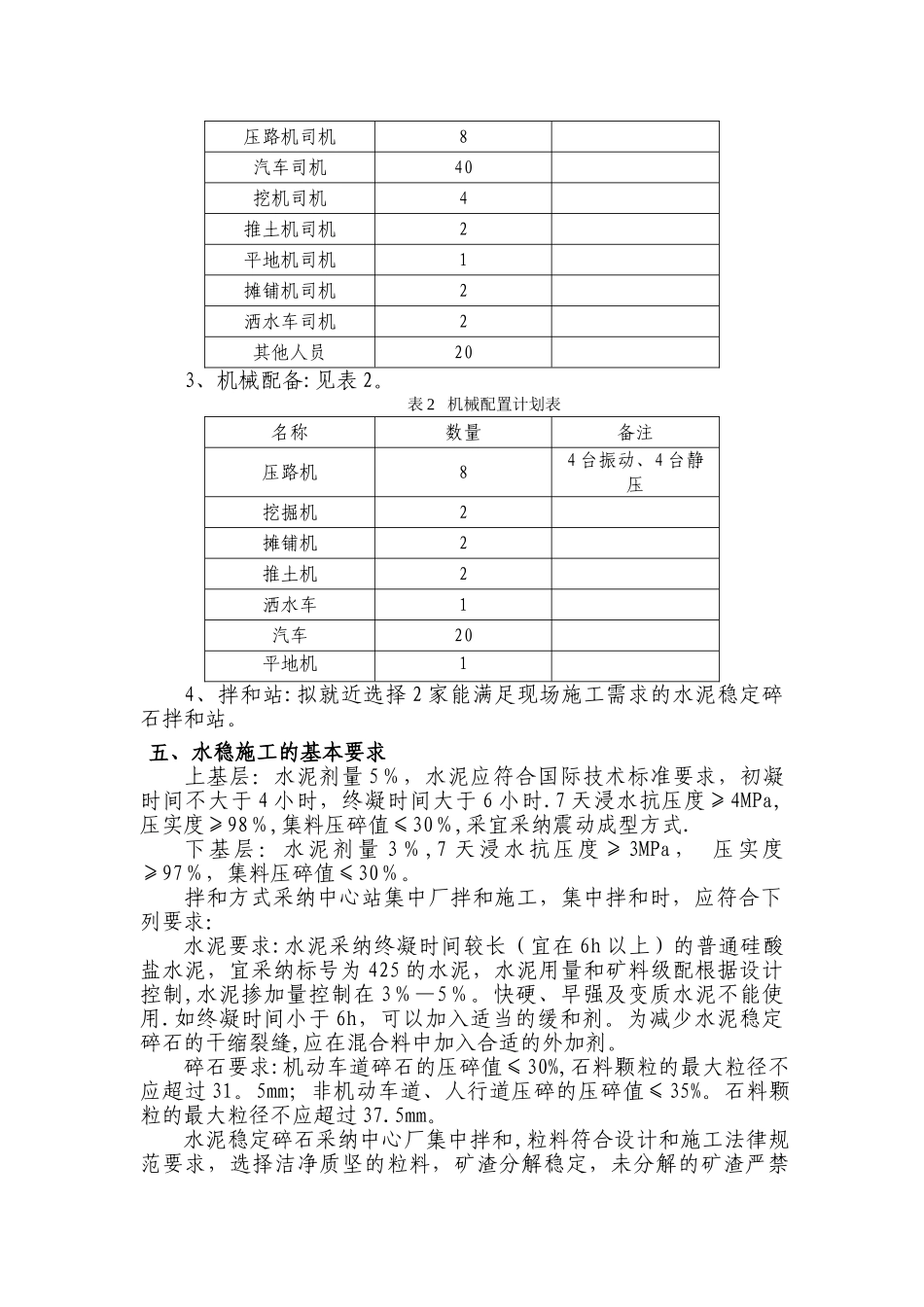

表 1 人员配置计划表职务数量备注班组长2领工员4技术员4试验员4压路机司机8汽车司机40挖机司机4推土机司机2平地机
