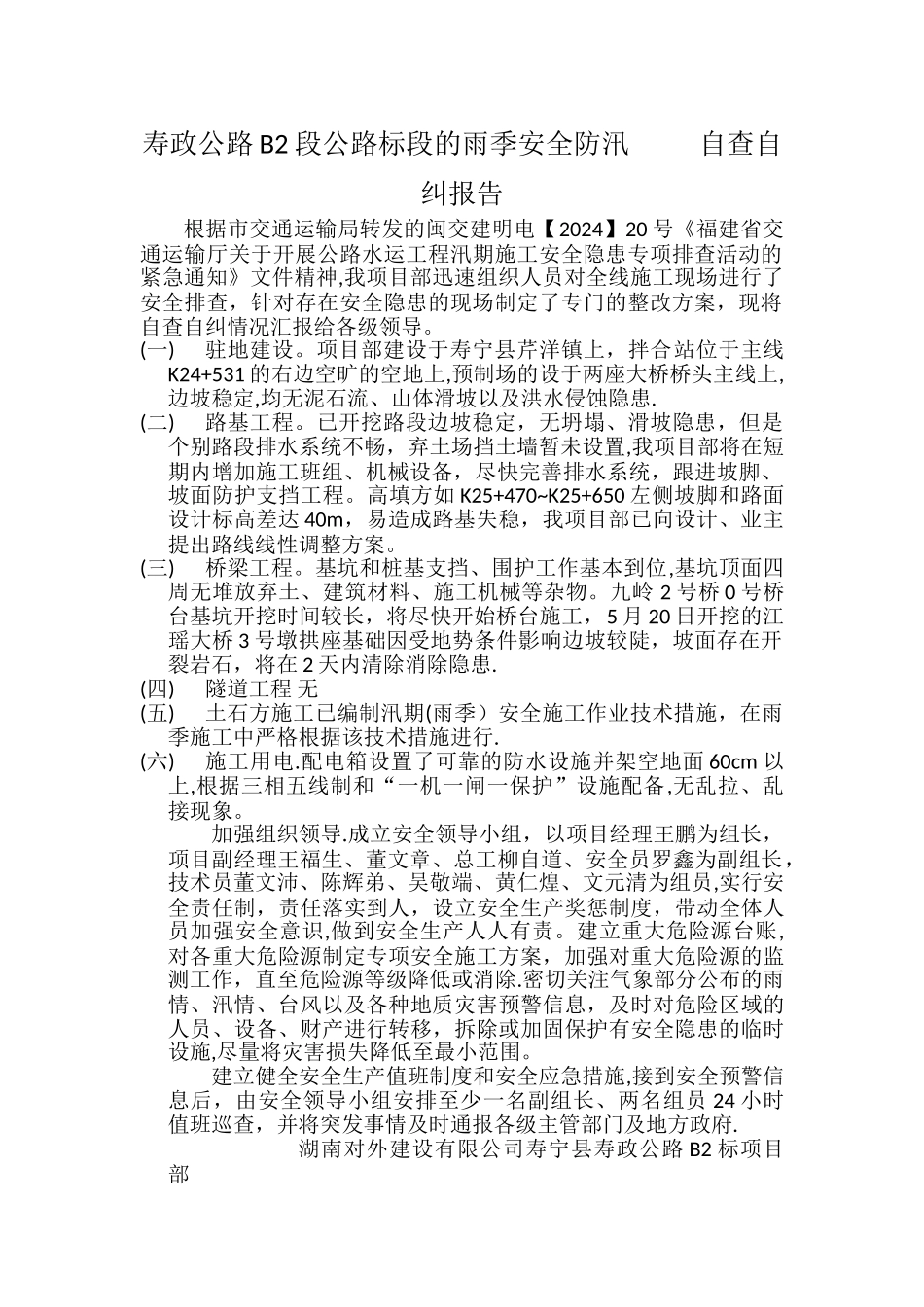

寿政公路 B2 段公路标段的雨季安全防汛 自查自纠报告根据市交通运输局转发的闽交建明电【2024】20 号《福建省交通运输厅关于开展公路水运工程汛期施工安全隐患专项排查活动的紧急通知》文件精神,我项目部迅速组织人员对全线施工现场进行了安全排查,针对存在安全隐患的现场制定了专门的整改方案,现将自查自纠情况汇报给各级领导
(一)驻地建设
项目部建设于寿宁县芹洋镇上,拌合站位于主线K24+531 的右边空旷的空地上,预制场的设于两座大桥桥头主线上,边坡稳定,均无泥石流、山体滑坡以及洪水侵蚀隐患
(二)路基工程
已开挖路段边坡稳定,无坍塌、滑坡隐患,但是个别路段排水系统不畅,弃土场挡土墙暂未设置,我项目部将在短期内增加施工班组、机械设备,尽快完善排水系统,跟进坡脚、坡面防护支挡工程
高填方如 K25+470~K25+650 左侧坡脚和路面设计标高差达 40m,易造成路基失稳,我项目部已向设计、业主提出路线线性调整方案
(三)桥梁工程
基坑和桩基支挡、围护工作基本到位,基坑顶面四周无堆放弃土、建筑材料、施工机械等杂物
九岭 2 号桥 0 号桥台基坑开挖时间较长,将尽快开始桥台施工,5 月 20 日开挖的江瑶大桥 3 号墩拱座基础因受地势条件影响边坡较陡,坡面存在开裂岩石,将在 2 天内清除消除隐患
(四)隧道工程 无(五)土石方施工已编制汛期(雨季)安全施工作业技术措施,在雨季施工中严格根据该技术措施进行
(六)施工用电
配电箱设置了可靠的防水设施并架空地面 60cm 以上,根据三相五线制和“一机一闸一保护”设施配备,无乱拉、乱接现象
加强组织领导
成立安全领导小组,以项目经理王鹏为组长,项目副经理王福生、董文章、总工柳自道、安全员罗鑫为副组长,技术员董文沛、陈辉弟、吴敬端、黄仁煌、文元清为组员,实行安全责任制,责任落实到人,设立安全生产奖惩制度,带动全体人员加强安全意识,做到安全生
