施工组织设计(方案)报审表监理单位:湖南顺天工程项目管理有限公司承包单位:岳阳市北港建筑工程有限公司 编号:致:湖南顺天工程项目管理有限公司 (监理单位)我方已根据施工合同的有关规定完成了变电池塘增加工作面施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查
附:施工组织设计(方案)承包单位(章)项 目 经 理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 变电站池塘增加工作面施工方案编制:审核:批准:编制单位:岳阳市北港建筑工程有限公司编制日期:2024 年 5 月 17 日变电站池塘增加工作面施工方案一、工程概述本工程为岳阳市南湖风景区湖滨大道提质改造高压入地土建工程
因在湖滨大道东向变电站地段有一池塘在工程区域内,需要人工回填增加工作面,该工作面长约 65 米,宽约 15 米,水深 1
5 米至 1
8 米,下面淤泥 1 米以上

我项目部根据现场实际情况和工程设计图纸施工要求,准备实行以下方案增加施工工作面:先对上述部位进行土方回填压实,在回填土方上做三个集水井,分别用水泵排水,减清池塘地下水对电缆沟开挖后的施工安全及质量影响,再在设计图纸指定的路线上进行电缆沟开挖施工,电缆沟开挖深度设计为 2
7 米,考虑开挖后地下层因接近池塘,地下水位较高,基础使用 C15 毛石砼浇灌,具体工程量待开挖后根据现场实际情况再确定
在工作面南向有原池塘的排水井,在土方回填施工此部位时,先设置挡水坝隔开池塘与排水井,然后埋设管径 1 米的预制水泥管连接池塘和排水井,再回填至整个工作面
工作面、集水井、电缆沟的设置尺寸详见附图
施工场地西面为湖滨大道,施工机械可以进出场

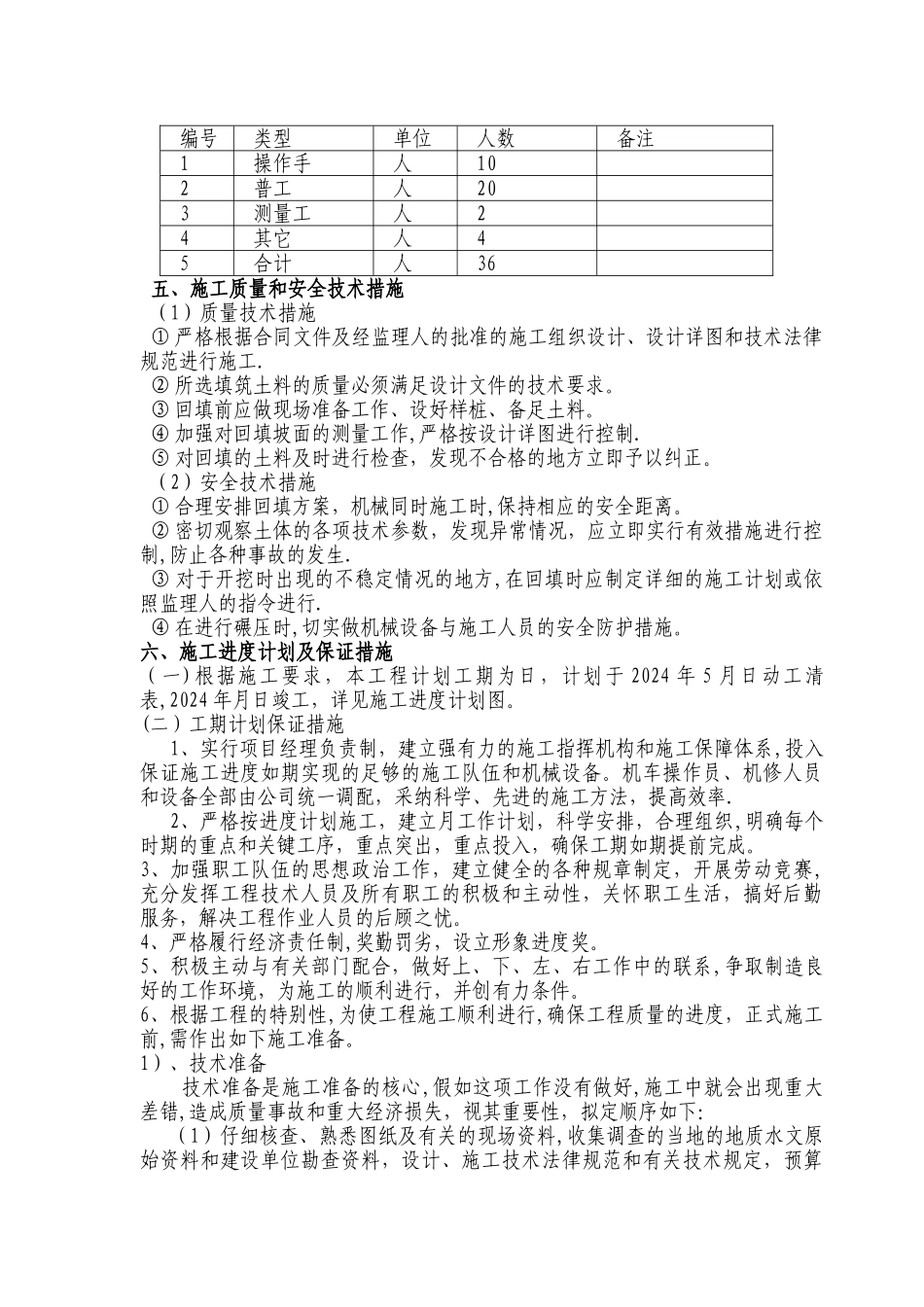

计划工期为日历天
二、施工准备1、落实项目部人选,组建强有力的项目经理部 2、仔细批阅施工方案,参加技术交底,针对存在的问题和错误提出修正意见
