污水管道深基坑安全专项施工方案一、工程概况本项目工程位于洋口港临港工业区内,分为经四路(北段)工程和治污路工程
经四路(北段)全长 895
431m,其中污水管道长 792m;治污路全长841
178m,其中污水管道长 718 米
污水管道均位于道路一侧人行道下,采纳Φ1350 承插式钢筋混凝土Ⅱ级管,每间隔 80m 设一 1100×1700mm 污水检查井
经四路(北段)污水管道基坑最大开挖深度为 6
04m,最小开挖深度5
31m;治污路污水管道基坑最大开挖深度为 6
65m,最小开挖深度为5
95m,属于深基坑施工,特此编制该专项方案
二、编制依据与原则我公司依据与洋口港临港工业区江苏洋口港投资开发有限公司签订的经四路(北段)及治污路道路工程的施工合同和建设施工安全目标责任书,同时结合我公司编制的工程总体施工组织设计和施工现场的实际情况,以及本公司过去的施工经验,参照本工程排水施工图设计和有关法律规范、图集等编写该施工专项方案
1、编制依据:⑴《室外排水设计法律规范》(GB50014—2024)⑵《给水排水管道工程施工及验收法律规范》(GB50268-2024)⑶《市政排水管道工程及附属设施》(06MS201)⑷《给水排水图集》(苏 S01—2024)⑸《中华人民共和国安全生产法》⑹《危险性较大的分部分项工程安全管理办法》(建质 2024)⑺《建筑基坑支护技术规程》(JGJ120—99)⑻《建筑与市政降水工程技术规程》(JGJ/T111—98)⑼《洋口港临港工业区一期道路工程经四路北段、治污路施工图设计(第三篇排水部分)》(江苏纬信工程咨询有限公司,设计编号:11729H5F01)2、编制原则⑴确保本方案的可实施性和可操作性,作为现场施工的指导性纲要
⑵尽量减少施工对临边建构筑物的影响,确保施工安全
⑶确保工期、经济合理

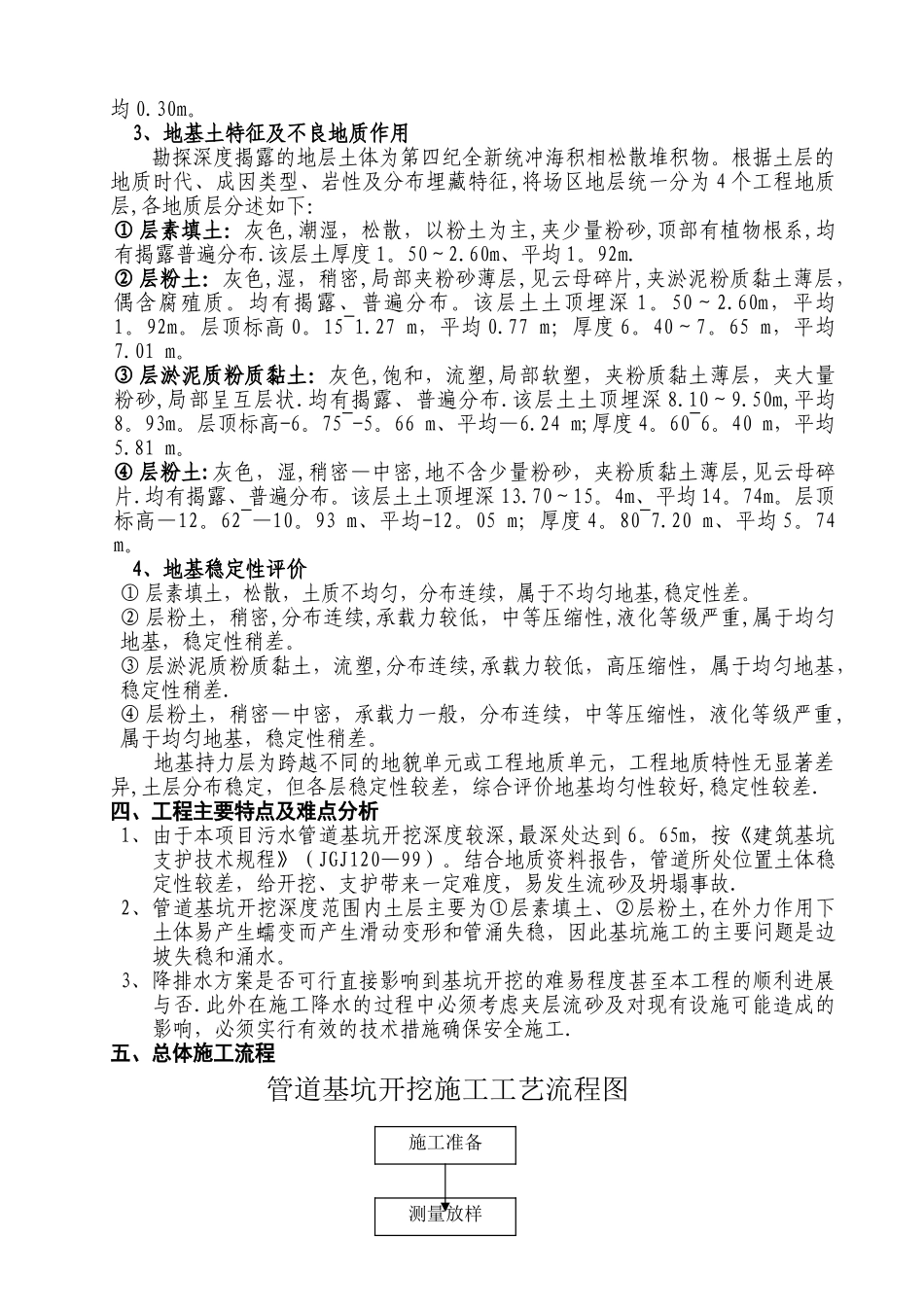

三、工程地质概况1、地形地貌、气象场区地貌类型
