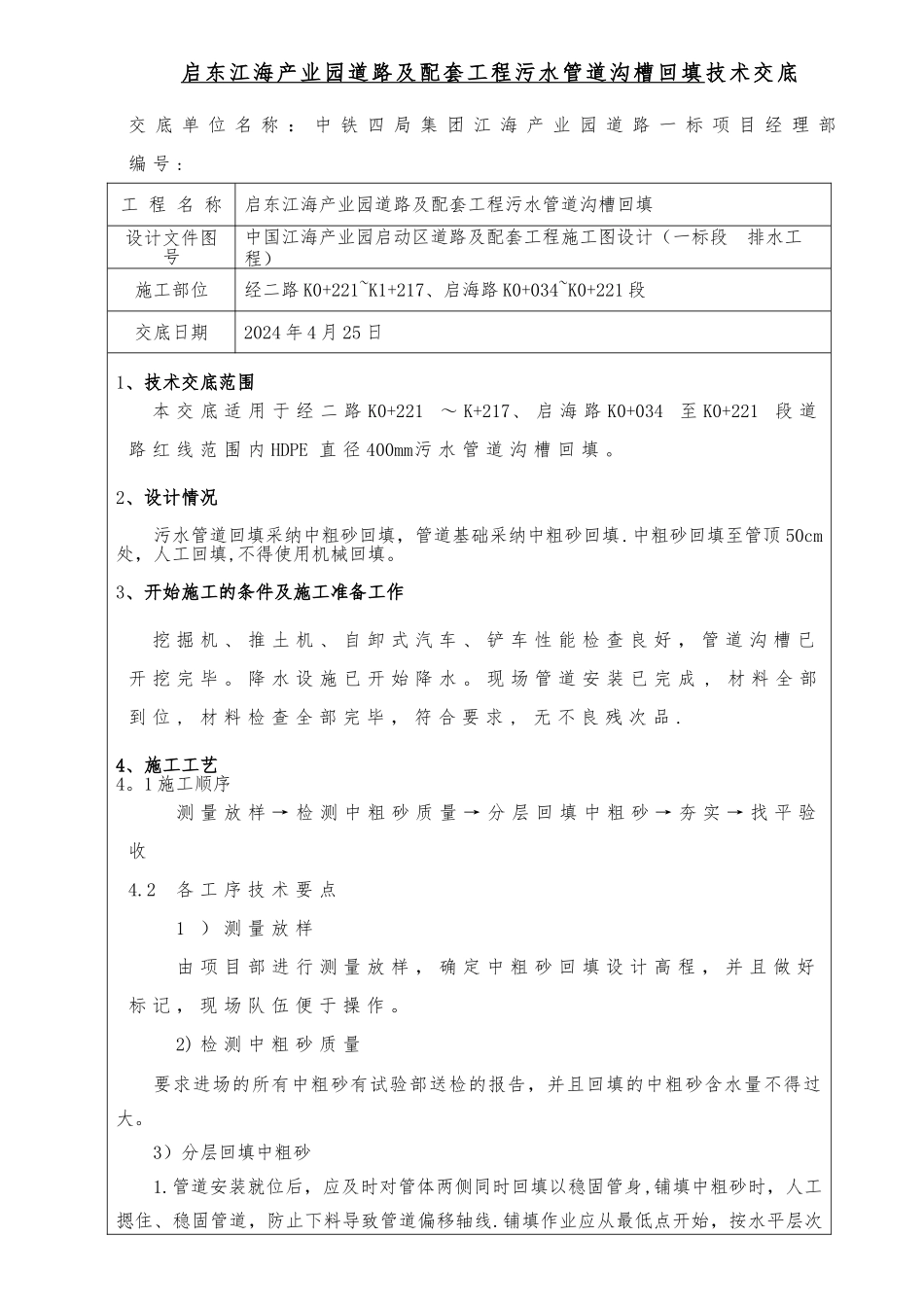

启东江海产业园道路及配套工程污水管道沟槽回填技术交底交 底 单 位 名 称 : 中 铁 四 局 集 团 江 海 产 业 园 道 路 一 标 项 目 经 理 部 编 号 :工 程 名 称启东江海产业园道路及配套工程污水管道沟槽回填设计文件图号中国江海产业园启动区道路及配套工程施工图设计(一标段 排水工程)施工部位经二路 K0+221~K1+217、启海路 K0+034~K0+221 段交底日期2024 年 4 月 25 日1、技术交底范围本 交 底 适 用 于 经 二 路 K0+221~ K+217、 启 海 路 K0+034至 K0+221段 道路 红 线 范 围 内 HDPE 直 径 400mm污 水 管 道 沟 槽 回 填
2、设计情况污水管道回填采纳中粗砂回填,管道基础采纳中粗砂回填
中粗砂回填至管顶 50cm处,人工回填,不得使用机械回填
3、开始施工的条件及施工准备工作挖 掘 机 、 推 土 机 、 自 卸 式 汽 车 、 铲 车 性 能 检 查 良 好 , 管 道 沟 槽 已开 挖 完 毕
降 水 设 施 已 开 始 降 水
现 场 管 道 安 装 已 完 成 , 材 料 全 部到 位 , 材 料 检 查 全 部 完 毕 , 符 合 要 求 , 无 不 良 残 次 品
4、施工工艺4
1 施工顺序 测 量 放 样 → 检 测 中 粗 砂 质 量 → 分 层 回 填 中 粗 砂 → 夯 实 → 找 平 验收4
2各 工 序 技 术 要 点1 ) 测 量 放 样由 项 目 部 进 行 测 量 放 样 , 确 定 中 粗 砂 回 填 设 计 高 程 , 并 且 做 好标 记 , 现 场 队 伍 便 于 操 作
2) 检 测 中 粗 砂 质 量要求进场的所有中粗砂有试验部送检的报告,并且回填的中粗砂含水量不得过大
3)分层回填中粗砂1

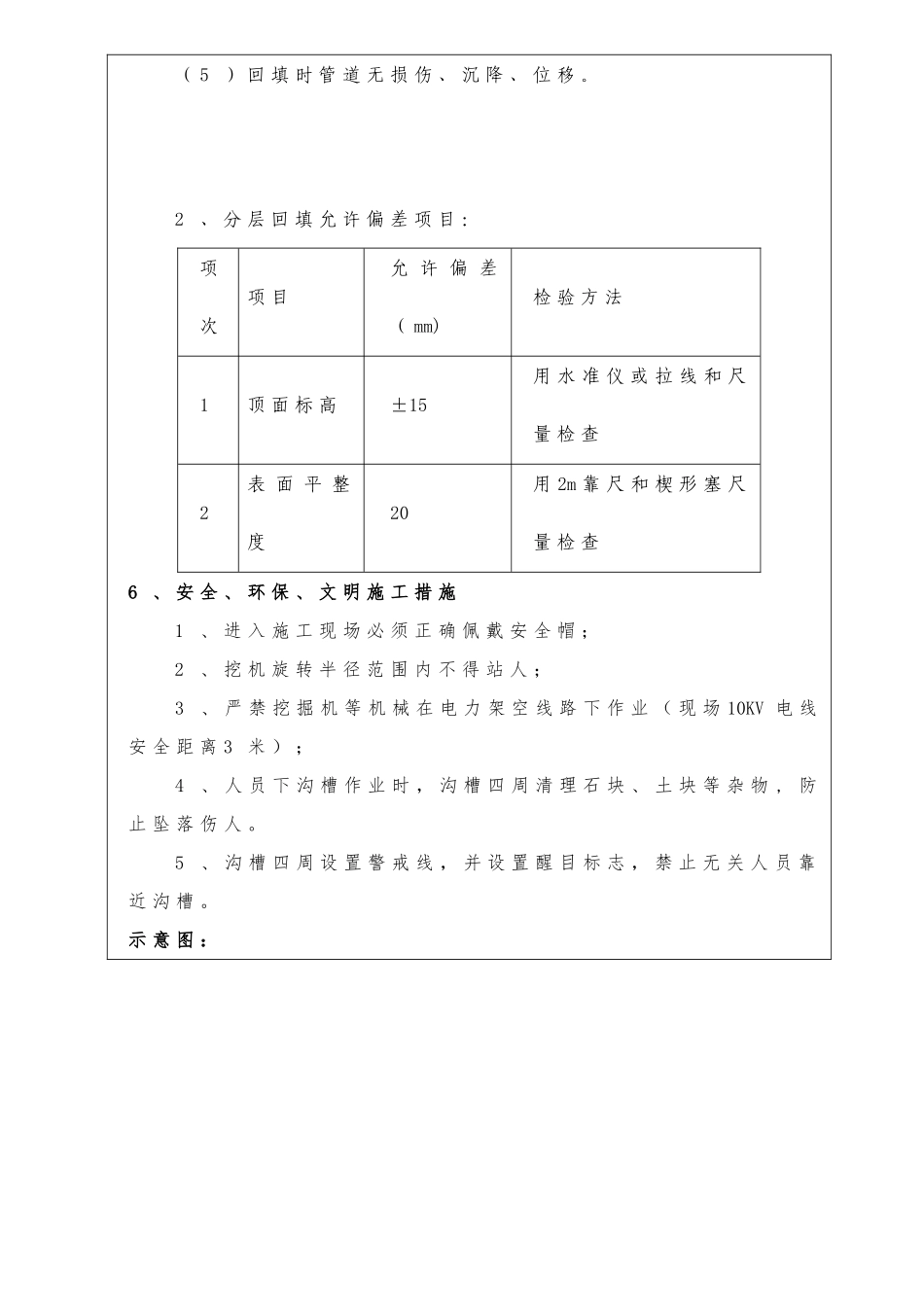

管道安装就位后,应及
