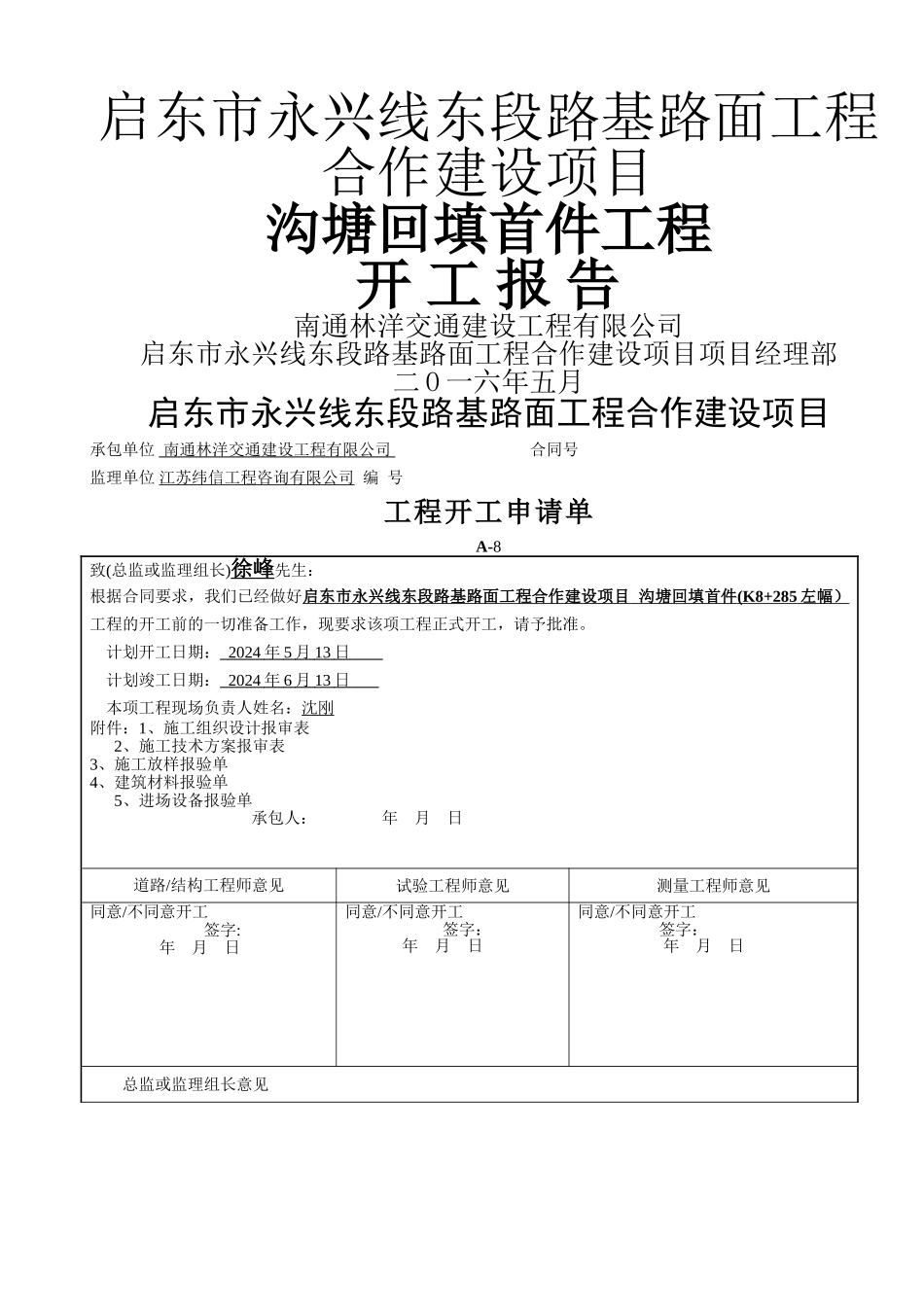

启东市永兴线东段路基路面工程合作建设项目沟塘回填首件工程开 工 报 告南通林洋交通建设工程有限公司启东市永兴线东段路基路面工程合作建设项目项目经理部二 O 一六年五月启东市永兴线东段路基路面工程合作建设项目承包单位 南通林洋交通建设工程有限公司 合同号监理单位 江苏纬信工程咨询有限公司 编 号 工程开工申请单A-8致(总监或监理组长)徐峰先生:根据合同要求,我们已经做好启东市永兴线东段路基路面工程合作建设项目 沟塘回填首件 (K8+285 左幅) 工程的开工前的一切准备工作,现要求该项工程正式开工,请予批准。 计划开工日期: 2024 年 5 月 13 日 计划竣工日期: 2024 年 6 月 13 日 本项工程现场负责人姓名:沈刚附件:1、施工组织设计报审表 2、施工技术方案报审表3、施工放样报验单4、建筑材料报验单 5、进场设备报验单 承包人: 年 月 日道路/结构工程师意见试验工程师意见测量工程师意见同意/不同意开工签字: 年 月 日同意/不同意开工签字: 年 月 日同意/不同意开工签字: 年 月 日总监或监理组长意见同意/不同意开工 签字: 年 月 日 一式三份,总监办、监理组、承包人各一份启东市永兴线东段路基路面工程合作建设项目承包单位 南通林洋交通建设工程有限公司 合同号监理单位 江苏纬信工程咨询有限公司 编 号 施工组织设计报审表A—1致(总监或监理组长)徐峰先生: 现报上启东市永兴线东段路基路面工程合作建设项目 沟塘回填首件( K8+285 左幅) 工程的实施性施工组织设计及附件,请予审查和批准。 附件:施工组织设计 承包人: 年 月 日专业监理工程师审查意见:□同意□修改后再报□不同意 专业监理工程师:年月日总监或监理组长审批意见:□同意□修改后再报□不同意 总监或监理组长:年月日附注:关键控制性工程由总监理工程师(代表)批准,一般的由总监代表助理审批。本表一式三份,总监办、监理组、承包人各一份沟塘回填首件工程施工组织设计经我项目部认真讨论决定,计划定于 5 月 13 日开始沟塘回填(K8+285 左幅)首件工程的施工。一、 工程简介本标段沟塘数量较多,回填方量较大,回填 5%石灰土总量约为 76857m3,,路基外素土约为 6370m3,根据实际情况我标选取具有代表性的 K8+285 左幅沟塘为首件工程.二、 首件工程实施目的1、验证选用合理的碾压机械。2、确定合理的清淤、开挖台阶、碾压等沟塘回填施工工艺。3、取得对后续施工有...
