沟槽开挖专项施工方案00

沟槽开挖专项施工方案00_第1页
1/8
沟槽开挖专项施工方案00_第2页
2/8
沟槽开挖专项施工方案00_第3页
3/8

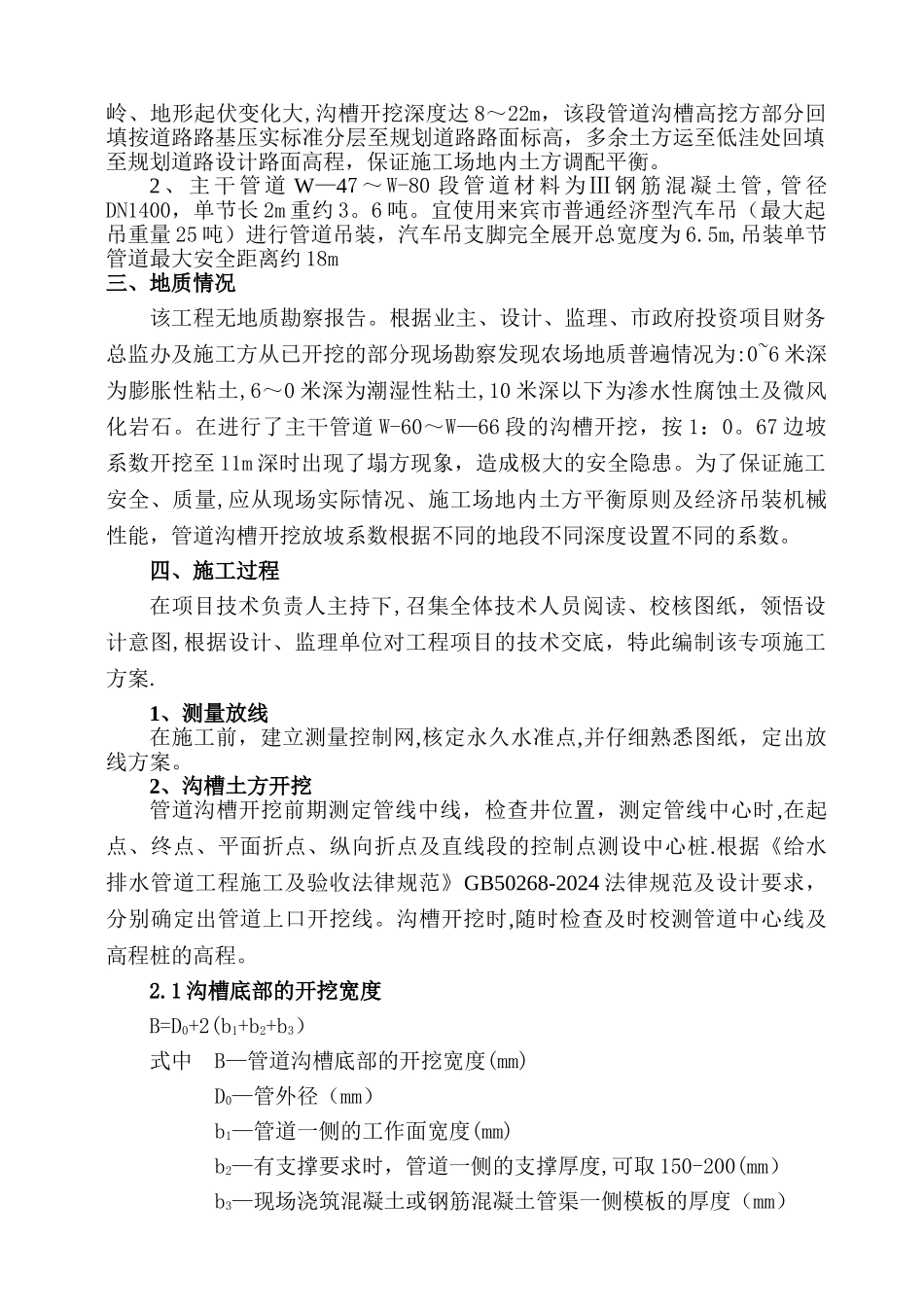

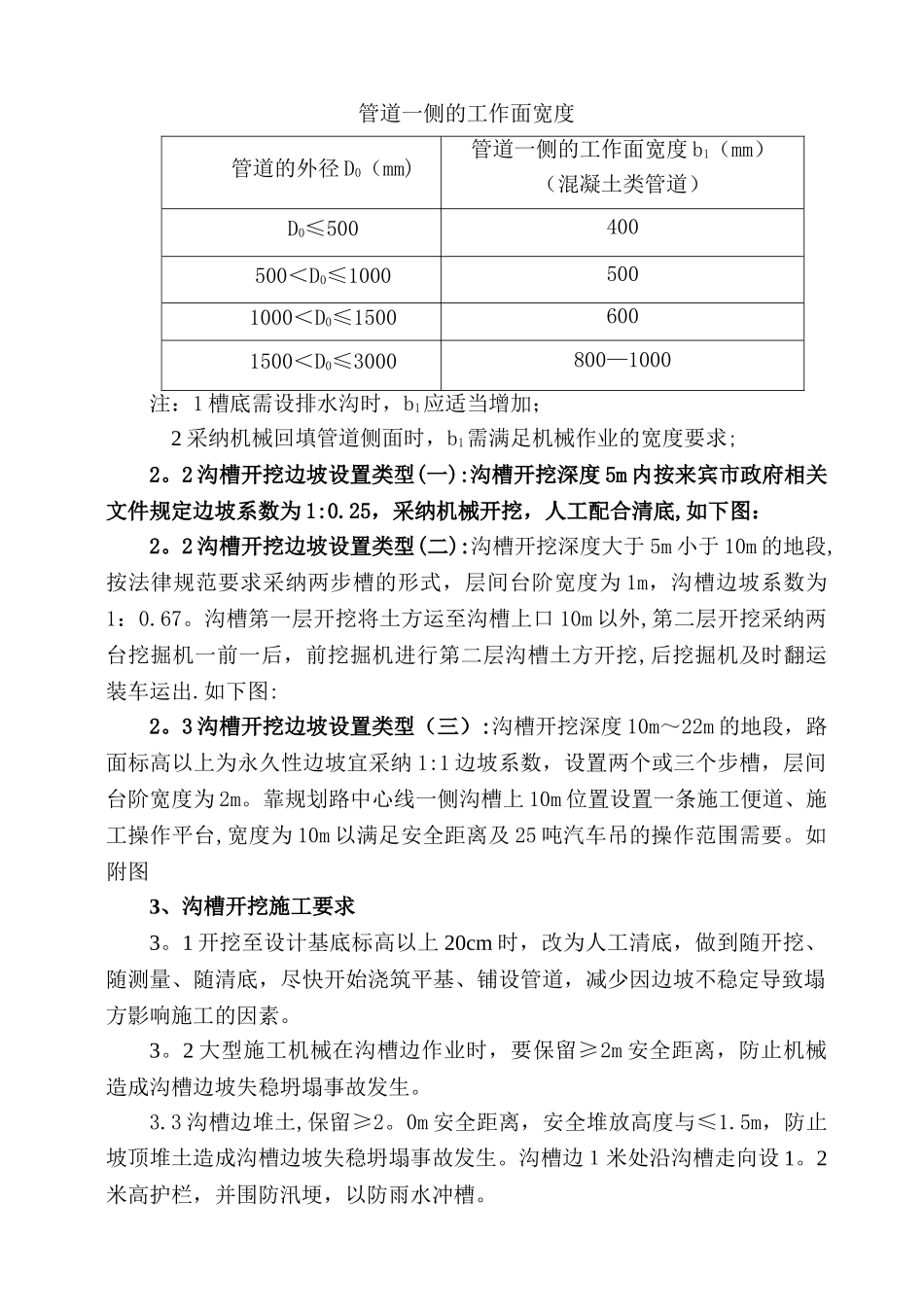

来宾市迁江污水处理厂厂外管道工程 A 标段沟槽开挖专项施工方案审 批:审 核:编 制:广西建工集团第四建筑工程有限责任公司来宾迁江污水处理厂厂外管道工程 A 标项目部2024 年 11 月 4 日沟槽开挖施工方案一、编制依据1、根据来宾迁江污水处理厂厂外管道工程施工图纸。2、《城镇道路工程施工与质量验收法律规范》CJJ 1-2024。3、《给水排水管道工程施工及验收法律规范》GB50141—2024。4、《建筑边坡工程技术法律规范》GB50330—2024二、工程概况 11、来宾市迁江污水处理厂厂外管道工程 A 标段,主干管道 W—47~W-80 段总长度为 1861.45 米,其中 W—47~W-58 段敷设位置由原设计道路东侧 调 整 至 道 路 西 侧 建 筑 后 退 线 外 绿 化 用 地 下 , 沟 槽 开 挖 深 度 范 围3~10m,360°砼包管,管道施工完成后按原地貌进行回填恢复;W—59~W—80段按设计位置敷设于规划路下,因管道敷设前于规划道路及多为沿线荒山野岭、地形起伏变化大,沟槽开挖深度达 8~22m,该段管道沟槽高挖方部分回填按道路路基压实标准分层至规划道路路面标高,多余土方运至低洼处回填至规划道路设计路面高程,保证施工场地内土方调配平衡。2 、 主 干 管 道 W—47 ~ W-80 段 管 道 材 料 为 Ⅲ 钢 筋 混 凝 土 管 , 管 径DN1400,单节长 2m 重约 3。6 吨。宜使用来宾市普通经济型汽车吊(最大起吊重量 25 吨)进行管道吊装,汽车吊支脚完全展开总宽度为 6.5m,吊装单节管道最大安全距离约 18m三、地质情况该工程无地质勘察报告。根据业主、设计、监理、市政府投资项目财务总监办及施工方从已开挖的部分现场勘察发现农场地质普遍情况为:0~6 米深为膨胀性粘土,6~0 米深为潮湿性粘土,10 米深以下为渗水性腐蚀土及微风化岩石。在进行了主干管道 W-60~W—66 段的沟槽开挖,按 1:0。67 边坡系数开挖至 11m 深时出现了塌方现象,造成极大的安全隐患。为了保证施工安全、质量,应从现场实际情况、施工场地内土方平衡原则及经济吊装机械性能,管道沟槽开挖放坡系数根据不同的地段不同深度设置不同的系数。四、施工过程在项目技术负责人主持下,召集全体技术人员阅读、校核图纸,领悟设计意图,根据设计、监理单位对工程项目的技术交底,特此编制该专项施工方案.1、测量放线在施工前,建立测量控制网,核定永久水准点,并仔细熟悉图纸,定出放线方案。2、沟槽土方开挖管道沟槽开挖前期测...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沟槽开挖专项施工方案00

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
