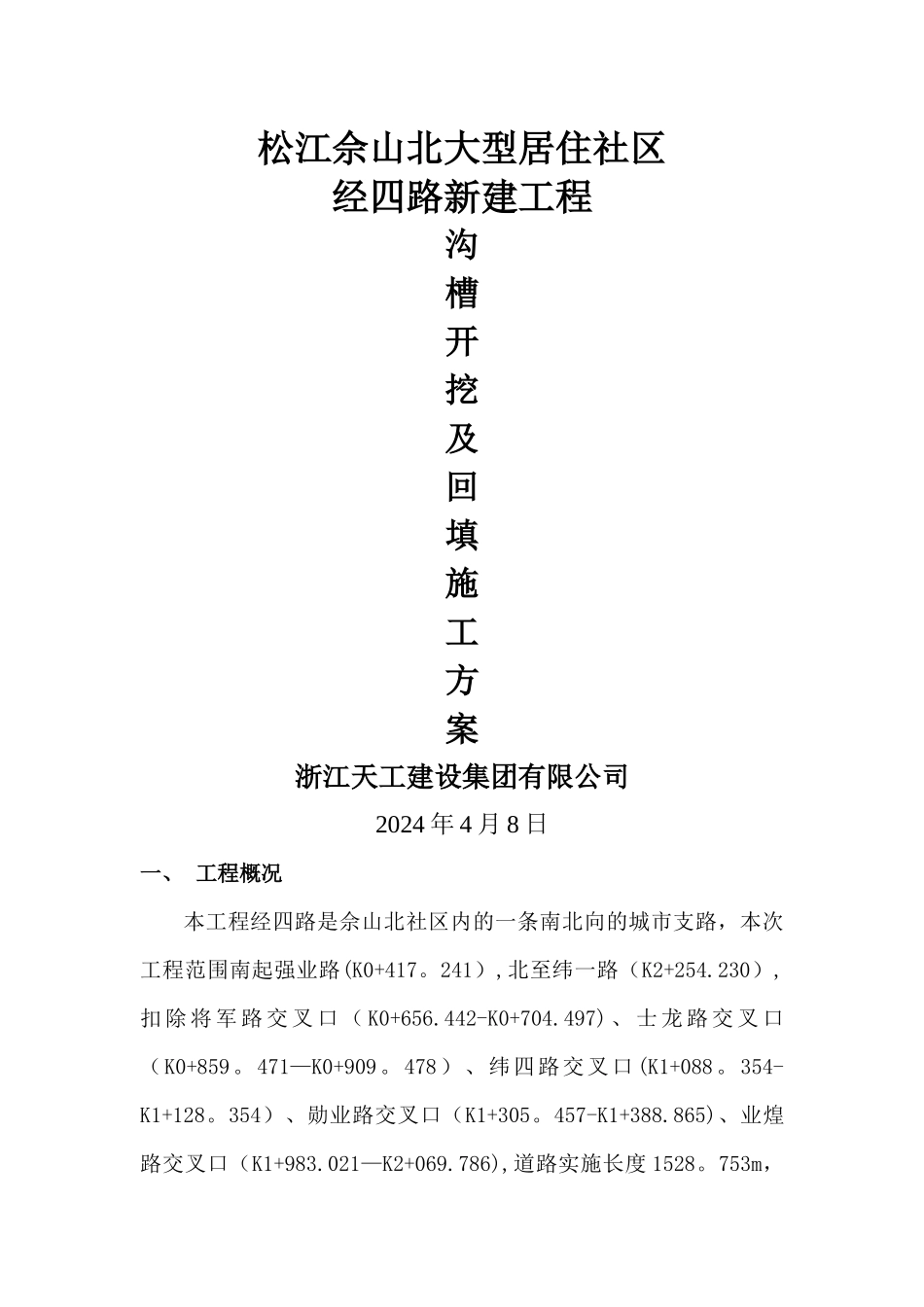

松江佘山北大型居住社区经四路新建工程沟槽开挖及回填施工方案浙江天工建设集团有限公司2024 年 4 月 8 日一、 工程概况本工程经四路是佘山北社区内的一条南北向的城市支路,本次工程范围南起强业路(K0+417
241),北至纬一路(K2+254
230),扣 除 将 军 路 交 叉 口 ( K0+656
442-K0+704
497) 、 士 龙 路 交 叉 口(K0+859
471—K0+909
478)、纬四路交叉口 (K1+088
354-K1+128
354)、勋业路交叉口(K1+305
457-K1+388
865)、业煌路交叉口(K1+983
021—K2+069
786),道路实施长度 1528
753m,规划红线宽度 16m

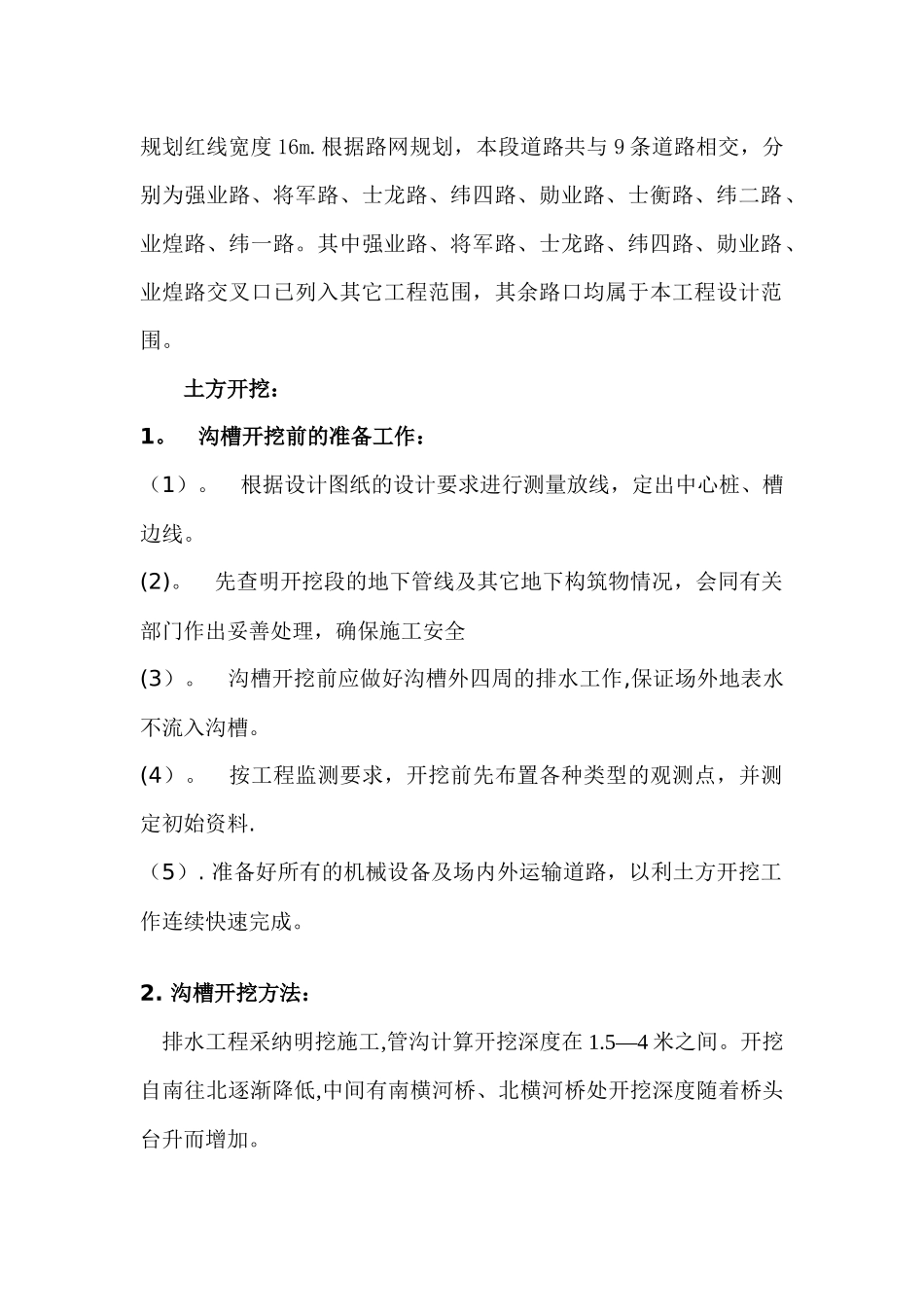

根据路网规划,本段道路共与 9 条道路相交,分别为强业路、将军路、士龙路、纬四路、勋业路、士衡路、纬二路、业煌路、纬一路
其中强业路、将军路、士龙路、纬四路、勋业路、业煌路交叉口已列入其它工程范围,其余路口均属于本工程设计范围
土方开挖:1
沟槽开挖前的准备工作:(1)
根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线
先查明开挖段的地下管线及其它地下构筑物情况,会同有关部门作出妥善处理,确保施工安全(3)
沟槽开挖前应做好沟槽外四周的排水工作,保证场外地表水不流入沟槽
按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料
准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成
沟槽开挖方法:排水工程采纳明挖施工,管沟计算开挖深度在 1
5—4 米之间
开挖自南往北逐渐降低,中间有南横河桥、北横河桥处开挖深度随着桥头台升而增加

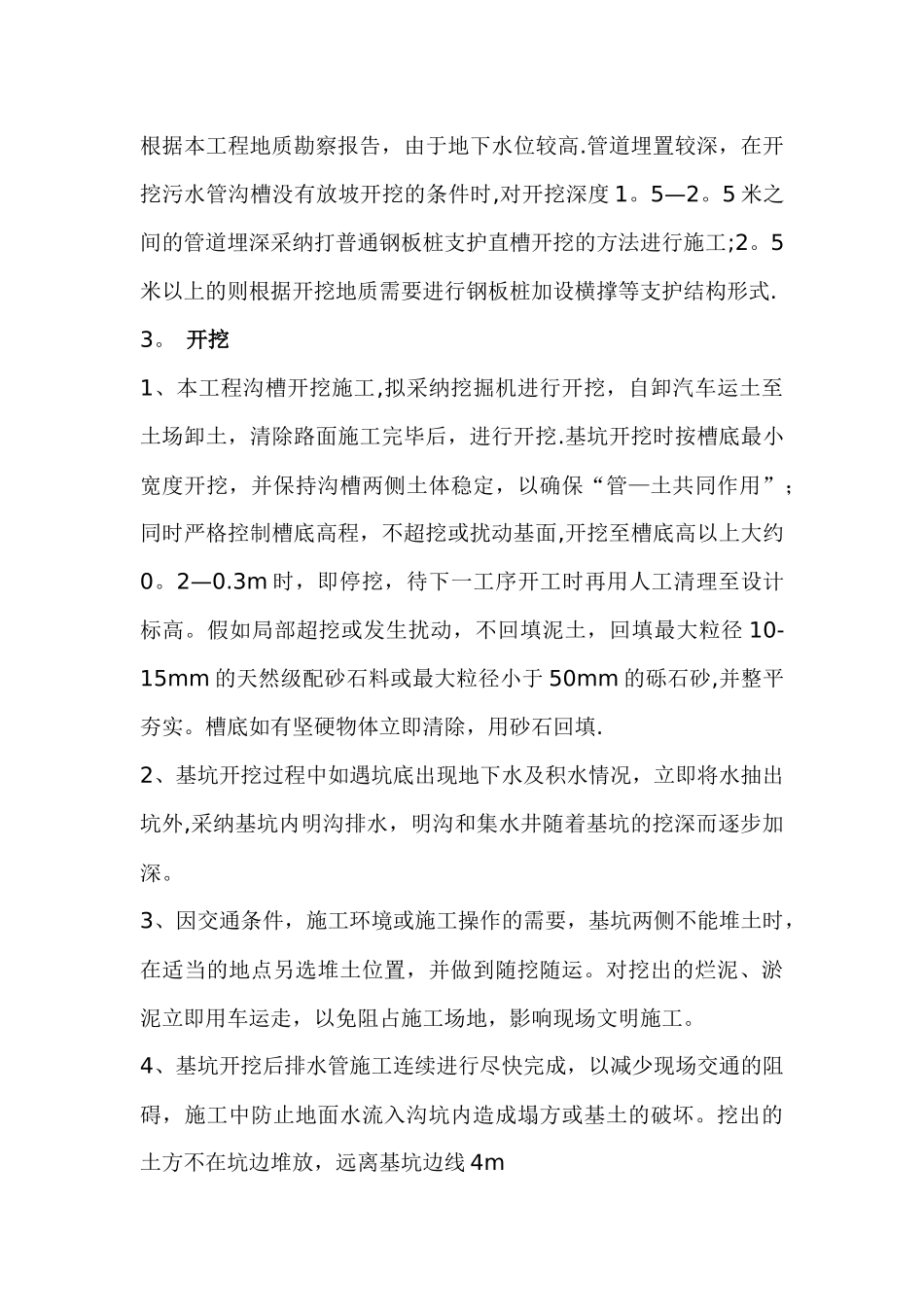

根据本工程地质勘察报告,由于地下水位较高
管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,对开挖深度 1
5 米之间的管道埋深采纳
