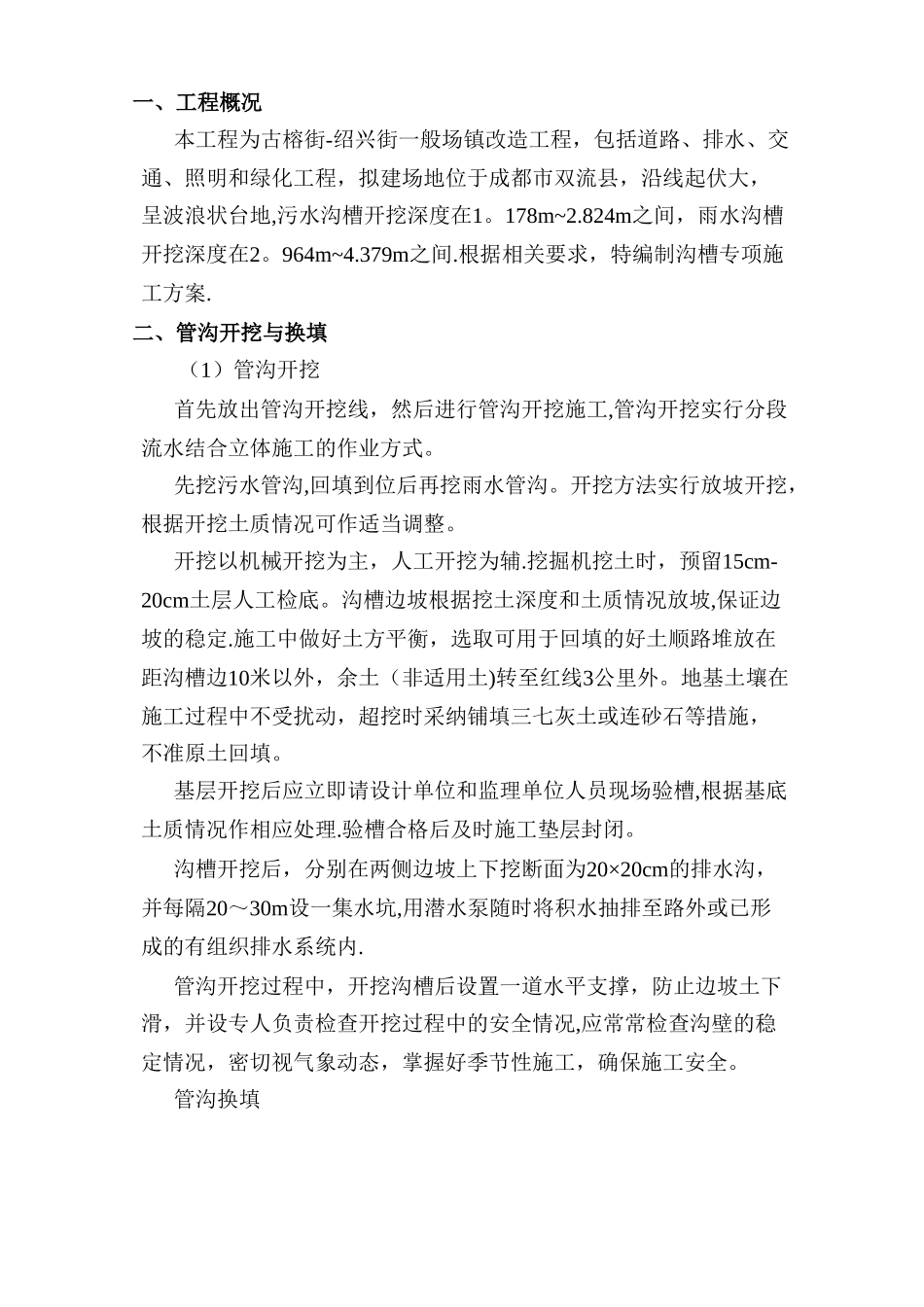

古榕街~绍兴街一般场镇改造工程沟槽施工方案 编制人: 审核人: 审批人:成都华阳建筑股份有限公司年 月 日目录一、工程概况 3二、 沟槽开挖与换填 3 三、 管基施工 4 四、 管道安装敷设 4 五、 闭水试验 5 六 、 检查井、双篦雨水口、方沟等构筑物 5 七、沟槽回填 6八 、安全生产措施 7 九 、文明施工措施 8 十、现场管理措施 8 一、工程概况本工程为古榕街-绍兴街一般场镇改造工程,包括道路、排水、交通、照明和绿化工程,拟建场地位于成都市双流县,沿线起伏大,呈波浪状台地,污水沟槽开挖深度在1
178m~2
824m之间,雨水沟槽开挖深度在2
964m~4
379m之间
根据相关要求,特编制沟槽专项施工方案
二、管沟开挖与换填 (1)管沟开挖首先放出管沟开挖线,然后进行管沟开挖施工,管沟开挖实行分段流水结合立体施工的作业方式
先挖污水管沟,回填到位后再挖雨水管沟
开挖方法实行放坡开挖,根据开挖土质情况可作适当调整
开挖以机械开挖为主,人工开挖为辅
挖掘机挖土时,预留15cm-20cm土层人工检底
沟槽边坡根据挖土深度和土质情况放坡,保证边坡的稳定
施工中做好土方平衡,选取可用于回填的好土顺路堆放在距沟槽边10米以外,余土(非适用土)转至红线3公里外
地基土壤在施工过程中不受扰动,超挖时采纳铺填三七灰土或连砂石等措施,不准原土回填
基层开挖后应立即请设计单位和监理单位人员现场验槽,根据基底土质情况作相应处理
验槽合格后及时施工垫层封闭
沟槽开挖后,分别在两侧边坡上下挖断面为20×20cm的排水沟,并每隔20~30m设一集水坑,用潜水泵随时将积水抽排至路外或已形成的有组织排水系统内
管沟开挖过程中,开挖沟槽后设置一道水平支撑,防止边坡土下滑,并设专人负责检查开挖过程中的安全情况,应常常检查沟壁的稳定情况,密切视气象动态,掌握好季节性施工,确保施工安全

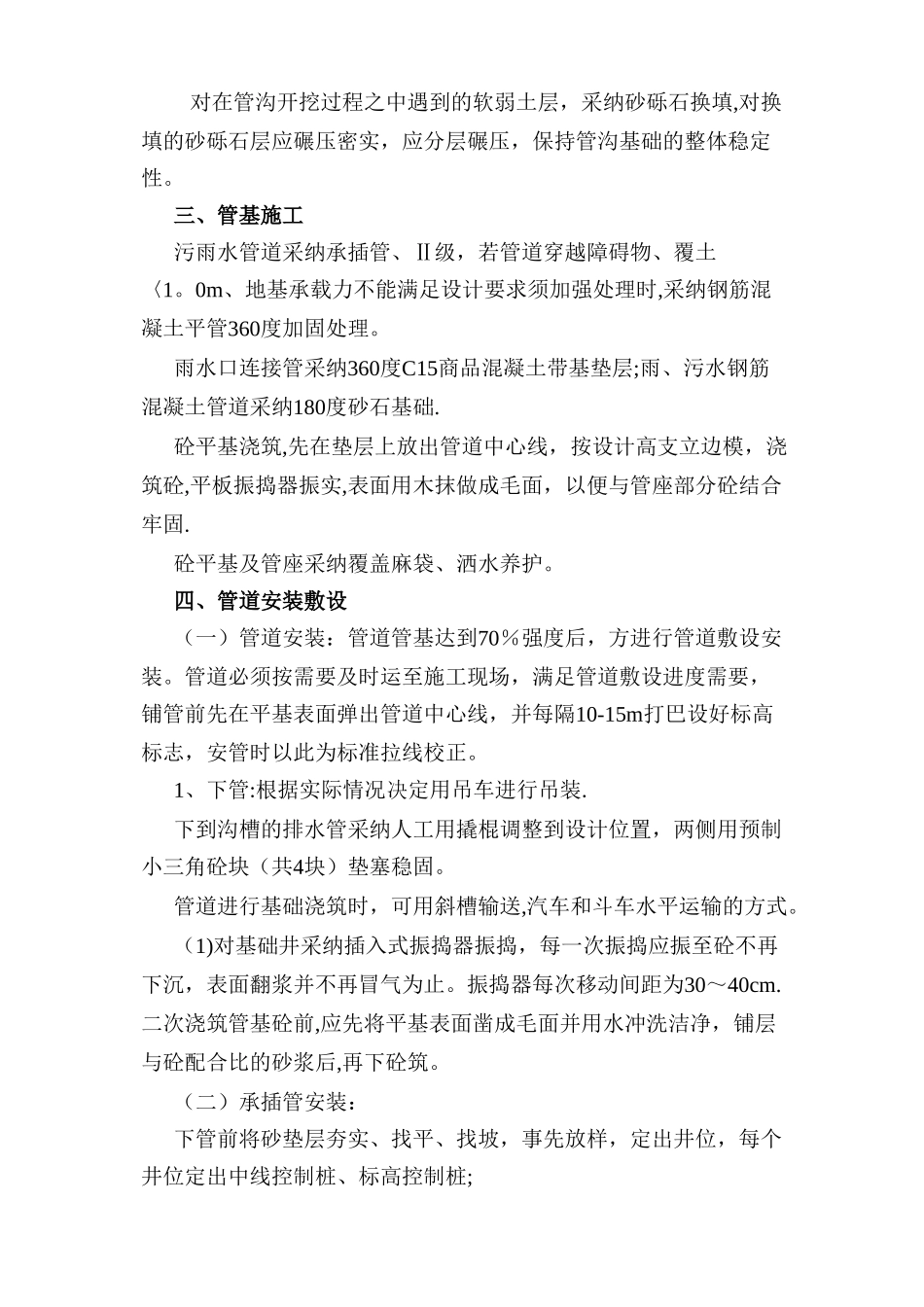

管沟换填 对在
