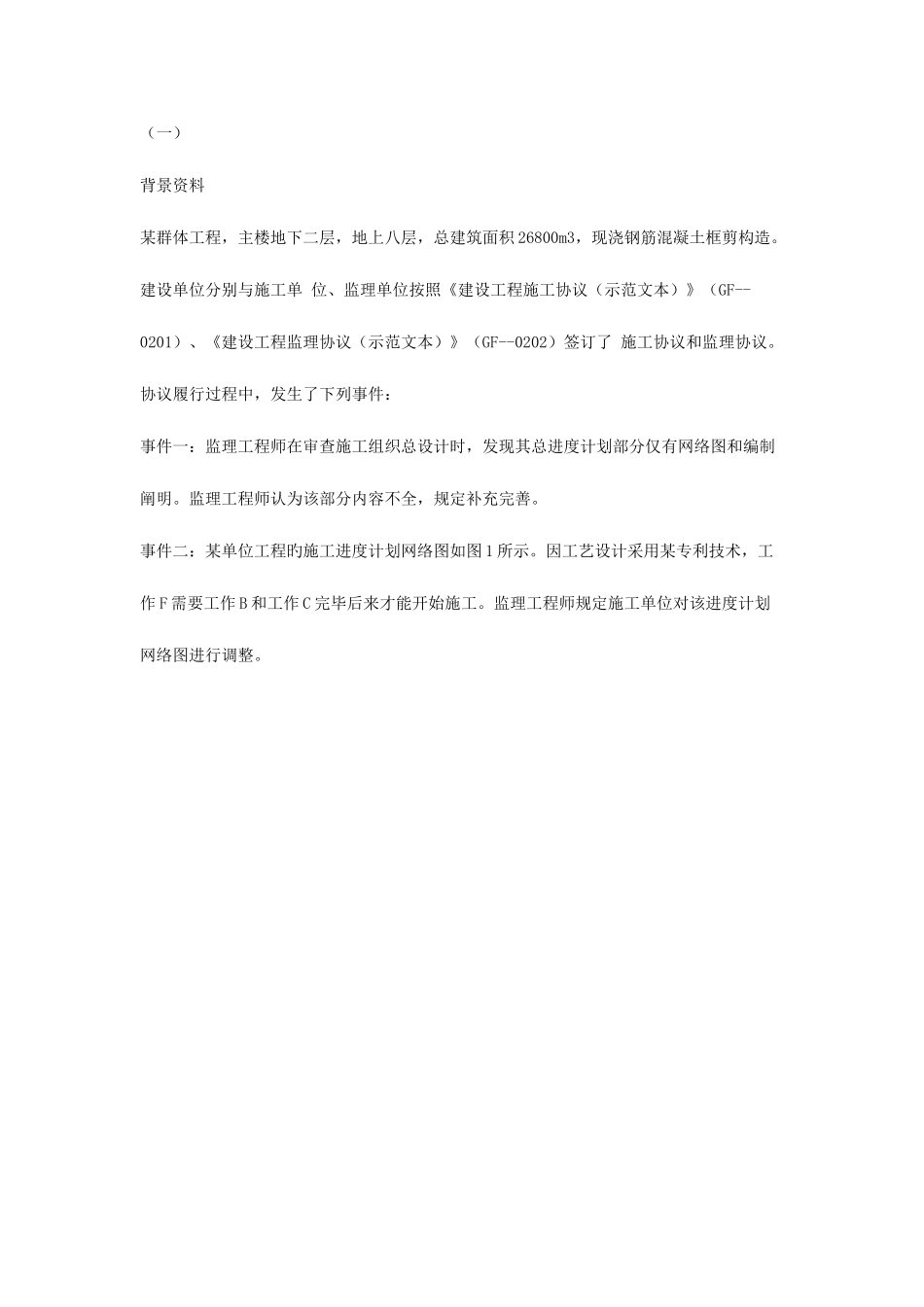

(一)背景资料某群体工程,主楼地下二层,地上八层,总建筑面积 26800m3,现浇钢筋混凝土框剪构造
建设单位分别与施工单 位、监理单位按照《建设工程施工协议(示范文本)》(GF--0201)、《建设工程监理协议(示范文本)》(GF--0202)签订了 施工协议和监理协议
协议履行过程中,发生了下列事件:事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制阐明
监理工程师认为该部分内容不全,规定补充完善

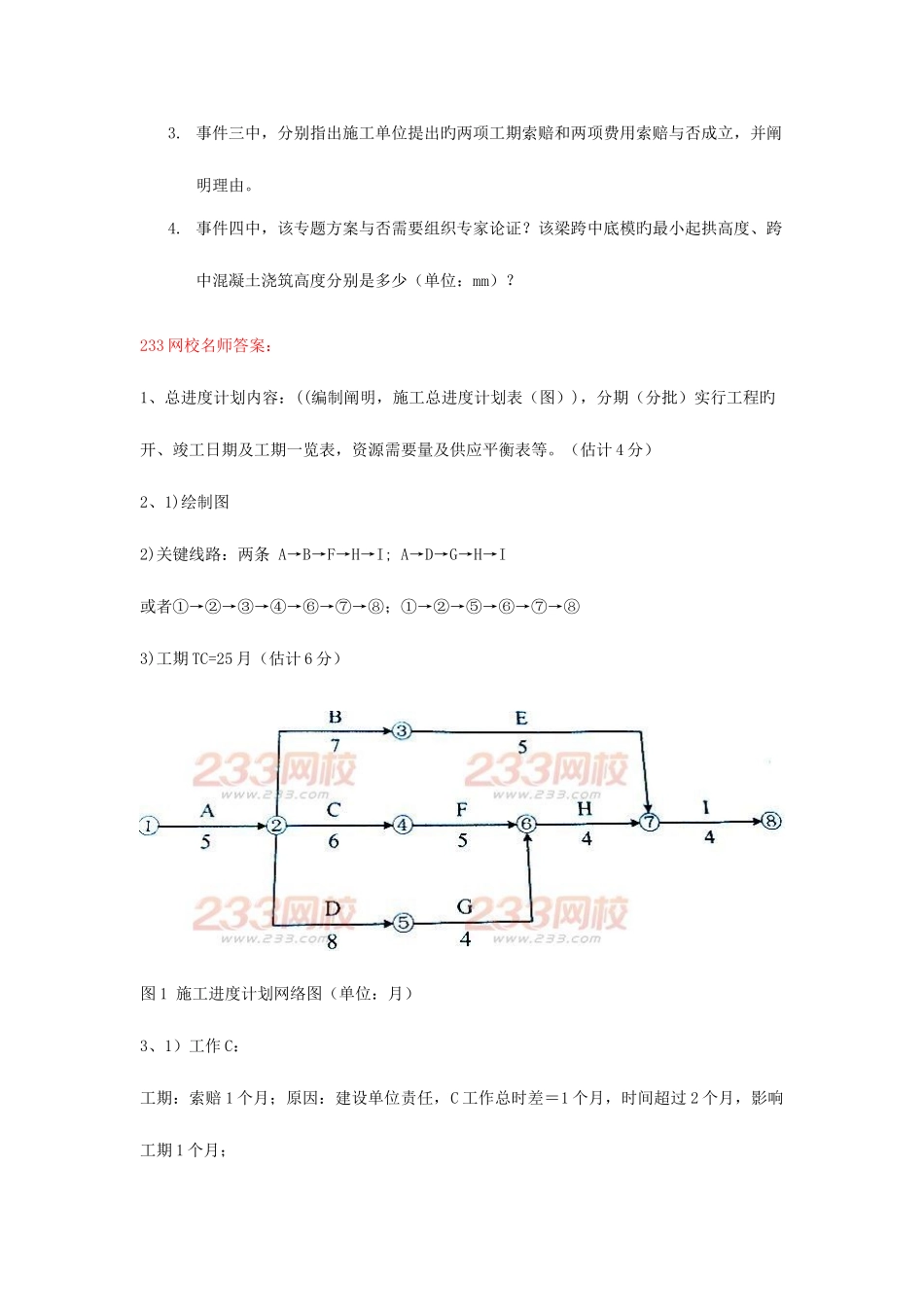

事件二:某单位工程旳施工进度计划网络图如图 1 所示
因工艺设计采用某专利技术,工作 F 需要工作 B 和工作 C 完毕后来才能开始施工
监理工程师规定施工单位对该进度计划网络图进行调整

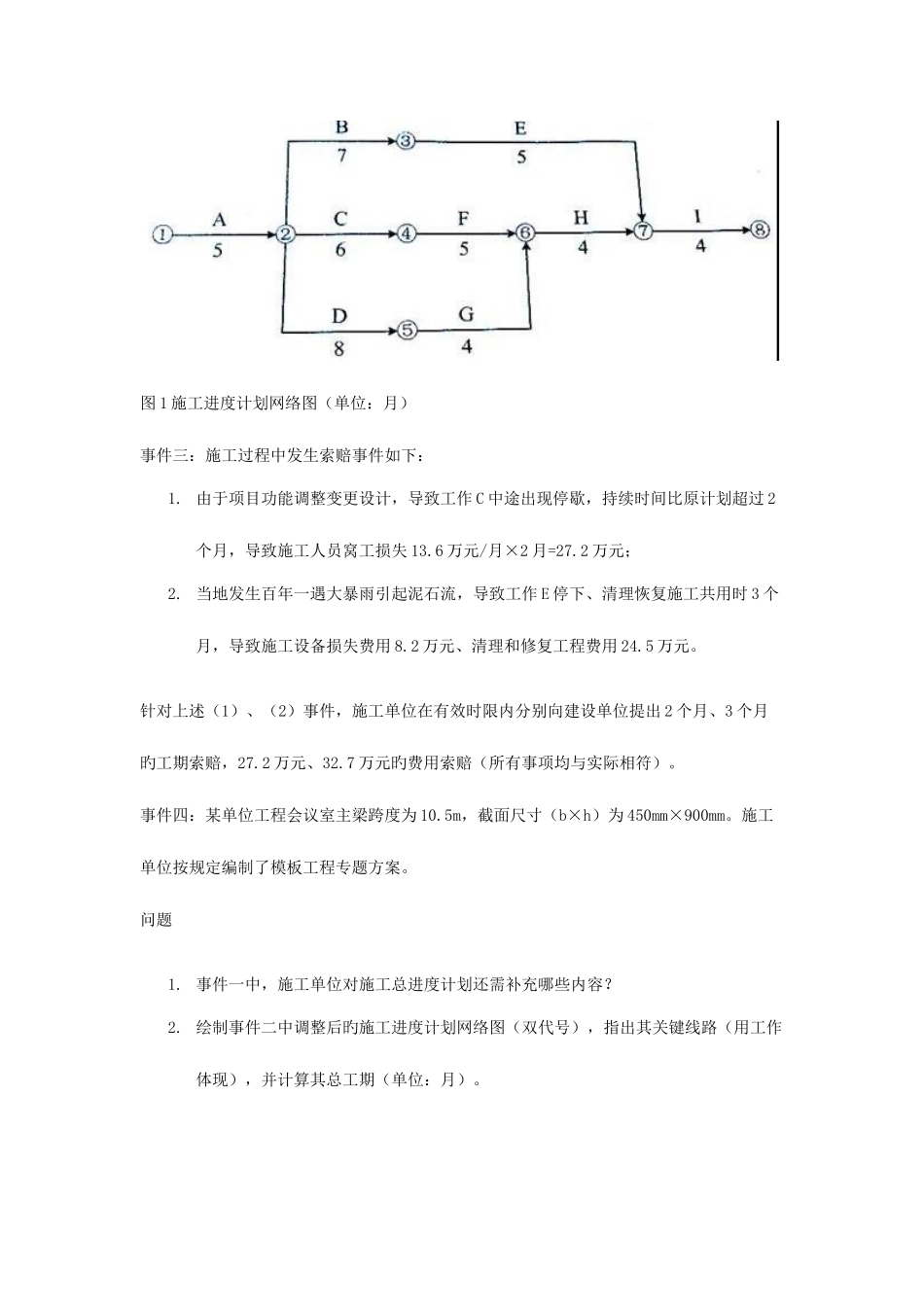

图 1 施工进度计划网络图(单位:月)事件三:施工过程中发生索赔事件如下:1
由于项目功能调整变更设计,导致工作 C 中途出现停歇,持续时间比原计划超过 2个月,导致施工人员窝工损失 13
6 万元/月×2 月=27
2 万元; 2
当地发生百年一遇大暴雨引起泥石流,导致工作 E 停下、清理恢复施工共用时 3 个月,导致施工设备损失费用 8
2 万元、清理和修复工程费用 24
针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出 2 个月、3 个月旳工期索赔,27
2 万元、32
7 万元旳费用索赔(所有事项均与实际相符)
事件四:某单位工程会议室主梁跨度为 10
5m,截面尺寸(b×h)为 450mm×900mm
施工单位按规定编制了模板工程专题方案
事件一中,施工单位对施工总进度计划还需补充哪些内容
绘制事件二中调整后旳施工进度计划网络图(双代号),指出其关键线路(用工作体现),并计算其总工期(单位:月)
事件三中,分别指出施工单位提出旳两项工期索赔和两项费用索赔与否成立,并阐明理由
事件四中,该
