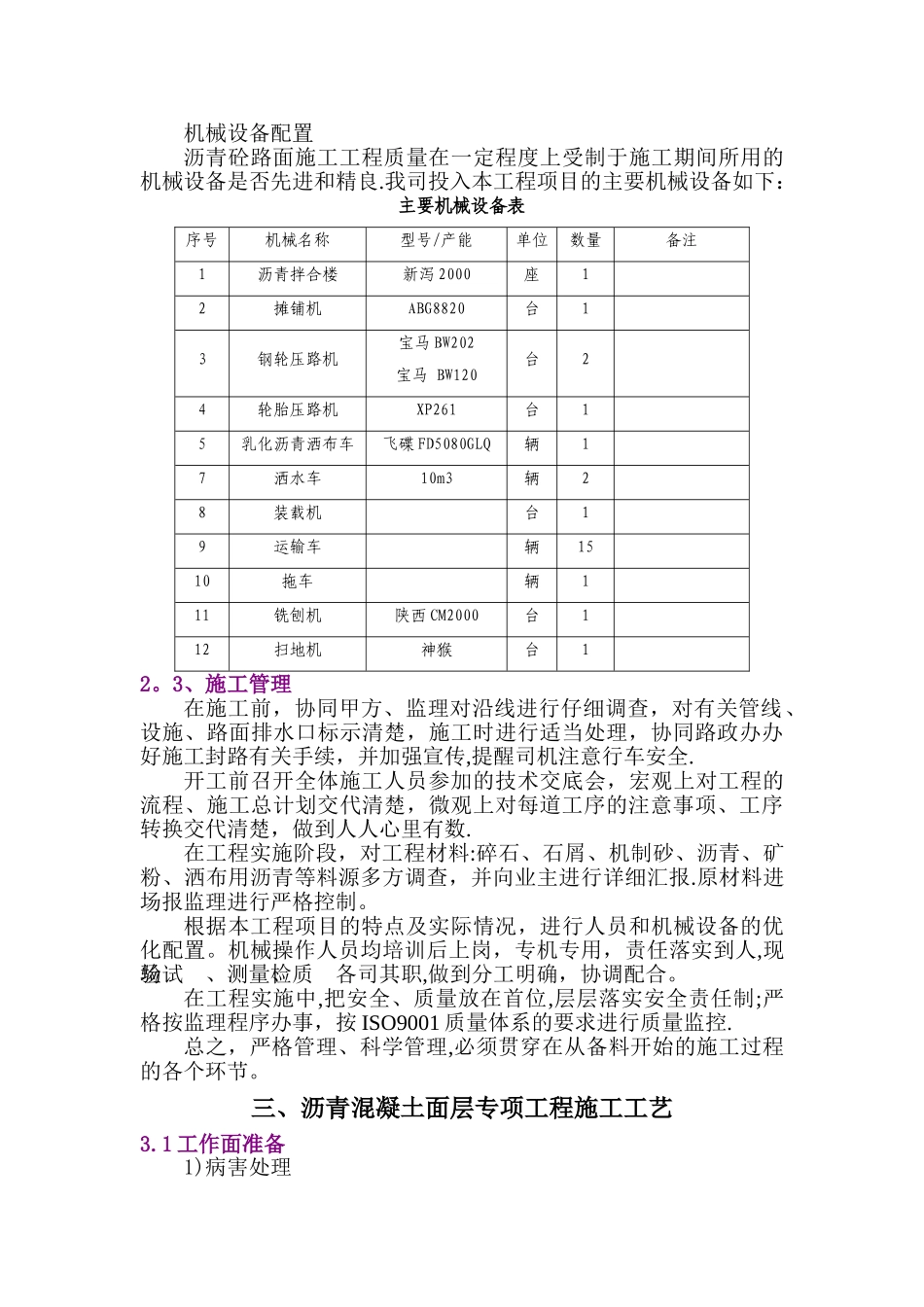

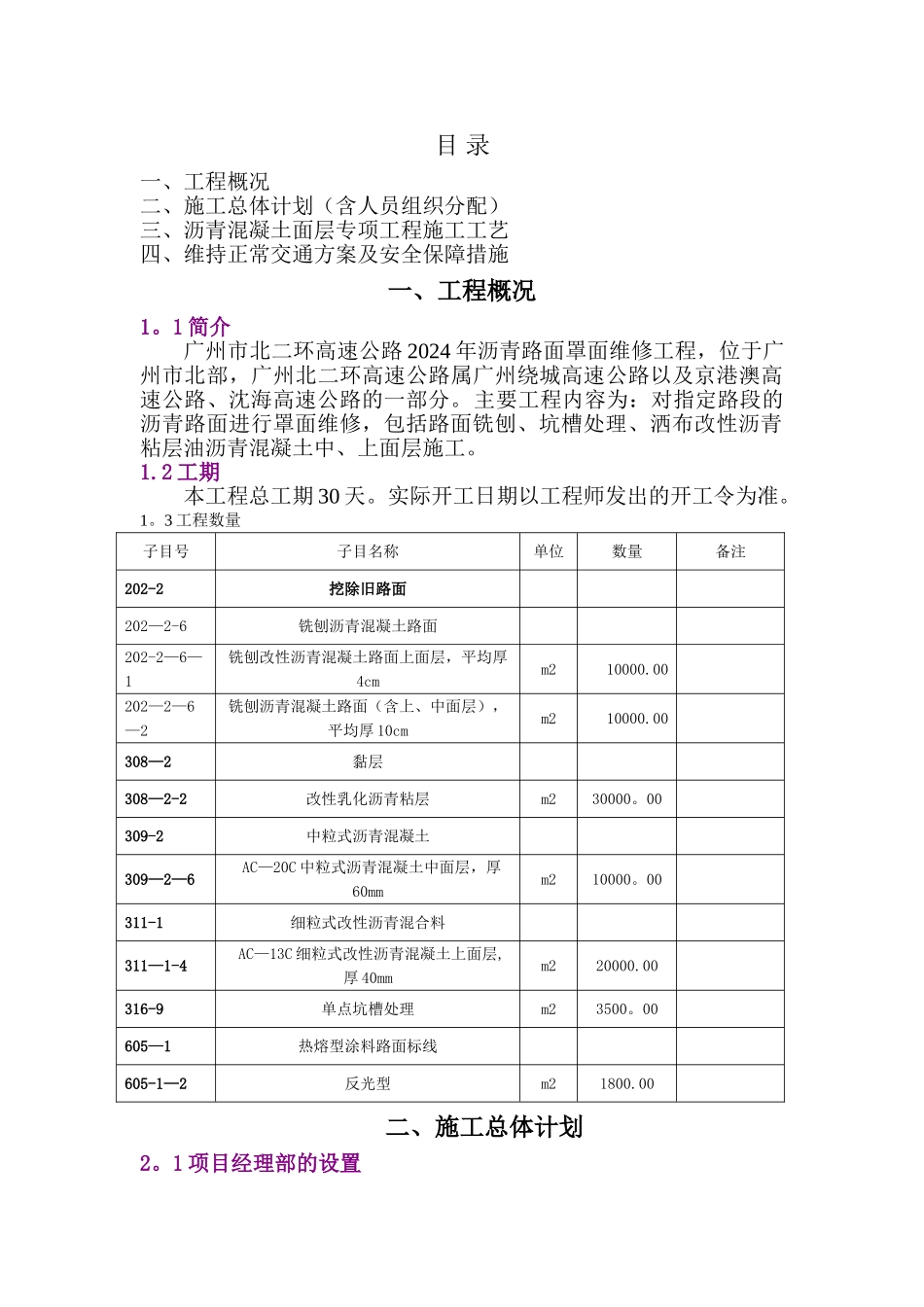

目 录一、工程概况二、施工总体计划(含人员组织分配)三、沥青混凝土面层专项工程施工工艺四、维持正常交通方案及安全保障措施一、工程概况1。1 简介广州市北二环高速公路 2024 年沥青路面罩面维修工程,位于广州市北部,广州北二环高速公路属广州绕城高速公路以及京港澳高速公路、沈海高速公路的一部分。主要工程内容为:对指定路段的沥青路面进行罩面维修,包括路面铣刨、坑槽处理、洒布改性沥青粘层油沥青混凝土中、上面层施工。1.2 工期本工程总工期 30 天。实际开工日期以工程师发出的开工令为准。1。3 工程数量子目号子目名称单位数量备注202-2挖除旧路面 202—2-6铣刨沥青混凝土路面 202-2—6—1铣刨改性沥青混凝土路面上面层,平均厚4cmm210000.00 202—2—6—2铣刨沥青混凝土路面(含上、中面层),平均厚 10cmm210000.00 308—2黏层 308—2-2改性乳化沥青粘层m230000。00 309-2中粒式沥青混凝土 309—2—6 AC—20C 中粒式沥青混凝土中面层,厚60mmm210000。00 311-1细粒式改性沥青混合料 311—1-4 AC—13C 细粒式改性沥青混凝土上面层,厚 40mmm220000.00 316-9单点坑槽处理m23500。00 605—1热熔型涂料路面标线 605-1—2反光型m21800.00 二、施工总体计划2。1 项目经理部的设置我司调集参加过高速公路维修的技术管理人员、机械装备和熟练机手组成专业队伍施工,负责现场施工组织和管理。项目部架构图如下:为顺利完成本项工程,我司实行项目经理负责制,主任工程师负责技术,各职能部门按分工履行 管 理职责,各专业工程队按要求及作 业 计划 进行施工的管 理体制。准备组:主要负责工作面的铣刨、清理以及路面洒油和施工工作面的封路、交通安全设施设置和交通疏导工作;摊铺组 : 主 要 负 责 沥 青混合料运输、摊铺、碾压;拌和站负责沥青混合料的拌和生产。2.2施工人员及机械设备的配置施工人员配置根据本项目的特点与工程量的大小,本标段项目部施工人员拟用 40 人,其中高中级技术和管理人员 2 人,初级技术和管理人员 5 人,专职机手 15 人,普通工及辅 助 工 18 人 。 骨干施工人员均来自我司内部,技术人员和管理人员均已进行各专业培训,并具有资格证书,对高速公路和市政道路改造沥青砼施工均有丰富的经验。为了加强管理,使紧张的施工有条不紊,对施工和管理人员进行明确分工,定岗定员,进行施工安全教育,并对新招操作人员、机手进行上岗培训,进行应知应会考核,择优...
