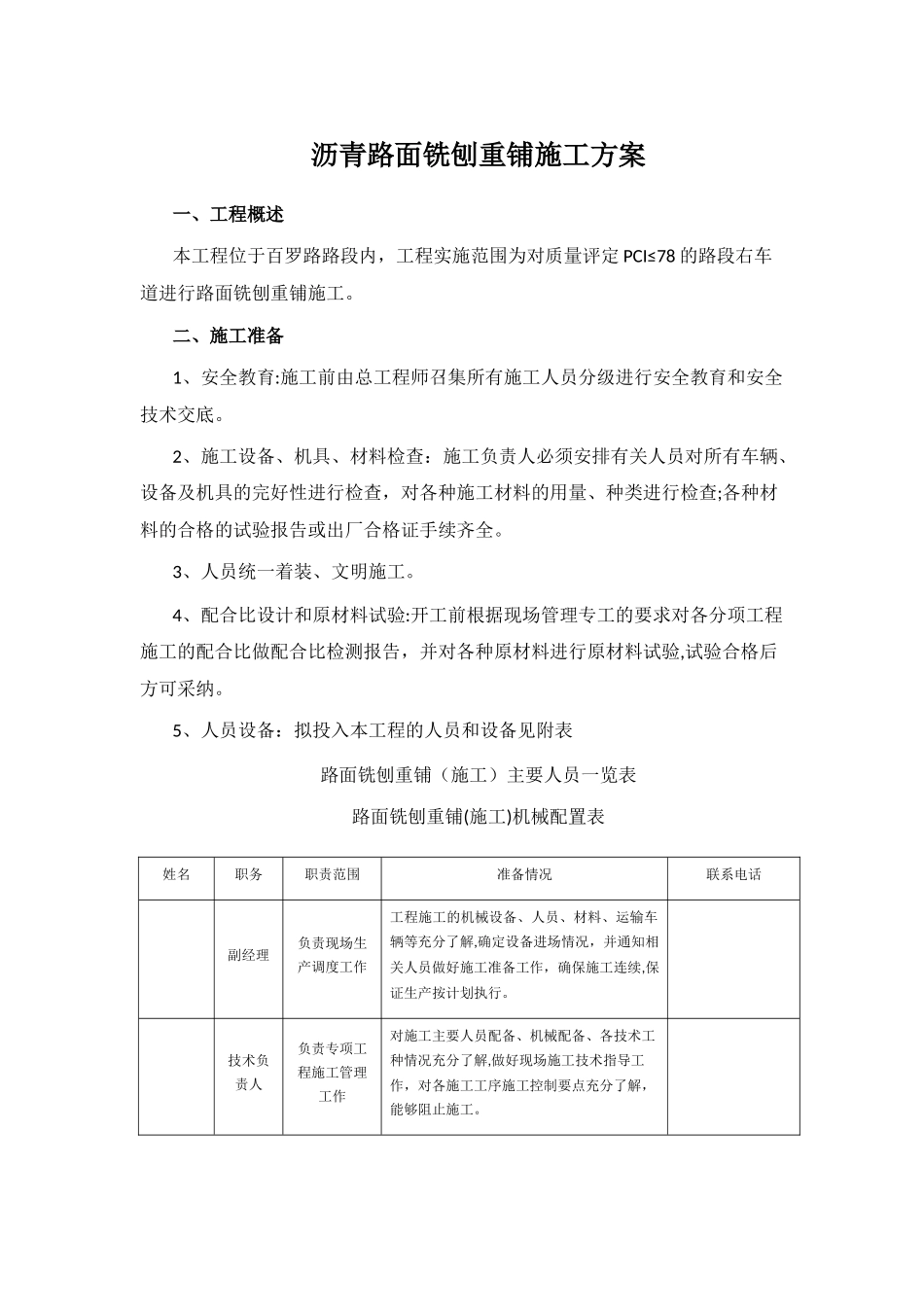

沥青路面铣刨重铺施工方案一、工程概述本工程位于百罗路路段内,工程实施范围为对质量评定 PCI≤78 的路段右车道进行路面铣刨重铺施工
二、施工准备1、安全教育:施工前由总工程师召集所有施工人员分级进行安全教育和安全技术交底
2、施工设备、机具、材料检查:施工负责人必须安排有关人员对所有车辆、设备及机具的完好性进行检查,对各种施工材料的用量、种类进行检查;各种材料的合格的试验报告或出厂合格证手续齐全
3、人员统一着装、文明施工
4、配合比设计和原材料试验:开工前根据现场管理专工的要求对各分项工程施工的配合比做配合比检测报告,并对各种原材料进行原材料试验,试验合格后方可采纳
5、人员设备:拟投入本工程的人员和设备见附表路面铣刨重铺(施工)主要人员一览表路面铣刨重铺(施工)机械配置表姓名职务职责范围准备情况联系电话副经理负责现场生产调度工作工程施工的机械设备、人员、材料、运输车辆等充分了解,确定设备进场情况,并通知相关人员做好施工准备工作,确保施工连续,保证生产按计划执行
技术负责人负责专项工程施工管理工作对施工主要人员配备、机械配备、各技术工种情况充分了解,做好现场施工技术指导工作,对各施工工序施工控制要点充分了解,能够阻止施工

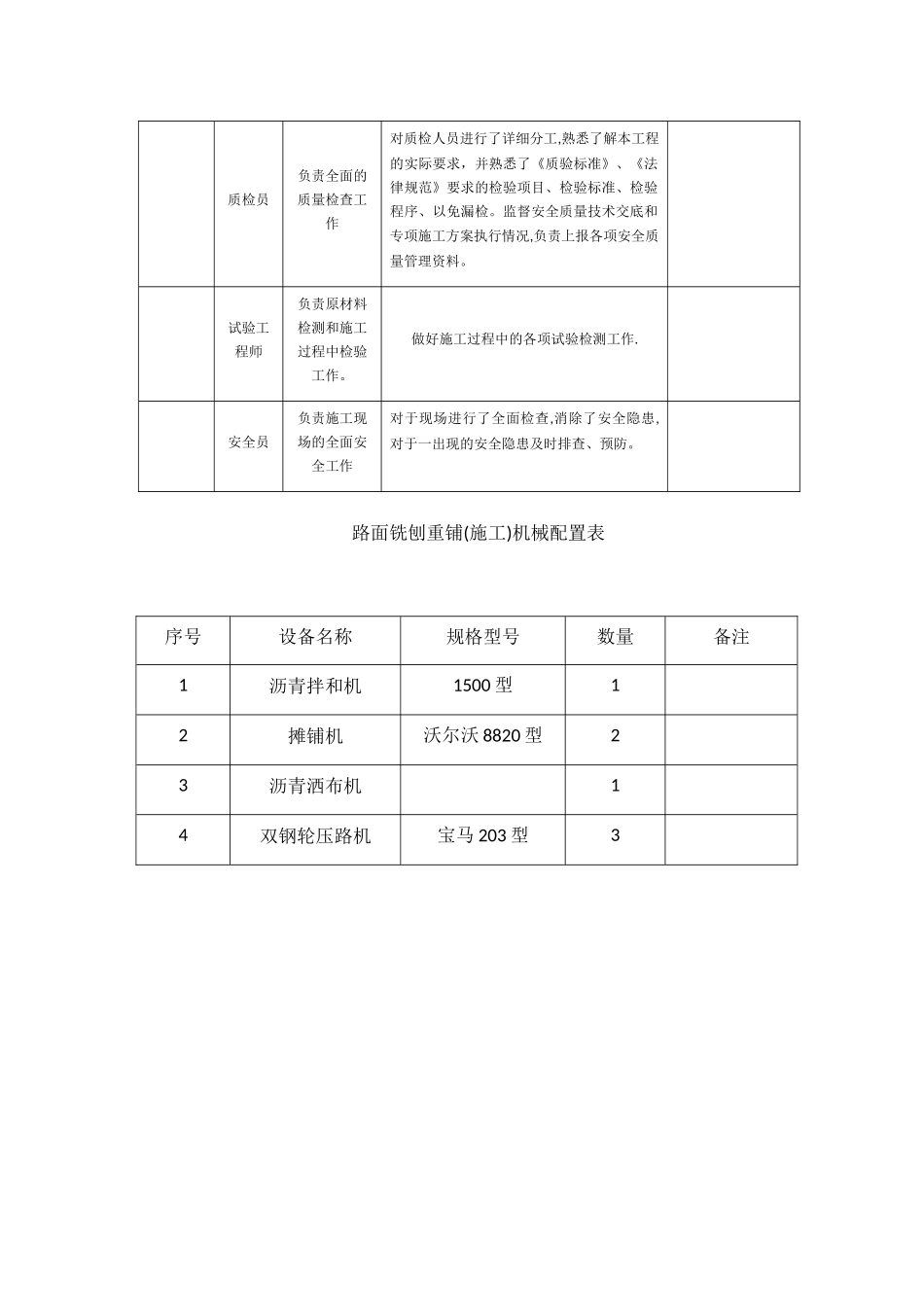

路面铣刨重铺(施工)机械配置表质检员负责全面的质量检查工作对质检人员进行了详细分工,熟悉了解本工程的实际要求,并熟悉了《质验标准》、《法律规范》要求的检验项目、检验标准、检验程序、以免漏检
监督安全质量技术交底和专项施工方案执行情况,负责上报各项安全质量管理资料
试验工程师负责原材料检测和施工过程中检验工作
做好施工过程中的各项试验检测工作
安全员负责施工现场的全面安全工作对于现场进行了全面检查,消除了安全隐患,对于一出现的安全隐患及时排查、预防

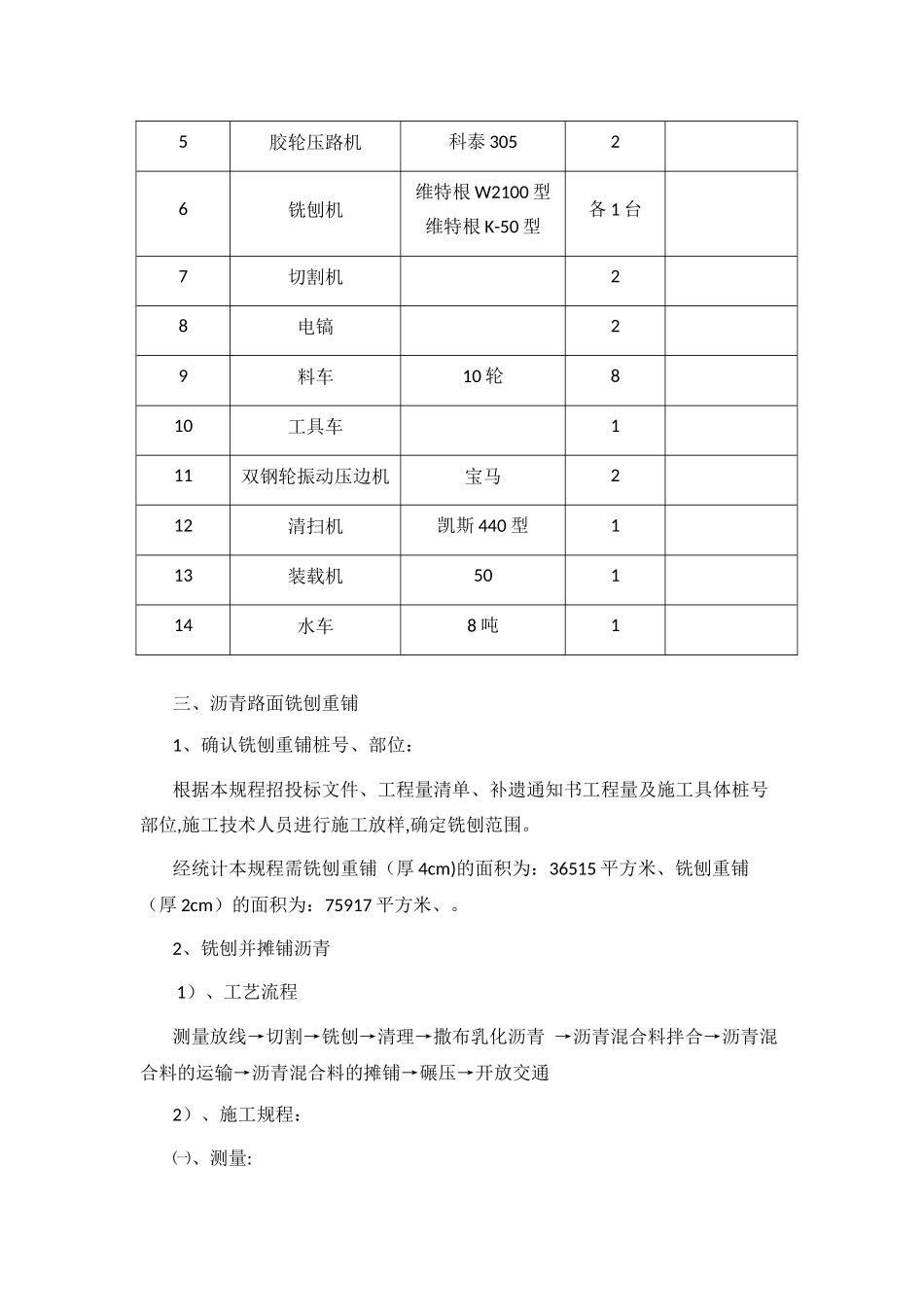

序号设备名称规格型号数量备注1沥青拌和机1500 型12摊铺机沃尔沃 8820 型23沥青洒布机14双钢轮
