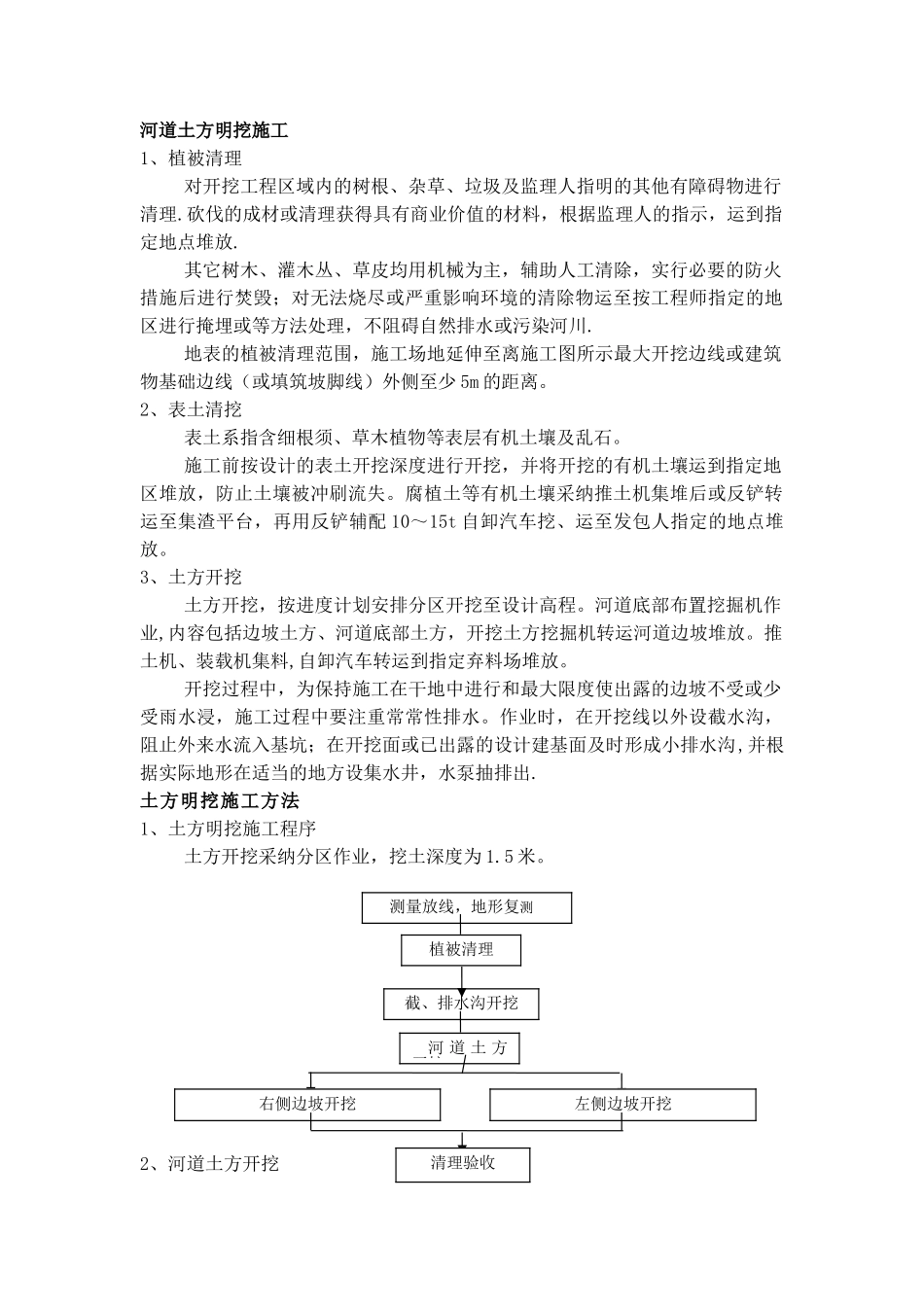

河道土方明挖施工1、植被清理对开挖工程区域内的树根、杂草、垃圾及监理人指明的其他有障碍物进行清理
砍伐的成材或清理获得具有商业价值的材料,根据监理人的指示,运到指定地点堆放
其它树木、灌木丛、草皮均用机械为主,辅助人工清除,实行必要的防火措施后进行焚毁;对无法烧尽或严重影响环境的清除物运至按工程师指定的地区进行掩埋或等方法处理,不阻碍自然排水或污染河川
地表的植被清理范围,施工场地延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少 5m 的距离
2、表土清挖表土系指含细根须、草木植物等表层有机土壤及乱石
施工前按设计的表土开挖深度进行开挖,并将开挖的有机土壤运到指定地区堆放,防止土壤被冲刷流失
腐植土等有机土壤采纳推土机集堆后或反铲转运至集渣平台,再用反铲辅配 10~15t 自卸汽车挖、运至发包人指定的地点堆放
3、土方开挖土方开挖,按进度计划安排分区开挖至设计高程
河道底部布置挖掘机作业,内容包括边坡土方、河道底部土方,开挖土方挖掘机转运河道边坡堆放
推土机、装载机集料,自卸汽车转运到指定弃料场堆放
开挖过程中,为保持施工在干地中进行和最大限度使出露的边坡不受或少受雨水浸,施工过程中要注重常常性排水
作业时,在开挖线以外设截水沟,阻止外来水流入基坑;在开挖面或已出露的设计建基面及时形成小排水沟,并根据实际地形在适当的地方设集水井,水泵抽排出
土方明挖施工方法1、土方明挖施工程序土方开挖采纳分区作业,挖土深度为 1
2、河道土方开挖测量放线,地形复测植被清理 截、排水沟开挖河 道 土 方开挖右侧边坡开挖左侧边坡开挖清理验收河道抽排水完成后,施工机械进入施工现场施工
河道土方开挖实行单侧出土方式进行施工
挖掘机进入河底,修坡整理完成后,修坡土方单侧出土,坡顶挖掘机配合转运,装载机、推土机集料
(1)施工工艺测量放线→附着物清除→标准段施工→河道土方
