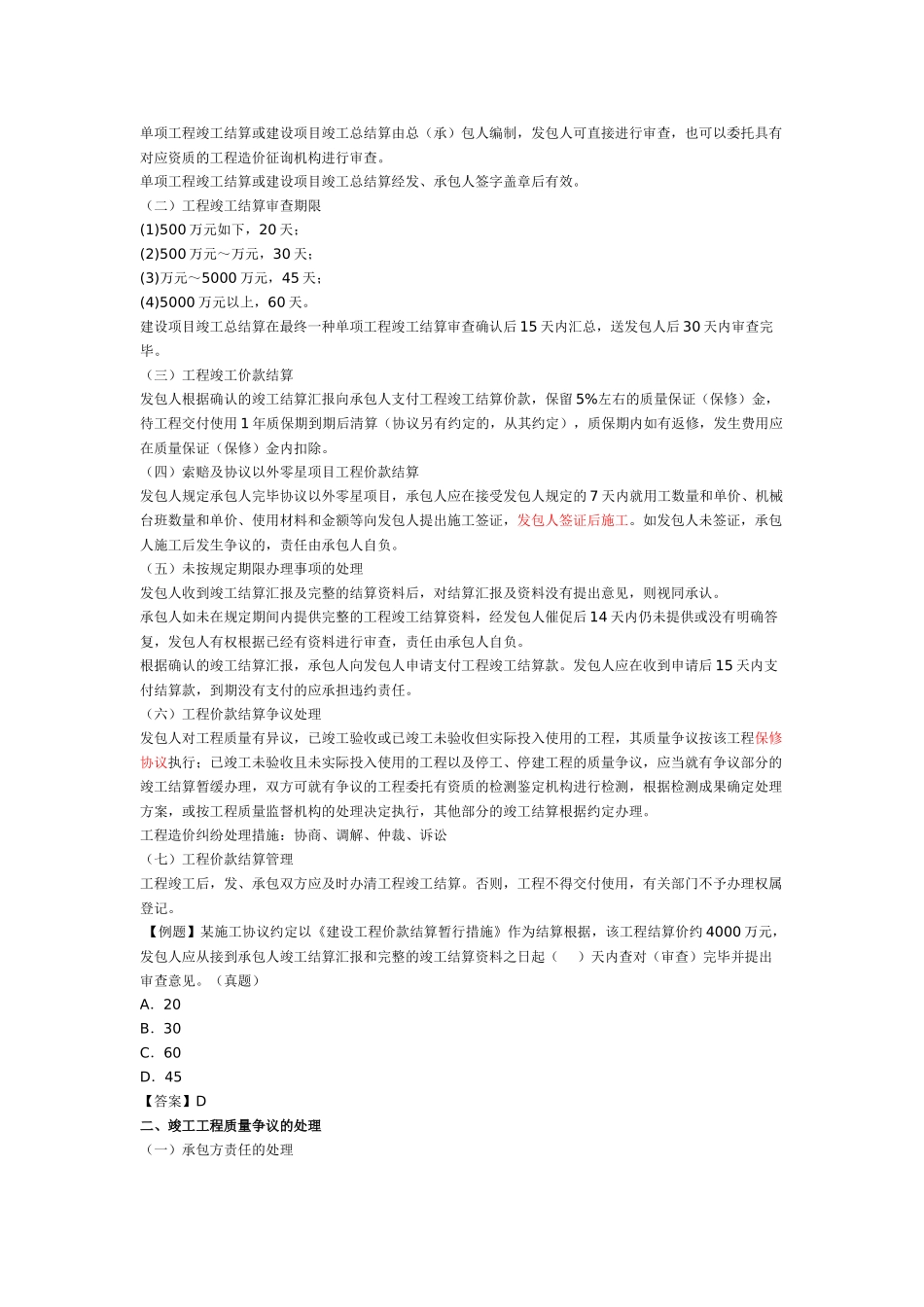

1Z307042 施工单位应提交的档案资料 建设单位应在工程竣工验收后 3 个月内,向城建档案馆报送一套符合规定的建设工程档案。(1)工程技术档案资料; (2)工程质量保证资料; (3)工程检查评估资料; (4)竣工图等。 【例题】根据《都市建设档案管理规定》,建设单位应当在工程竣工验收后( )内,向城建档案馆送一套符合规定的建设工程档案。(真题) A. 6 个月 B. 9 个月 C. 3 个月 D. 1 年【答案】C1Z307043 规划、消防、节能、环境保护等验收的规定 建设单位应当自建设工程竣工验收合格之日起 15 日内,将建设工程竣工验收汇报和规划、公安消防、环境保护等部门出具的承认文献或者准许使用文献报建设行政主管部门或者其他有关部门立案。 一、建设工程竣工规划验收 县级以上地方人民政府城镇规划主管部门按照国务院规定对建设工程与否符合规划条件予以核算。未经核算或者经核算不符合规划条件的,建设单位不得组织竣工验收。建设单位应当在竣工验收后 6 个月内向城镇规划主管部门报送有关竣工验收资料。未在 6 个月内报送的,责令限期补报,逾期不补报的,处 1 万元以上 5 万元如下罚款。 二、建设工程竣工消防验收 按照国家工程建设消防技术原则需要进行消防设计的建设工程竣工,根据下列规定进行消防验收、立案:(1)国务院公安部门规定的大型的人员密集场所和其他特殊建设工程,建设单位应当向公安机关消防机构申请消防验收;(2)其他建设工程,建设单位在验收后应当报公安机关消防机构立案,公安机关消防机构应当进行抽查。公安机关消防机构应当自受理消防验收申请之日起 20 日内组织消防验收,并出具消防验收意见。 三、建设工程竣工环境保护验收 建设项目竣工后,建设单位应当向审批该建设项目环境影响汇报书、环境影响汇报表或者环境影响登记表的环境保护行政主管部门,申请该建设项目需要配套建设的环境保护设施竣工验收。 环境保护设施竣工验收,应当与主体工程竣工验收同步进行。需要进行试生产的建设项目,建设单位应当自建设项目投入试生产之日起 3 个月内,向审批该建设项目环境影响汇报书、环境影响汇报表或者环境影响登记表的环境保护行政主管部门,申请该建设项目需要配套建设的环境保护设施竣工验收。分期建设、分期投入生产或者使用的建设项目,其对应的环境保护设施应当分期验收。 环境保护行政主管部门应当自收到环境保护设施竣工验收申请之日起 30 日内,完毕验收。四、建筑工程节...
