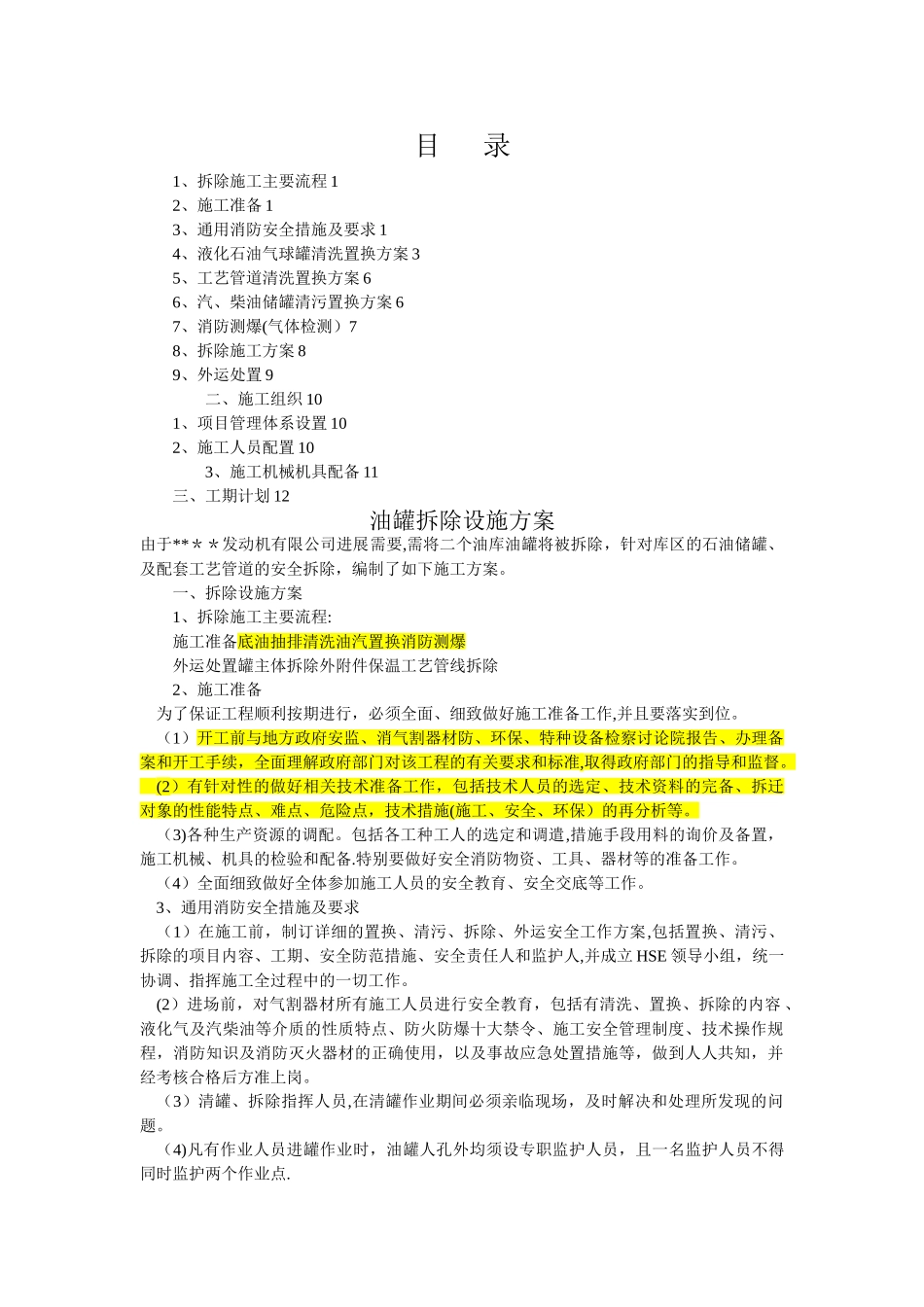

目 录 1、拆除施工主要流程 12、施工准备 13、通用消防安全措施及要求 14、液化石油气球罐清洗置换方案 3 5、工艺管道清洗置换方案 66、汽、柴油储罐清污置换方案 67、消防测爆(气体检测)78、拆除施工方案 89、外运处置 9 二、施工组织 10 1、项目管理体系设置 102、施工人员配置 10 3、施工机械机具配备 11三、工期计划 12油罐拆除设施方案由于****发动机有限公司进展需要,需将二个油库油罐将被拆除,针对库区的石油储罐、及配套工艺管道的安全拆除,编制了如下施工方案。 一、拆除设施方案 1、拆除施工主要流程: 施工准备底油抽排清洗油汽置换消防测爆 外运处置罐主体拆除外附件保温工艺管线拆除 2、施工准备 为了保证工程顺利按期进行,必须全面、细致做好施工准备工作,并且要落实到位。 (1)开工前与地方政府安监、消气割器材防、环保、特种设备检察讨论院报告、办理备案和开工手续,全面理解政府部门对该工程的有关要求和标准,取得政府部门的指导和监督。 (2)有针对性的做好相关技术准备工作,包括技术人员的选定、技术资料的完备、拆迁对象的性能特点、难点、危险点,技术措施(施工、安全、环保)的再分析等。 (3)各种生产资源的调配。包括各工种工人的选定和调遣,措施手段用料的询价及备置,施工机械、机具的检验和配备.特别要做好安全消防物资、工具、器材等的准备工作。 (4)全面细致做好全体参加施工人员的安全教育、安全交底等工作。 3、通用消防安全措施及要求 (1)在施工前,制订详细的置换、清污、拆除、外运安全工作方案,包括置换、清污、拆除的项目内容、工期、安全防范措施、安全责任人和监护人,并成立 HSE 领导小组,统一协调、指挥施工全过程中的一切工作。 (2)进场前,对气割器材所有施工人员进行安全教育,包括有清洗、置换、拆除的内容 、液化气及汽柴油等介质的性质特点、防火防爆十大禁令、施工安全管理制度、技术操作规程,消防知识及消防灭火器材的正确使用,以及事故应急处置措施等,做到人人共知,并经考核合格后方准上岗。 (3)清罐、拆除指挥人员,在清罐作业期间必须亲临现场,及时解决和处理所发现的问题。 (4)凡有作业人员进罐作业时,油罐人孔外均须设专职监护人员,且一名监护人员不得同时监护两个作业点. (5)专职安全员应加强现场的安全巡回检查,并有权制止违章指挥和违章作业并及时报告有关领导. (6)班组负责人和安全员、监护员应做好交接班的现场安全...
