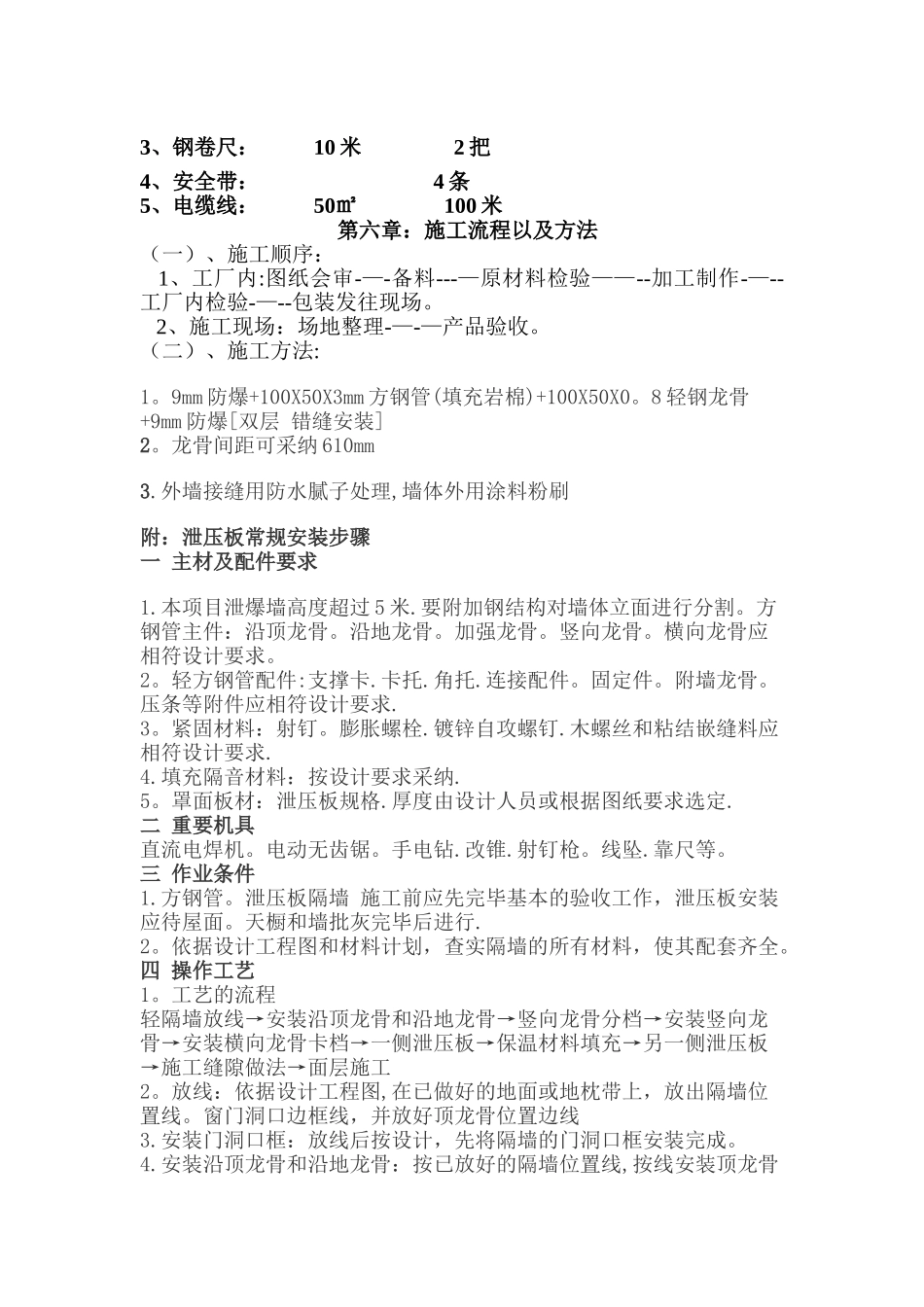

泄爆墙施工方案 工程名称:九旭药业有限公司危废仓库施工单位:睢宁县新城建筑工程有限公司第一章:产品介绍 泄压墙,产品具有保温泄爆、保温、防火、防腐、轻质、防水、设计灵活施工方便等众多特点;泄爆板的芯材纤维水泥泄压板本身达到 A1 级防火,轻质是该墙板的一个亮点每一平米重量为 55kg 左右,既能够达到轻质作用同时又能够在风大的地方能够不被大风掀翻,也可以根据实际工程要求对产品进行灵活的设计,产品施工方便板材钢框部分与钢结构进行焊接保证了产品连接的安全性,产品能够与各种框架结构(砖混和钢结构)进行配套使用,板材广泛应用于工业厂房、危险品仓库、大型机车库、制药厂、加油站、化工厂房、展览馆、飞机场、易爆车间厂房等。 第二章:工程概况本工程为九旭药业有限公司危废仓库建造工程,本工程分为泄爆板材料供货及安装两个部分。 第三章:编制依据 《泄爆墙体构造》 14J938 第四章:施工准备1、技术准备: 组织本项目工程技术人员熟悉墙板系统图纸,了解本工程的结构特点及工程做法,有问题及时与设计人员沟通。2、现场准备: 2.1、安装人员进场后及时与甲方、业主进行接洽,了解工程的实际进展,提交业主所需的资料,办理相关施工证件和现场证件.熟悉相关文件,及监理、业主的项目管理程序,施工时严格执行管理程序.2.2、生活区以及材料库规划及布置:根据甲方提供的生活区以及材料区位置,进行相应的布置。 2.3、现场水电:依据甲方提供的现场临时水电位置的接驳点,把水电引到所需位置.2.4、现场人员安排: 技术人员 1 名,现场管理人员 1 名,施工班组1 组。 第五章:现场设备配置计划1、沟通电焊机: 2 台2、安全帽: 5 个3、钢卷尺: 10 米 2 把 4、安全带: 4 条5、电缆线: 50㎡ 100 米 第六章:施工流程以及方法(一)、施工顺序: 1、工厂内:图纸会审-—-备料---—原材料检验——--加工制作-—--工厂内检验-—--包装发往现场。 2、施工现场:场地整理-—-—产品验收。(二)、施工方法:1。9mm 防爆+100X50X3mm 方钢管(填充岩棉)+100X50X0。8 轻钢龙骨+9mm 防爆[双层 错缝安装]2。龙骨间距可采纳 610mm3.外墙接缝用防水腻子处理,墙体外用涂料粉刷 附:泄压板常规安装步骤 一 主材及配件要求 1.本项目泄爆墙高度超过 5 米.要附加钢结构对墙体立面进行分割。方钢管主件:沿顶龙骨。沿地龙骨。加强龙骨。竖向龙骨。横向龙骨应相符设计要求。2。轻方钢管配件:支撑卡.卡托.角...
