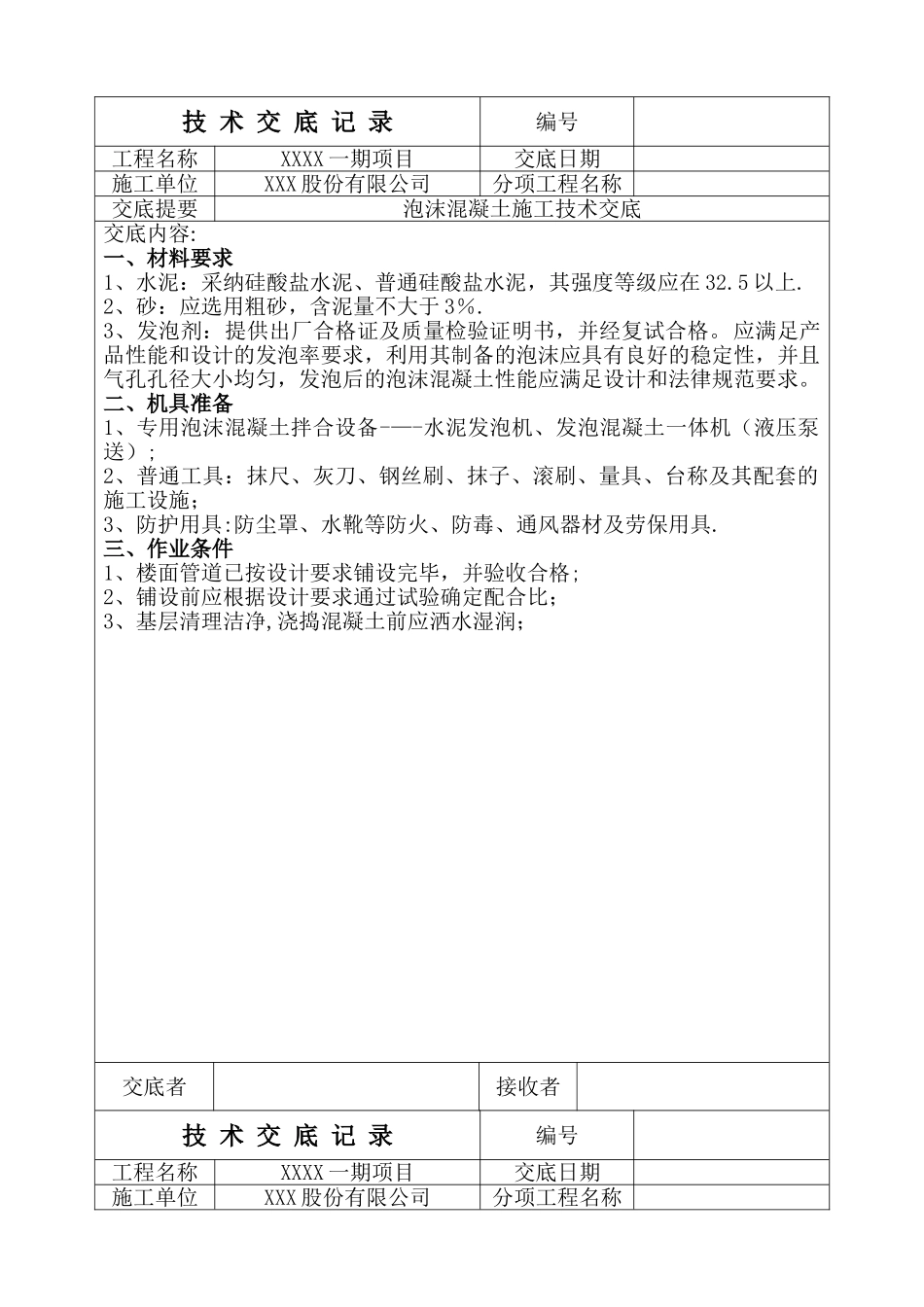

技 术 交 底 记 录编号工程名称XXXX 一期项目交底日期施工单位XXX 股份有限公司分项工程名称交底提要泡沫混凝土施工技术交底交底内容:一、材料要求 1、水泥:采纳硅酸盐水泥、普通硅酸盐水泥,其强度等级应在 32
2、砂:应选用粗砂,含泥量不大于 3%
3、发泡剂:提供出厂合格证及质量检验证明书,并经复试合格
应满足产品性能和设计的发泡率要求,利用其制备的泡沫应具有良好的稳定性,并且气孔孔径大小均匀,发泡后的泡沫混凝土性能应满足设计和法律规范要求
二、机具准备1、专用泡沫混凝土拌合设备-—-水泥发泡机、发泡混凝土一体机(液压泵送);2、普通工具:抹尺、灰刀、钢丝刷、抹子、滚刷、量具、台称及其配套的施工设施;3、防护用具:防尘罩、水靴等防火、防毒、通风器材及劳保用具
三、作业条件1、楼面管道已按设计要求铺设完毕,并验收合格;2、铺设前应根据设计要求通过试验确定配合比;3、基层清理洁净,浇捣混凝土前应洒水湿润;交底者接收者技 术 交 底 记 录编号工程名称XXXX 一期项目交底日期施工单位XXX 股份有限公司分项工程名称交底提要泡沫混凝土施工技术交底交底内容:4、施工前,应做好水平标志,以控制铺设的高度和厚度
可采纳钢尺、拉线、弹线等方法;5、对所有作业人员进行技术交底,特别工种必须持证上岗;6、作业时的环境如天气、湿度、温度等状况应满足施工质量可达到标准的要求

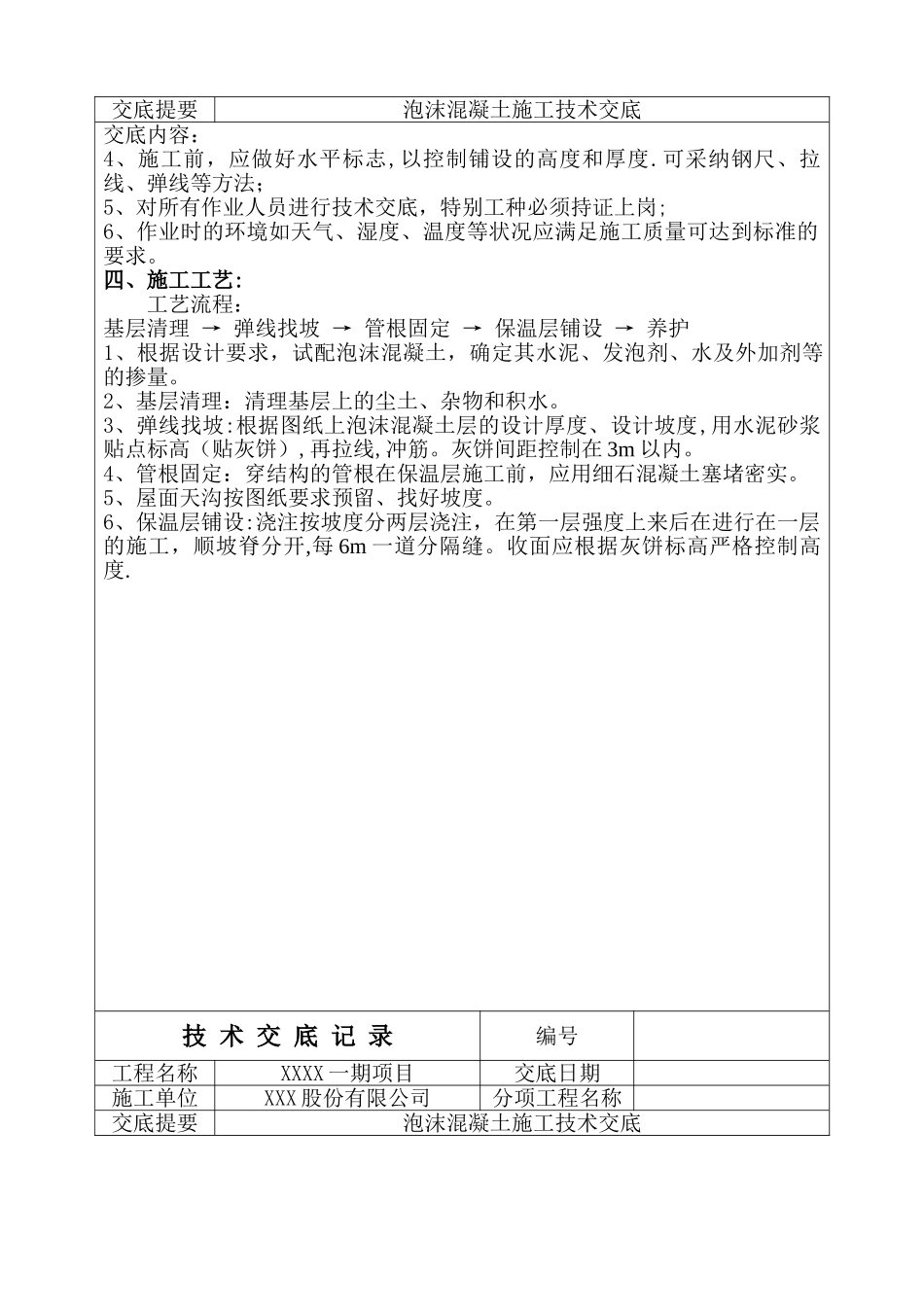

四、施工工艺: 工艺流程:基层清理 → 弹线找坡 → 管根固定 → 保温层铺设 → 养护1、根据设计要求,试配泡沫混凝土,确定其水泥、发泡剂、水及外加剂等的掺量
2、基层清理:清理基层上的尘土、杂物和积水
3、弹线找坡:根据图纸上泡沫混凝土层的设计厚度、设计坡度,用水泥砂浆贴点标高(贴灰饼),再拉线,冲筋
灰饼间距控制在 3m 以内

4、管根固定:穿结构的管根在保温层施工前,应用细石混凝土塞堵密实
