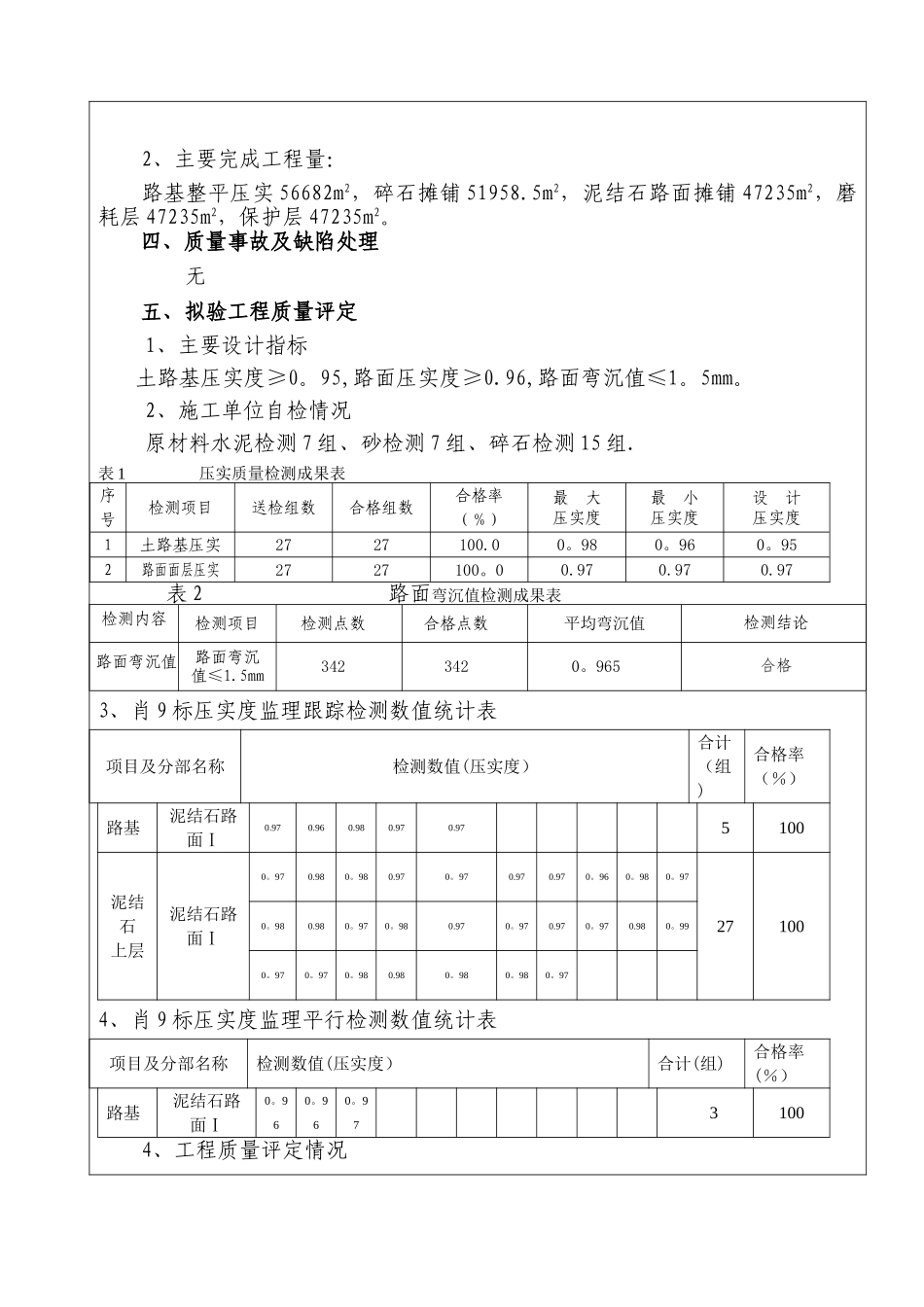

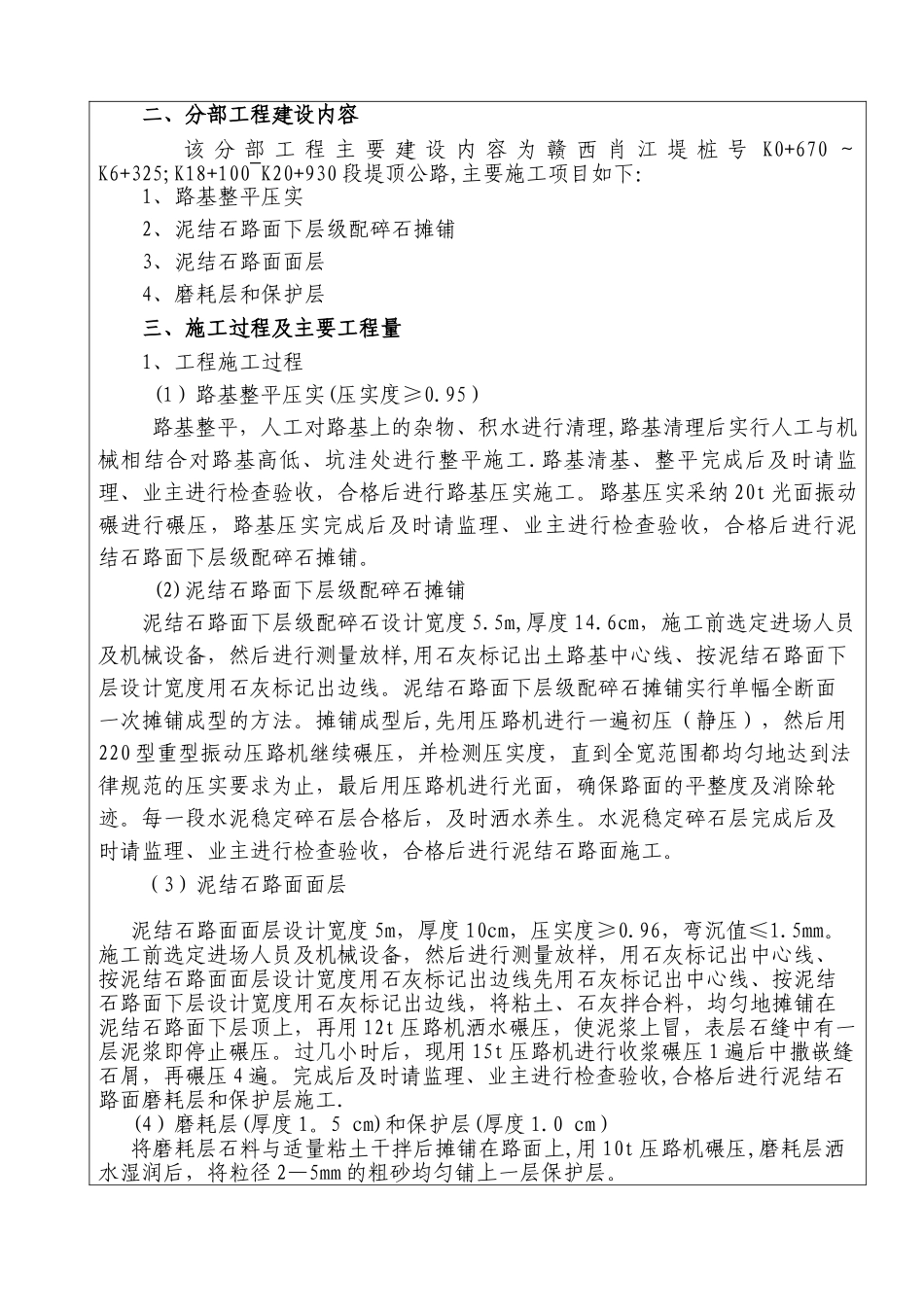

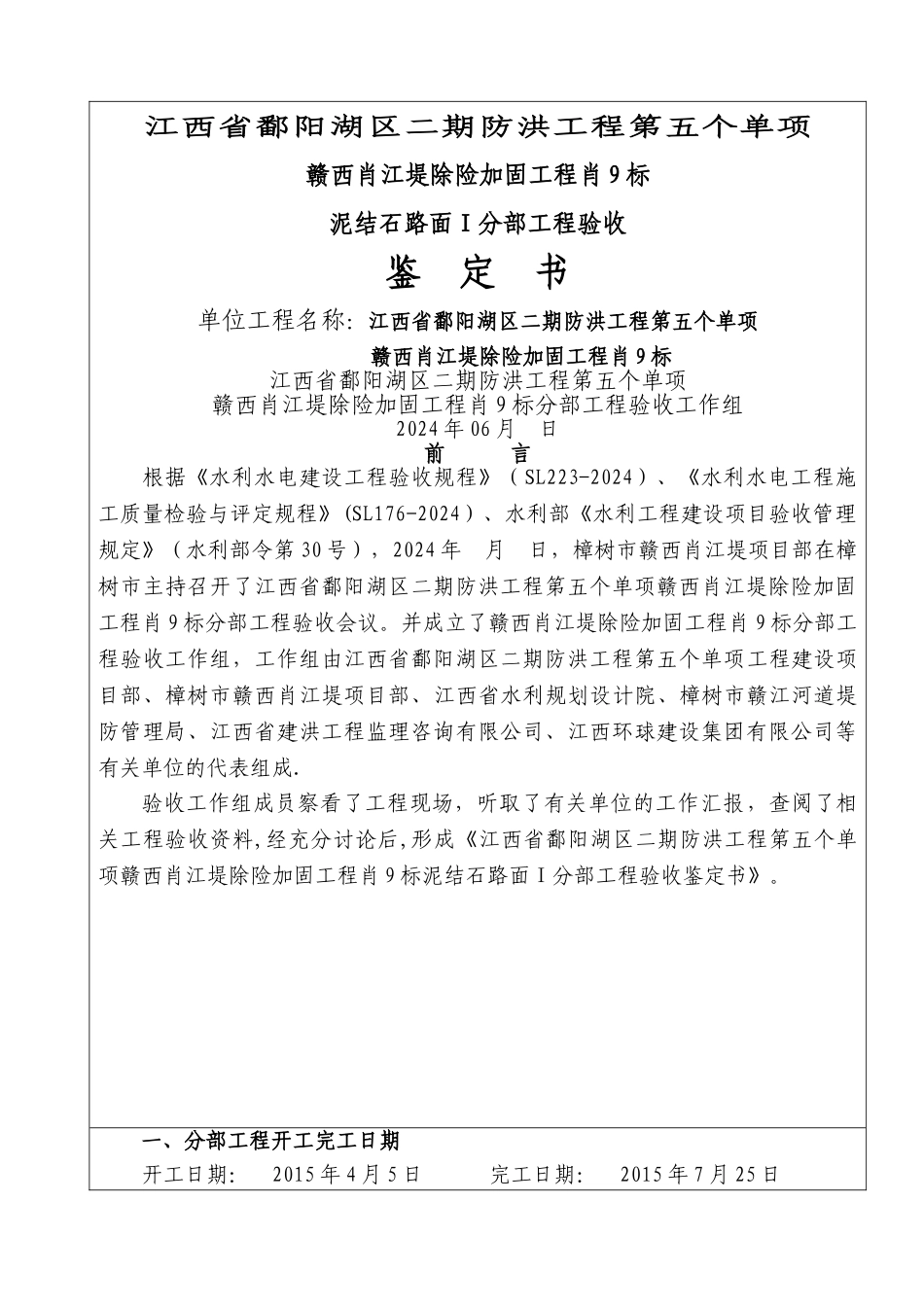

江西省鄱阳湖区二期防洪工程第五个单项赣西肖江堤除险加固工程肖 9 标泥结石路面Ⅰ分部工程验收鉴 定 书单位工程名称:江西省鄱阳湖区二期防洪工程第五个单项 赣西肖江堤除险加固工程肖 9 标江西省鄱阳湖区二期防洪工程第五个单项赣西肖江堤除险加固工程肖 9 标分部工程验收工作组2024 年 06 月 日前 言根据《水利水电建设工程验收规程》(SL223-2024)、《水利水电工程施工质量检验与评定规程》(SL176-2024)、水利部《水利工程建设项目验收管理规定》(水利部令第 30 号),2024 年 月 日,樟树市赣西肖江堤项目部在樟树市主持召开了江西省鄱阳湖区二期防洪工程第五个单项赣西肖江堤除险加固工程肖 9 标分部工程验收会议。并成立了赣西肖江堤除险加固工程肖 9 标分部工程验收工作组,工作组由江西省鄱阳湖区二期防洪工程第五个单项工程建设项目部、樟树市赣西肖江堤项目部、江西省水利规划设计院、樟树市赣江河道堤防管理局、江西省建洪工程监理咨询有限公司、江西环球建设集团有限公司等有关单位的代表组成.验收工作组成员察看了工程现场,听取了有关单位的工作汇报,查阅了相关工程验收资料,经充分讨论后,形成《江西省鄱阳湖区二期防洪工程第五个单项赣西肖江堤除险加固工程肖 9 标泥结石路面Ⅰ分部工程验收鉴定书》。一、分部工程开工完工日期开工日期: 2015 年 4 月 5 日 完工日期: 2015 年 7 月 25 日二、分部工程建设内容 该 分 部 工 程 主 要 建 设 内 容 为 赣 西 肖 江 堤 桩 号 K0+670 ~K6+325;K18+100~K20+930 段堤顶公路,主要施工项目如下:1、路基整平压实2、泥结石路面下层级配碎石摊铺3、泥结石路面面层4、磨耗层和保护层三、施工过程及主要工程量1、工程施工过程(1)路基整平压实(压实度≥0.95)路基整平,人工对路基上的杂物、积水进行清理,路基清理后实行人工与机械相结合对路基高低、坑洼处进行整平施工.路基清基、整平完成后及时请监理、业主进行检查验收,合格后进行路基压实施工。路基压实采纳 20t 光面振动碾进行碾压,路基压实完成后及时请监理、业主进行检查验收,合格后进行泥结石路面下层级配碎石摊铺。(2)泥结石路面下层级配碎石摊铺泥结石路面下层级配碎石设计宽度 5.5m,厚度 14.6cm,施工前选定进场人员及机械设备,然后进行测量放样,用石灰标记出土路基中心线、按泥结石路面下层设计宽度用石灰标记出边线。泥结石路面下层级配碎石摊铺实行...
