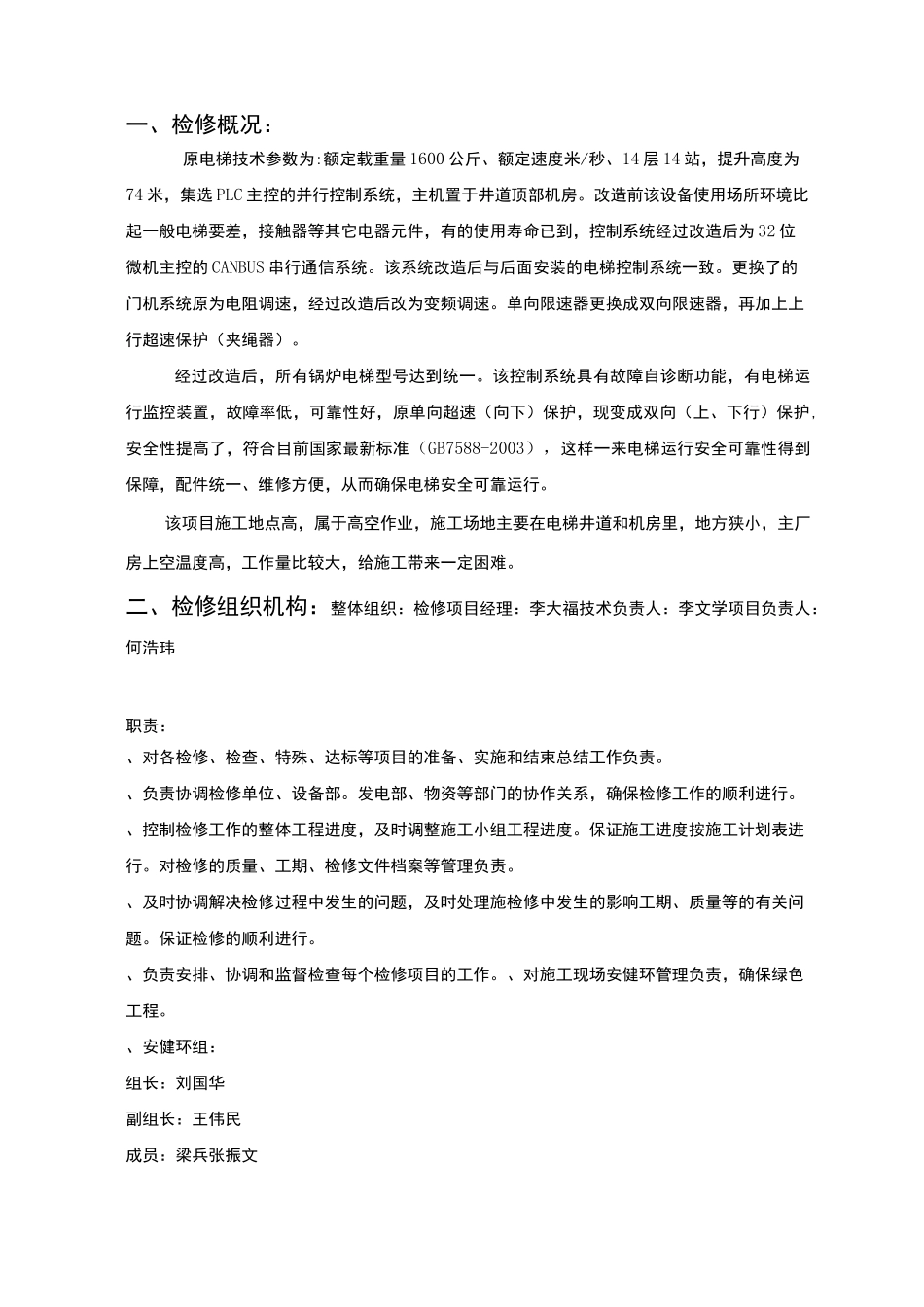

电梯大修检修方案批准:李文学审核:李大福初审:何浩玮编写:姜树东项目经理:李大福设备维护综合专业2014 年 8 月 18 日一、检修概况…………………………………………(1)二、检修组织机构……………………………………(2)三、电梯工艺及措施……………………………(3)四、电梯系统调试流程…………………………(12)五、检修人力资源配置及施工进度计划……………(13)六、施工或检修风险分析及控制措施………………(15)七、检修工器具(16)八、检修目标及控制措施……………………………(18)九、质量验收…………………………………………(21)十、竣工移交和技术资料的归档……………………………(24)一、检修概况:原电梯技术参数为:额定载重量 1600 公斤、额定速度米/秒、14 层 14 站,提升高度为74 米,集选 PLC 主控的并行控制系统,主机置于井道顶部机房。改造前该设备使用场所环境比起一般电梯要差,接触器等其它电器元件,有的使用寿命已到,控制系统经过改造后为 32 位微机主控的 CANBUS 串行通信系统。该系统改造后与后面安装的电梯控制系统一致。更换了的门机系统原为电阻调速,经过改造后改为变频调速。单向限速器更换成双向限速器,再加上上行超速保护(夹绳器)。经过改造后,所有锅炉电梯型号达到统一。该控制系统具有故障自诊断功能,有电梯运行监控装置,故障率低,可靠性好,原单向超速(向下)保护,现变成双向(上、下行)保护,安全性提高了,符合目前国家最新标准(GB7588-2003),这样一来电梯运行安全可靠性得到保障,配件统一、维修方便,从而确保电梯安全可靠运行。该项目施工地点高,属于高空作业,施工场地主要在电梯井道和机房里,地方狭小,主厂房上空温度高,工作量比较大,给施工带来一定困难。二、检修组织机构:整体组织:检修项目经理:李大福技术负责人:李文学项目负责人:何浩玮职责:、对各检修、检查、特殊、达标等项目的准备、实施和结束总结工作负责。、负责协调检修单位、设备部。发电部、物资等部门的协作关系,确保检修工作的顺利进行。、控制检修工作的整体工程进度,及时调整施工小组工程进度。保证施工进度按施工计划表进行。对检修的质量、工期、检修文件档案等管理负责。、及时协调解决检修过程中发生的问题,及时处理施检修中发生的影响工期、质量等的有关问题。保证检修的顺利进行。、负责安排、协调和监督检查每个检修项目的工作。、对施工现场安健环管...
