洞挖石方施工方案

洞挖石方施工方案_第1页
1/8
洞挖石方施工方案_第2页
2/8
洞挖石方施工方案_第3页
3/8

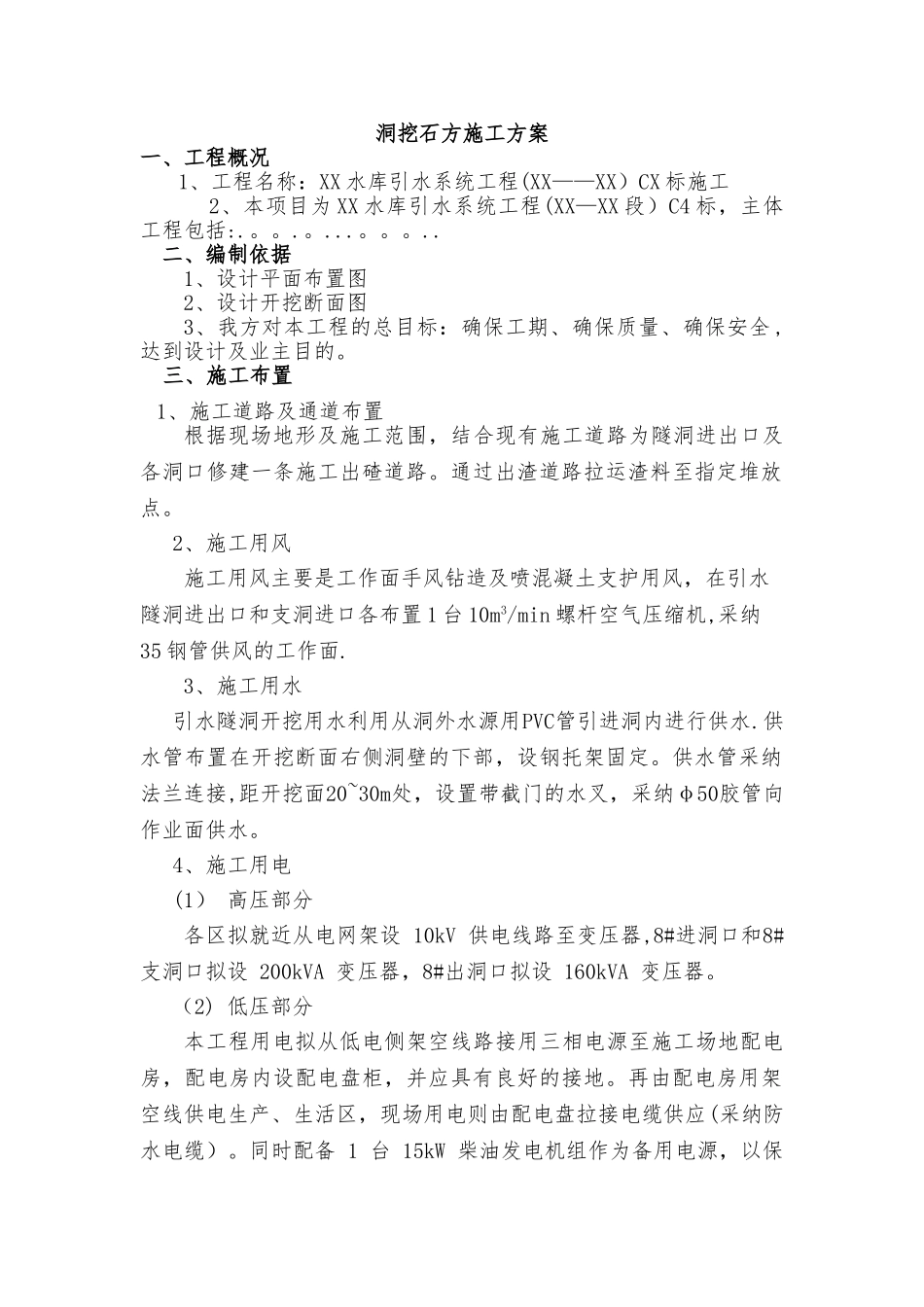

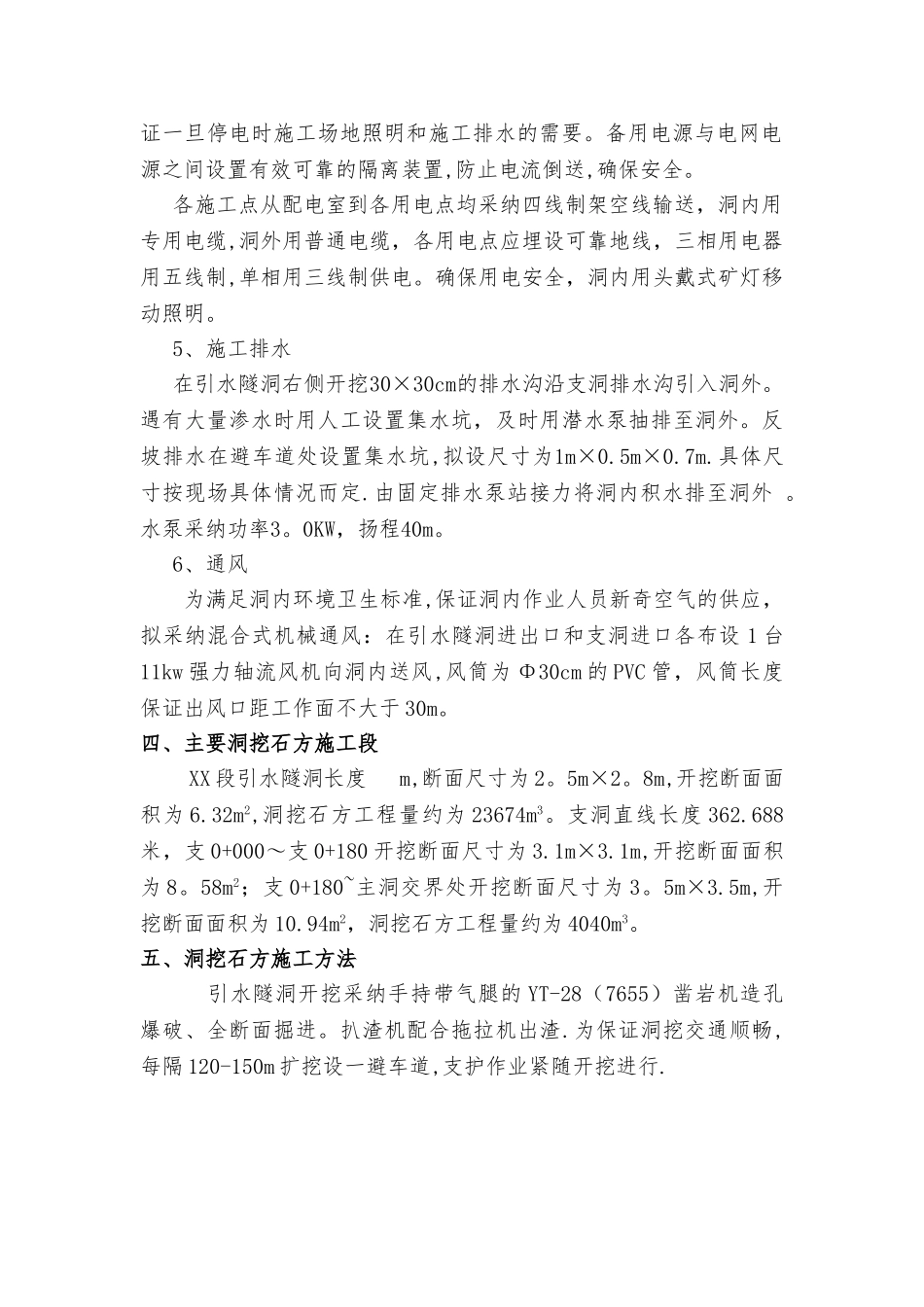

XX 水库引水系统工程(XX——XX)CX 标 洞挖石方施工方案XX 建设工程有限公司XX 水库引水系统工程(XX-—XX)CX 标施工项目部 二零一五年五月洞挖石方施工方案一、工程概况 1、工程名称:XX 水库引水系统工程(XX——XX)CX 标施工 2、本项目为 XX 水库引水系统工程(XX—XX 段)C4 标,主体工程包括:.。。.。...。。。..二、编制依据 1、设计平面布置图 2、设计开挖断面图3、我方对本工程的总目标:确保工期、确保质量、确保安全,达到设计及业主目的。 三、施工布置 1、施工道路及通道布置根据现场地形及施工范围,结合现有施工道路为隧洞进出口及各洞口修建一条施工出碴道路。通过出渣道路拉运渣料至指定堆放点。2、施工用风 施工用风主要是工作面手风钻造及喷混凝土支护用风,在引水隧洞进出口和支洞进口各布置 1 台 10m3/min 螺杆空气压缩机,采纳35 钢管供风的工作面.3、施工用水 引水隧洞开挖用水利用从洞外水源用PVC管引进洞内进行供水.供水管布置在开挖断面右侧洞壁的下部,设钢托架固定。供水管采纳法兰连接,距开挖面20~30m处,设置带截门的水叉,采纳φ50胶管向作业面供水。4、施工用电 (1) 高压部分各区拟就近从电网架设 10kV 供电线路至变压器,8#进洞口和8#支洞口拟设 200kVA 变压器,8#出洞口拟设 160kVA 变压器。(2) 低压部分本工程用电拟从低电侧架空线路接用三相电源至施工场地配电房,配电房内设配电盘柜,并应具有良好的接地。再由配电房用架空线供电生产、生活区,现场用电则由配电盘拉接电缆供应(采纳防水电缆)。同时配备 1 台 15kW 柴油发电机组作为备用电源,以保证一旦停电时施工场地照明和施工排水的需要。备用电源与电网电源之间设置有效可靠的隔离装置,防止电流倒送,确保安全。各施工点从配电室到各用电点均采纳四线制架空线输送,洞内用专用电缆,洞外用普通电缆,各用电点应埋设可靠地线,三相用电器用五线制,单相用三线制供电。确保用电安全,洞内用头戴式矿灯移动照明。5、施工排水 在引水隧洞右侧开挖30×30cm的排水沟沿支洞排水沟引入洞外。遇有大量渗水时用人工设置集水坑,及时用潜水泵抽排至洞外。反坡排水在避车道处设置集水坑,拟设尺寸为1m×0.5m×0.7m.具体尺寸按现场具体情况而定.由固定排水泵站接力将洞内积水排至洞外 。水泵采纳功率3。0KW,扬程40m。6、通风为满足洞内环境卫生标准,保证洞内作业人员新奇空气的供应,拟采纳混合式机械通风:在引水隧洞进出口和...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

洞挖石方施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
