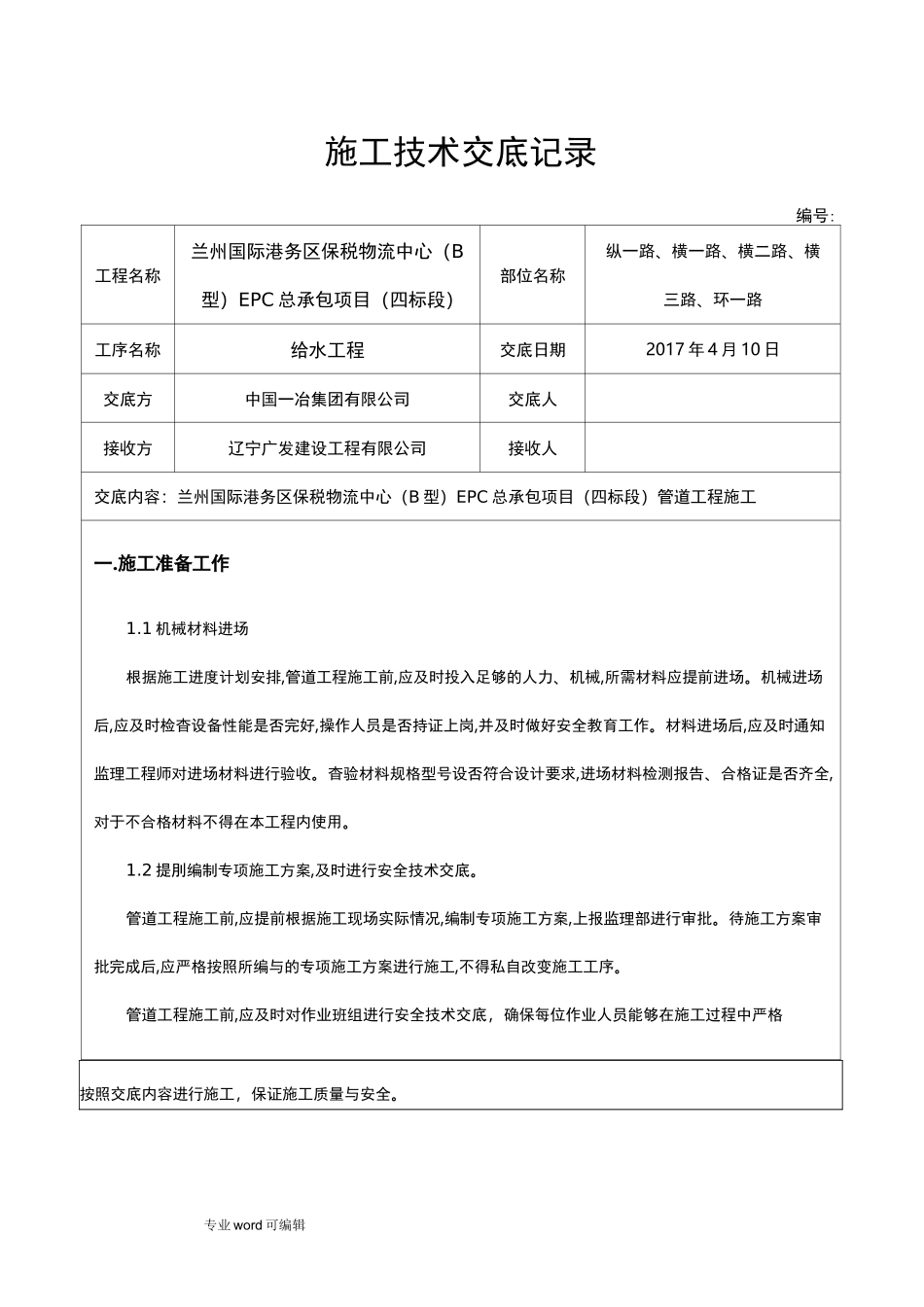

专业 word 可编辑施工技术交底记录编号:工程名称兰州国际港务区保税物流中心(B型)EPC 总承包项目(四标段)部位名称纵一路、横一路、横二路、横三路、环一路工序名称给水工程交底日期2017 年 4 月 10 日交底方中国一冶集团有限公司交底人接收方辽宁广发建设工程有限公司接收人交底内容:兰州国际港务区保税物流中心(B 型)EPC 总承包项目(四标段)管道工程施工一
施工准备工作1
1 机械材料进场根据施工进度计划安排,管道工程施工前,应及时投入足够的人力、机械,所需材料应提前进场
机械进场后,应及时检杳设备性能是否完好,操作人员是否持证上岗,并及时做好安全教育工作
材料进场后,应及时通知监理工程师对进场材料进行验收
杳验材料规格型号设否符合设计要求,进场材料检测报告、合格证是否齐全,对于不合格材料不得在本工程内使用
2 提刖编制专项施工方案,及时进行安全技术交底
管道工程施工前,应提前根据施工现场实际情况,编制专项施工方案,上报监理部进行审批
待施工方案审批完成后,应严格按照所编与的专项施工方案进行施工,不得私自改变施工工序
管道工程施工前,应及时对作业班组进行安全技术交底,确保每位作业人员能够在施工过程中严格按照交底内容进行施工,保证施工质量与安全
专业 word 可编辑二

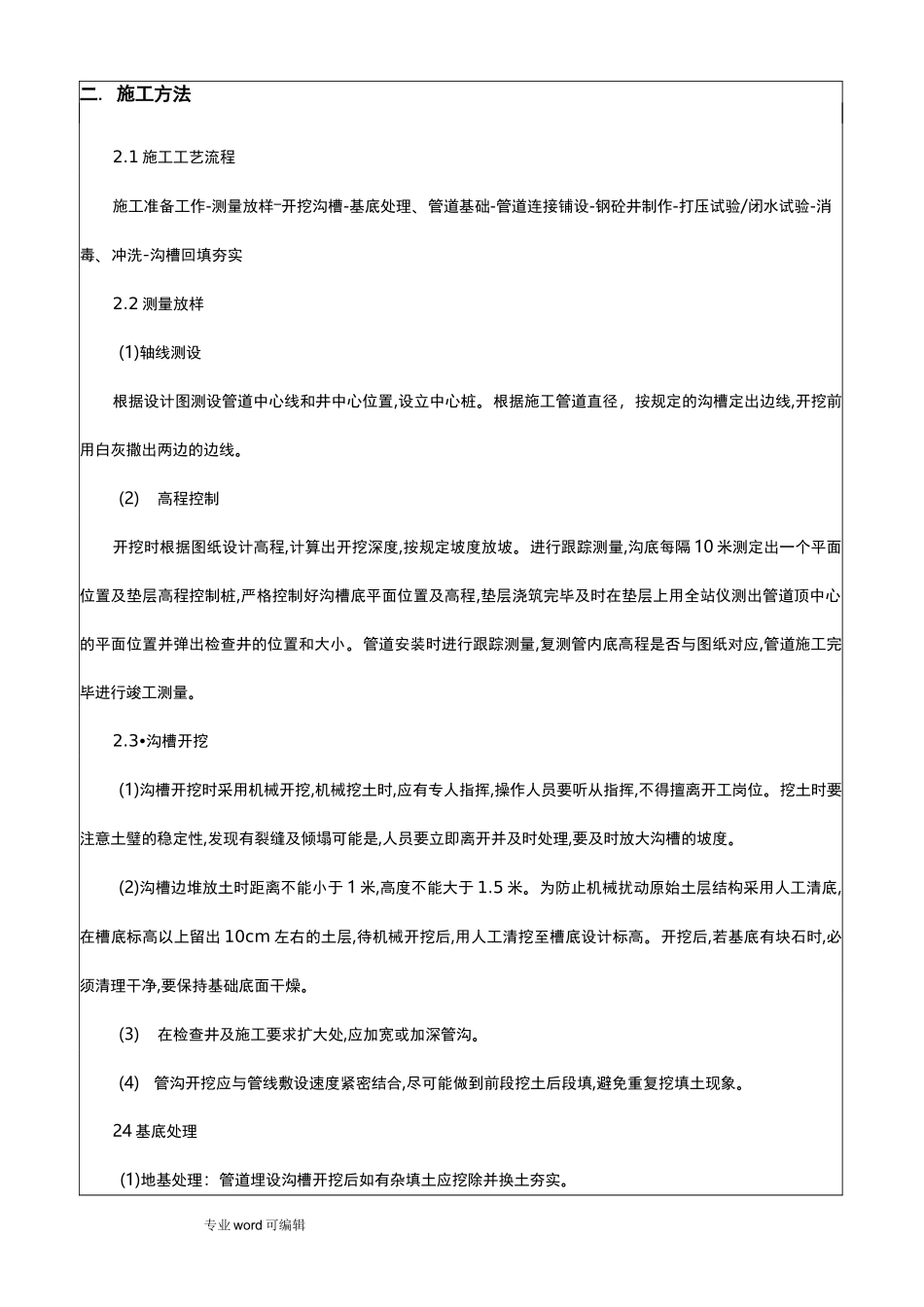

1 施工工艺流程施工准备工作-测量放样―开挖沟槽-基底处理、管道基础-管道连接铺设-钢砼井制作-打压试验/闭水试验-消毒、冲洗-沟槽回填夯实2
2 测量放样(1)轴线测设根据设计图测设管道中心线和井中心位置,设立中心桩
根据施工管道直径,按规定的沟槽定出边线,开挖前用白灰撒出两边的边线
(2)高程控制开挖时根据图纸设计高程,计算出开挖深度,按规定坡度放坡

进行跟踪测量,沟底每隔 10 米测定出一个平面位置及垫层高程控制桩,严格控制好沟槽底平面位置及高程,垫层浇筑完毕及时在垫层上用
