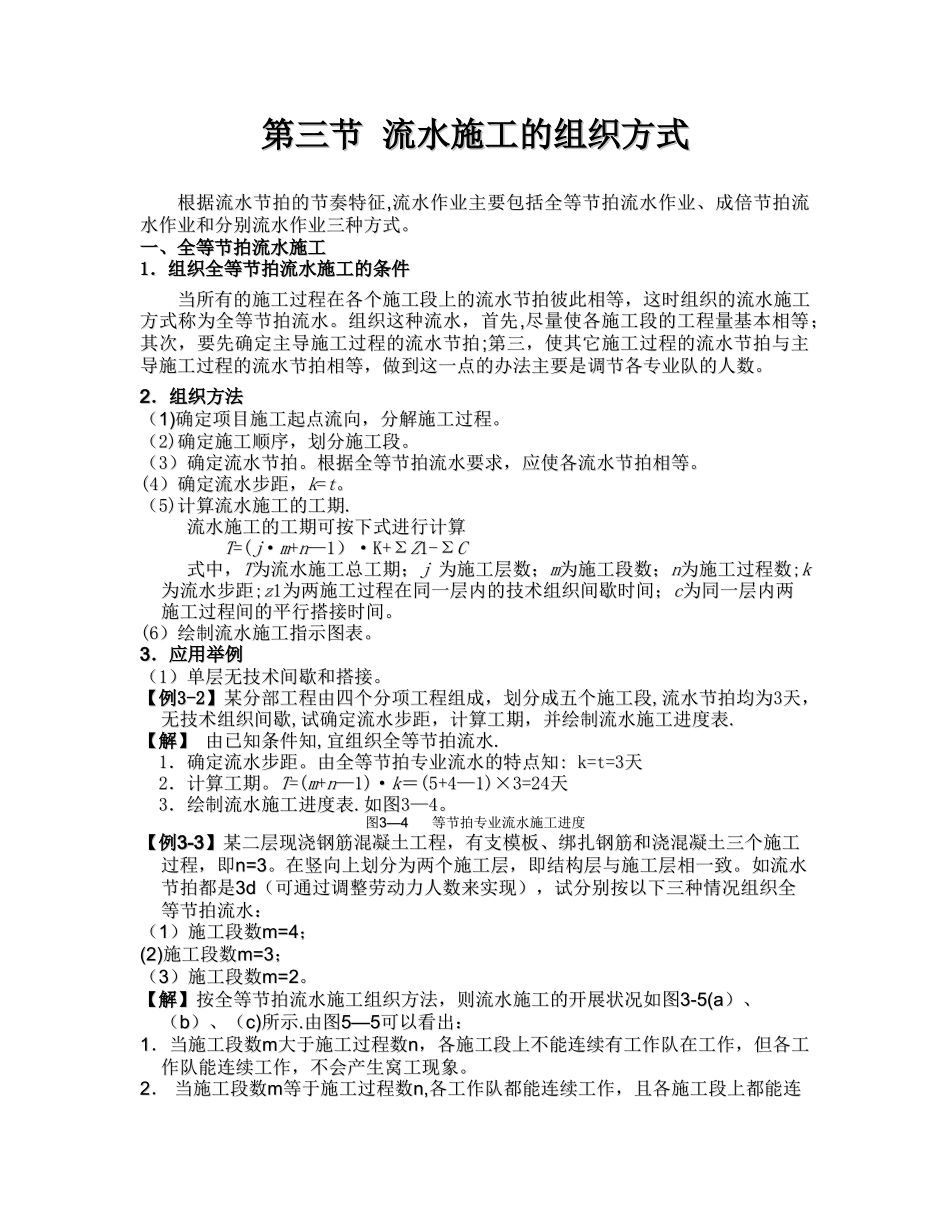

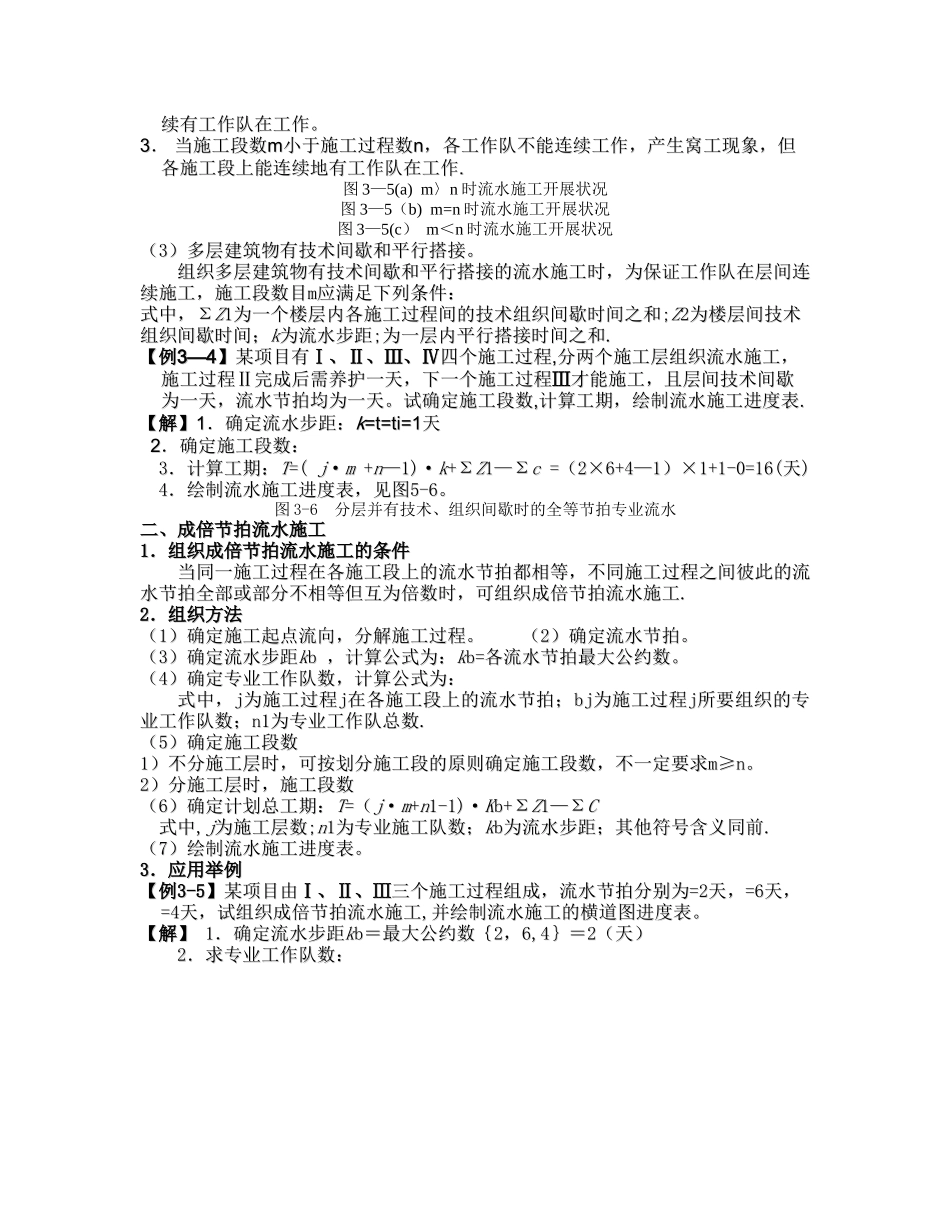

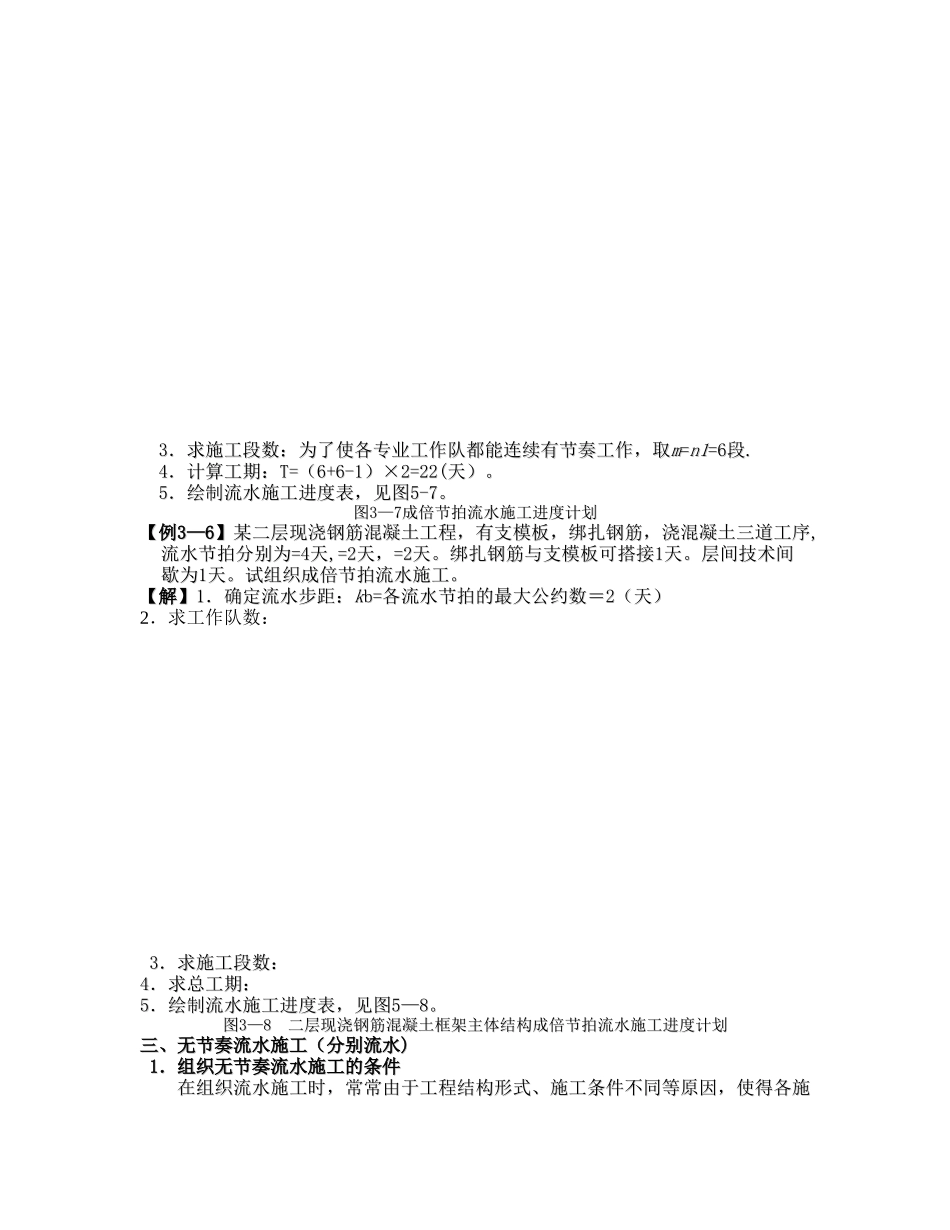

第三节第三节 流水施工的组织方式流水施工的组织方式根据流水节拍的节奏特征根据流水节拍的节奏特征,,流水作业主要包括全等节拍流水作业、成倍节拍流流水作业主要包括全等节拍流水作业、成倍节拍流水作业和分别流水作业三种方式。水作业和分别流水作业三种方式。 一、全等节拍流水施工一、全等节拍流水施工11.组织全等节拍流水施工的条件.组织全等节拍流水施工的条件当所有的施工过程在各个施工段上的流水节拍彼此相等,这时组织的流水施工当所有的施工过程在各个施工段上的流水节拍彼此相等,这时组织的流水施工方式称为全等节拍流水。组织这种流水,首先方式称为全等节拍流水。组织这种流水,首先,,尽量使各施工段的工程量基本相等尽量使各施工段的工程量基本相等;;其次,要先确定主导施工过程的流水节拍其次,要先确定主导施工过程的流水节拍;;第三,使其它施工过程的流水节拍与主第三,使其它施工过程的流水节拍与主导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。导施工过程的流水节拍相等,做到这一点的办法主要是调节各专业队的人数。22.组织方法.组织方法((11))确定项目施工起点流向,分解施工过程。确定项目施工起点流向,分解施工过程。((22))确定施工顺序,划分施工段。确定施工顺序,划分施工段。((33)确定流水节拍。根据全等节拍流水要求,应使各流水节拍相等。)确定流水节拍。根据全等节拍流水要求,应使各流水节拍相等。((44)确定流水步距,)确定流水步距,kk==tt。。((55))计算流水施工的工期计算流水施工的工期.. 流水施工的工期可按下式进行计算流水施工的工期可按下式进行计算 TT=(=(jj··mm++nn—1—1))·K+·K+ΣΣZZ1-1-ΣΣCC 式中,式中,TT为流水施工总工期;为流水施工总工期;jj 为施工层数;为施工层数;mm为施工段数;为施工段数;nn为施工过程数为施工过程数;;kk为流水步距为流水步距;;zz11为两施工过程在同一层内的技术组织间歇时间;为两施工过程在同一层内的技术组织间歇时间;cc为同一层内两为同一层内两施工过程间的平行搭接时间。施工过程间的平行搭接时间。((66)绘制流水施工指示图表。)绘制流水施工指示图表。33.应用举例.应用举例((11)单层无技术间歇和搭接。)单层无技术间歇和搭接。【【例例33-2-2】某分部工程由四个分项工程组成,划分成五个施工段】某分部工程由四个分项工程组成,划分成五个施工段,,流水节拍均为流水节拍均为33天天,,无...
