长庆陇东佳园—星湖湾工程混泥土垫层施工方案1、编制依据依据西北联合设计院设计的图纸及混泥土施工规范2、施工部署混泥土底板垫层的施工根据现场的土方挖运顺序和塔吊基础的施工顺序进行施工
3、施工方法3
1 垫层混泥土施工清土层完成(经纬仪抄平)后,周边从定位线外用 50X100 的木方作为混泥土垫层的外侧模板,周边贯通,方木的上皮标高为垫层标高(必须用水准仪抄平)
2 混泥土的供应3
1 混泥土采用商品混泥土、标号为 C15,要求到现场的塌落度为180±20322 垫层施工采用汽车泵输送混泥土
要求泵的臂长为 42m,如在浇筑混泥土过程中出现布料不均匀,立即用手推车及时运输
3 混泥土的浇注:混泥土浇注前,地面要洒水完全湿润,浇混泥土时要逐段完成
混泥土大体整平后用 3m 的铝合金大杆刮平
抄平时,按预先埋好的木桩上的标高标记,对角拉小白线测量垫层表面平整度
抄平后用振捣器进行振捣
局部凹下去的地方用混泥土原浆修平
混泥土施工完毕,当其表面人走其上无明显脚印时,则可浇水养护,养护时间部的少于7d

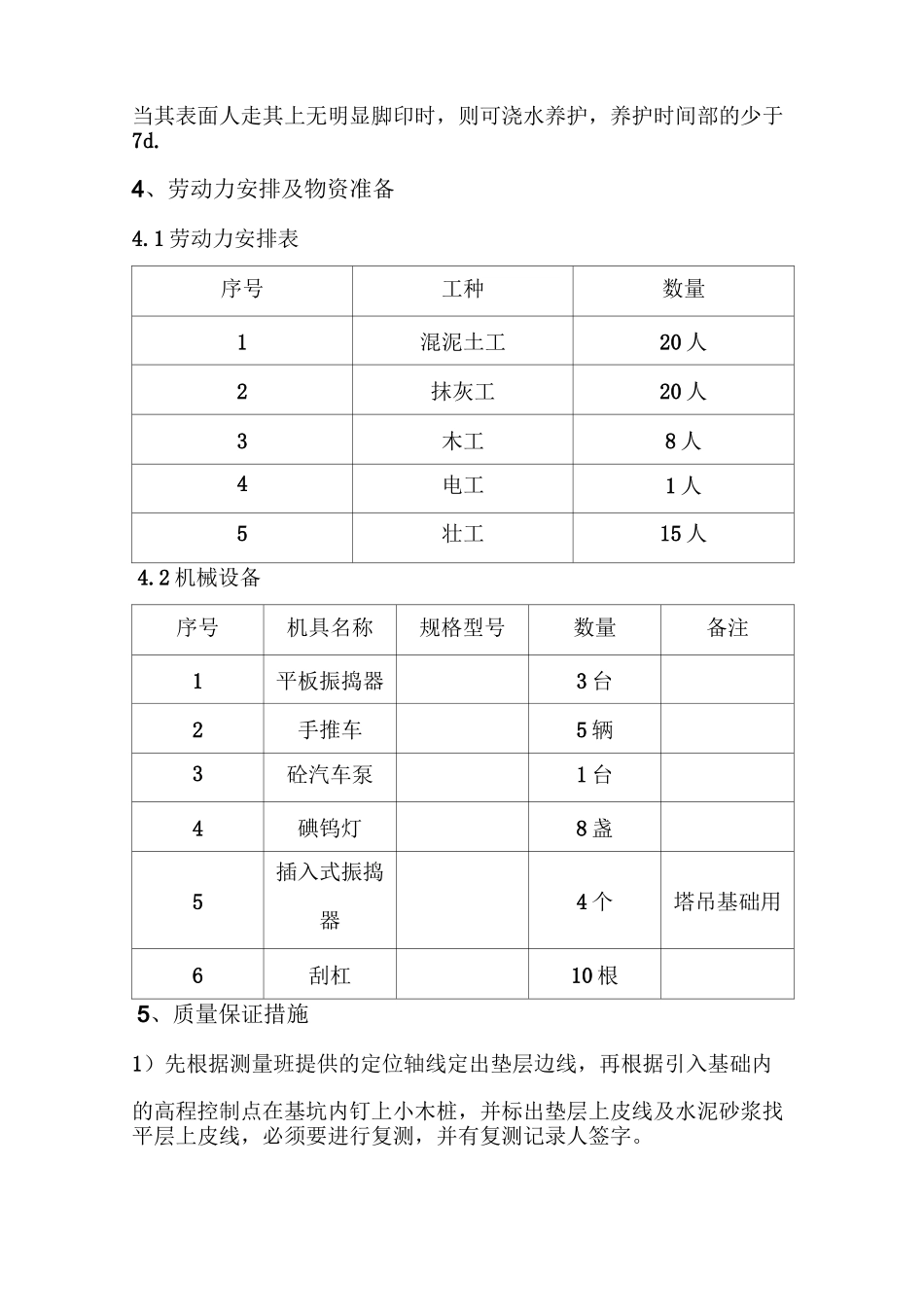

4、劳动力安排及物资准备4
1 劳动力安排表序号工种数量1混泥土工20 人2抹灰工20 人3木工8 人4电工1 人5壮工15 人4
2 机械设备序号机具名称规格型号数量备注1平板振捣器3 台2手推车5 辆3砼汽车泵1 台4碘钨灯8 盏5插入式振捣器4 个塔吊基础用6刮杠10 根5、质量保证措施1)先根据测量班提供的定位轴线定出垫层边线,再根据引入基础内的高程控制点在基坑内钉上小木桩,并标出垫层上皮线及水泥砂浆找平层上皮线,必须要进行复测,并有复测记录人签字
2)支模:应保证垫层边线模板及其支架必须具有足够的强度、刚度和稳定性3)基坑模板内杂物清理干净
4)验模:先进行工人班组自检互检、专业检,最后上报监理部检查验收

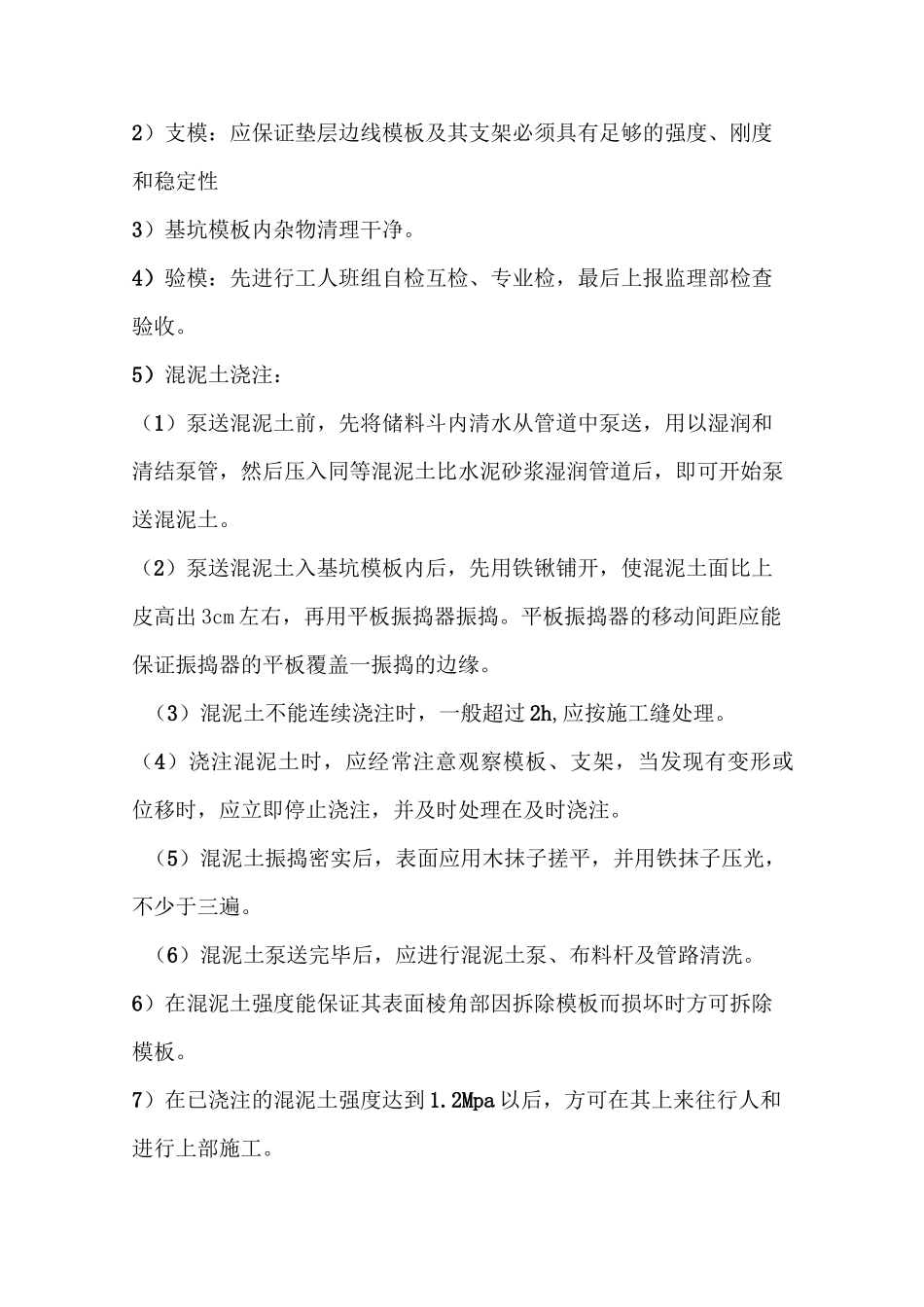

5)混泥土浇注:(1)泵送混泥土前,先将储料斗内清水从管道
