电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

浆砌块料施工

浆砌块料施工_第1页
1/2
浆砌块料施工_第2页
2/2

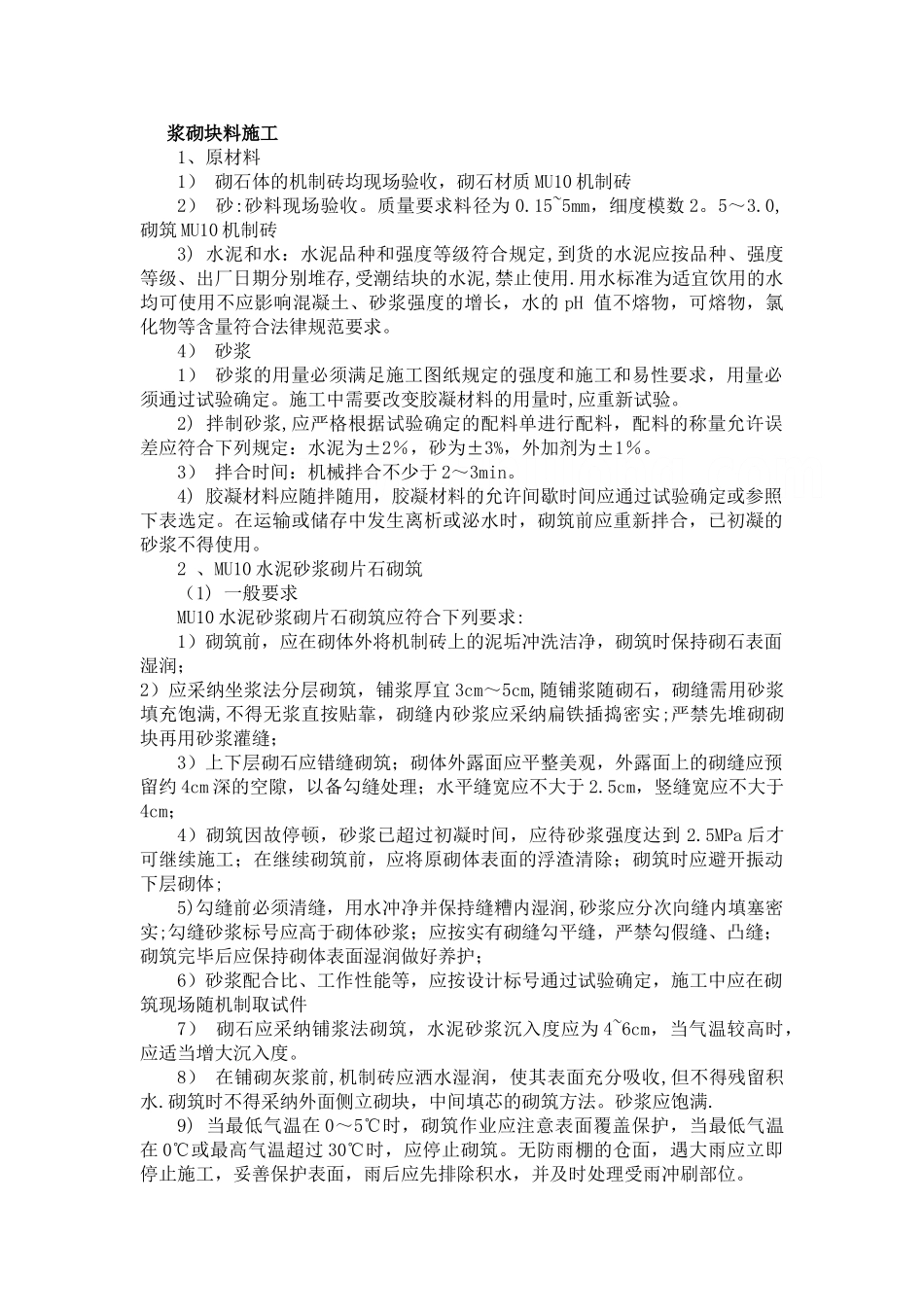

浆砌块料施工1、原材料1) 砌石体的机制砖均现场验收,砌石材质 MU10 机制砖2) 砂:砂料现场验收。质量要求料径为 0.15~5mm,细度模数 2。5~3.0,砌筑 MU10 机制砖3) 水泥和水:水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,禁止使用.用水标准为适宜饮用的水均可使用不应影响混凝土、砂浆强度的增长,水的 pH 值不熔物,可熔物,氯化物等含量符合法律规范要求。4) 砂浆1) 砂浆的用量必须满足施工图纸规定的强度和施工和易性要求,用量必须通过试验确定。施工中需要改变胶凝材料的用量时,应重新试验。2) 拌制砂浆,应严格根据试验确定的配料单进行配料,配料的称量允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%。3) 拌合时间:机械拌合不少于 2~3min。4) 胶凝材料应随拌随用,胶凝材料的允许间歇时间应通过试验确定或参照下表选定。在运输或储存中发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用。2 、MU10 水泥砂浆砌片石砌筑(1) 一般要求MU10 水泥砂浆砌片石砌筑应符合下列要求:1)砌筑前,应在砌体外将机制砖上的泥垢冲洗洁净,砌筑时保持砌石表面湿润;2)应采纳坐浆法分层砌筑,铺浆厚宜 3cm~5cm,随铺浆随砌石,砌缝需用砂浆填充饱满,不得无浆直按贴靠,砌缝内砂浆应采纳扁铁插捣密实;严禁先堆砌砌块再用砂浆灌缝;3)上下层砌石应错缝砌筑;砌体外露面应平整美观,外露面上的砌缝应预留约 4cm 深的空隙,以备勾缝处理;水平缝宽应不大于 2.5cm,竖缝宽应不大于4cm;4)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到 2.5MPa 后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避开振动下层砌体;5)勾缝前必须清缝,用水冲净并保持缝糟内湿润,砂浆应分次向缝内填塞密实;勾缝砂浆标号应高于砌体砂浆;应按实有砌缝勾平缝,严禁勾假缝、凸缝;砌筑完毕后应保持砌体表面湿润做好养护;6)砂浆配合比、工作性能等,应按设计标号通过试验确定,施工中应在砌筑现场随机制取试件7) 砌石应采纳铺浆法砌筑,水泥砂浆沉入度应为 4~6cm,当气温较高时,应适当增大沉入度。8) 在铺砌灰浆前,机制砖应洒水湿润,使其表面充分吸收,但不得残留积水.砌筑时不得采纳外面侧立砌块,中间填芯的砌筑方法。砂浆应饱满.9) 当最低气温在 0~5℃时,砌筑作业应注意表面覆盖保护,当最低气温在 0℃或最高气温超过 30℃时,应...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

浆砌块料施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
