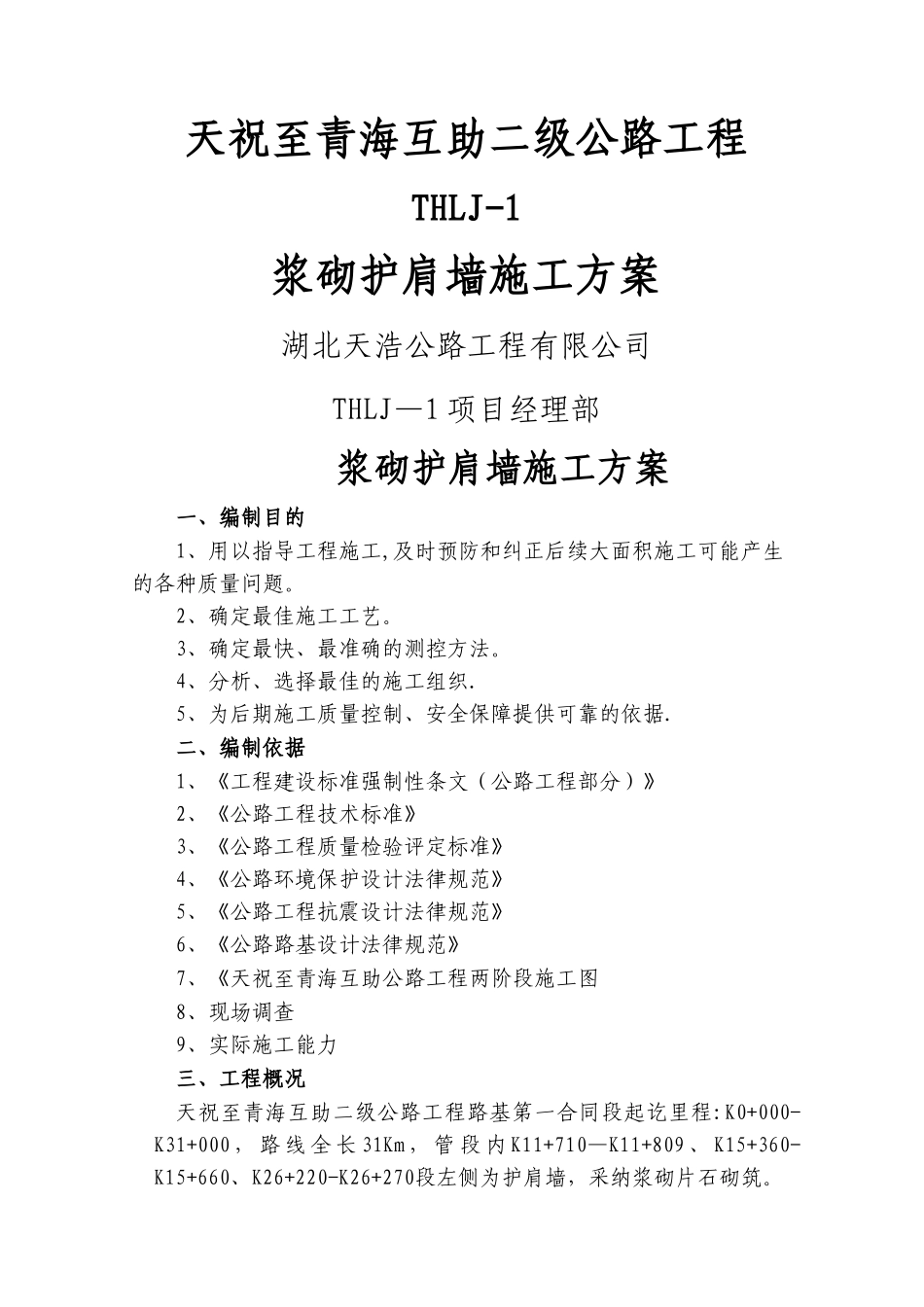

天祝至青海互助二级公路工程THLJ-1浆砌护肩墙施工方案湖北天浩公路工程有限公司THLJ—1 项目经理部浆砌护肩墙施工方案一、编制目的1、用以指导工程施工,及时预防和纠正后续大面积施工可能产生的各种质量问题
2、确定最佳施工工艺
3、确定最快、最准确的测控方法
4、分析、选择最佳的施工组织
5、为后期施工质量控制、安全保障提供可靠的依据
二、编制依据1、《工程建设标准强制性条文(公路工程部分)》2、《公路工程技术标准》3、《公路工程质量检验评定标准》4、《公路环境保护设计法律规范》5、《公路工程抗震设计法律规范》6、《公路路基设计法律规范》 7、《天祝至青海互助公路工程两阶段施工图8、现场调查9、实际施工能力三、工程概况天祝至青海互助二级公路工程路基第一合同段起讫里程:K0+000-K31+000 , 路 线 全 长 31Km , 管 段 内 K11+710—K11+809 、 K15+360-K15+660、K26+220-K26+270段左侧为护肩墙,采纳浆砌片石砌筑

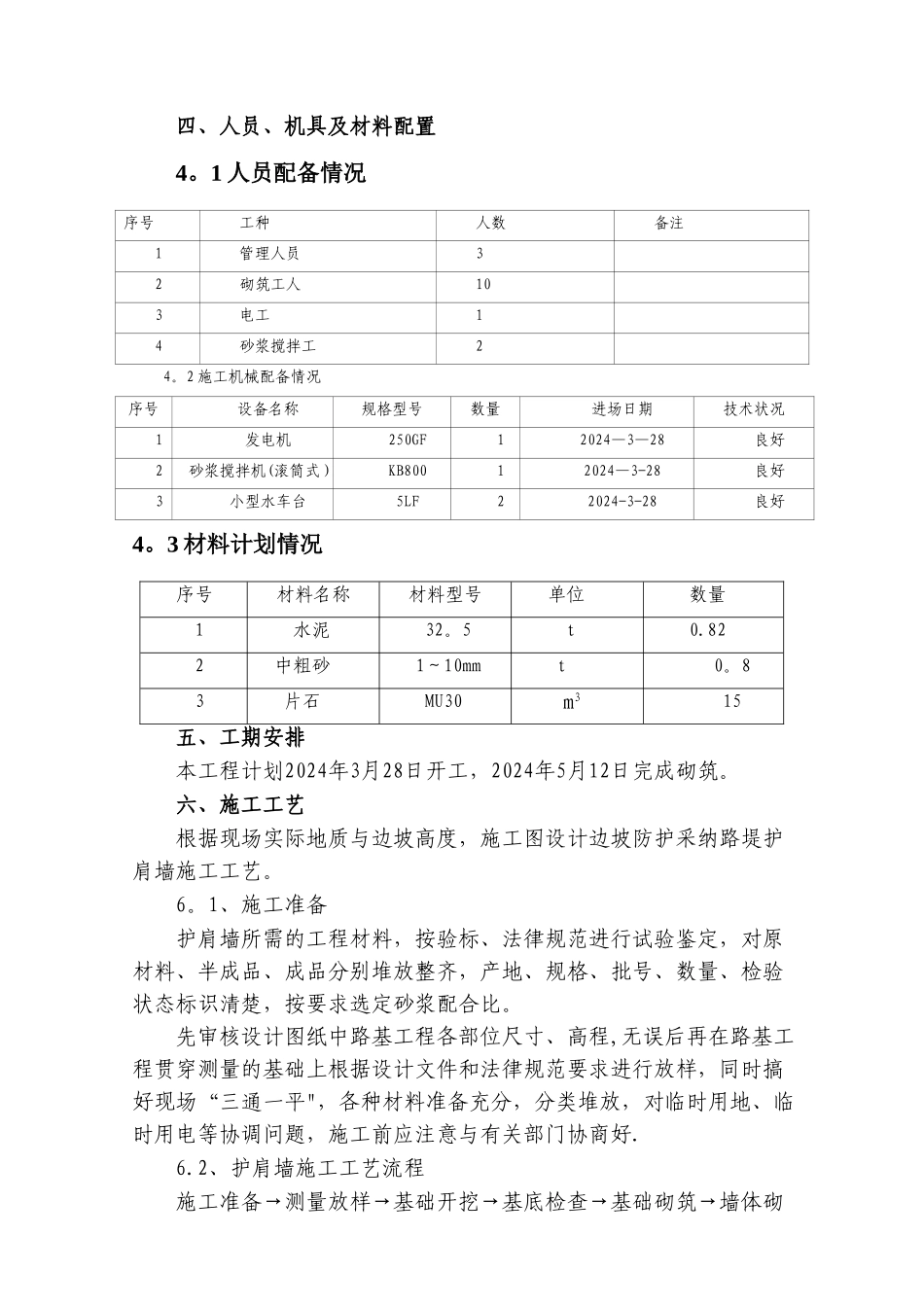

四、人员、机具及材料配置4
1 人员配备情况序号工种人数备注1管理人员3 2砌筑工人10 3电工1 4砂浆搅拌工2 4
2 施工机械配备情况序号设备名称规格型号数量进场日期技术状况1发电机250GF12024—3—28良好2砂浆搅拌机(滚筒式)KB80012024—3-28良好3小型水车台5LF22024-3-28良好4
3 材料计划情况序号材料名称材料型号单位数量1水泥32
822中粗砂1~10mmt0
83片石MU30m315五、工期安排本工程计划2024年3月28日开工,2024年5月12日完成砌筑

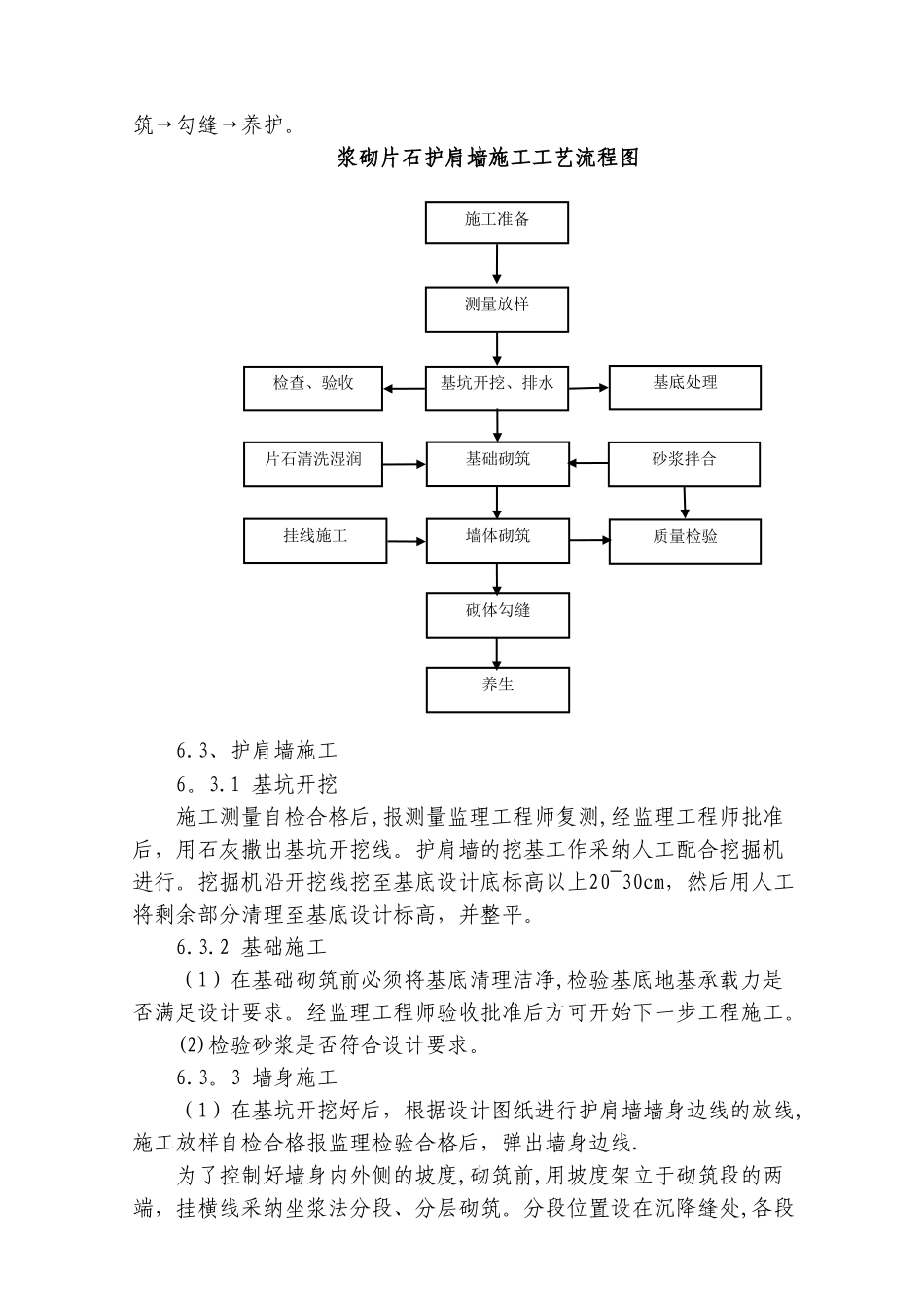

六、施工工艺根据现场实际地质与边坡高度,施工图设计边坡防护采纳路堤护肩墙施工工艺
1、施工准备护肩墙所需的工程材料,按验标、法律规范进行试验鉴定,对原材料、半成品、成品分别堆放整齐,产地、规
