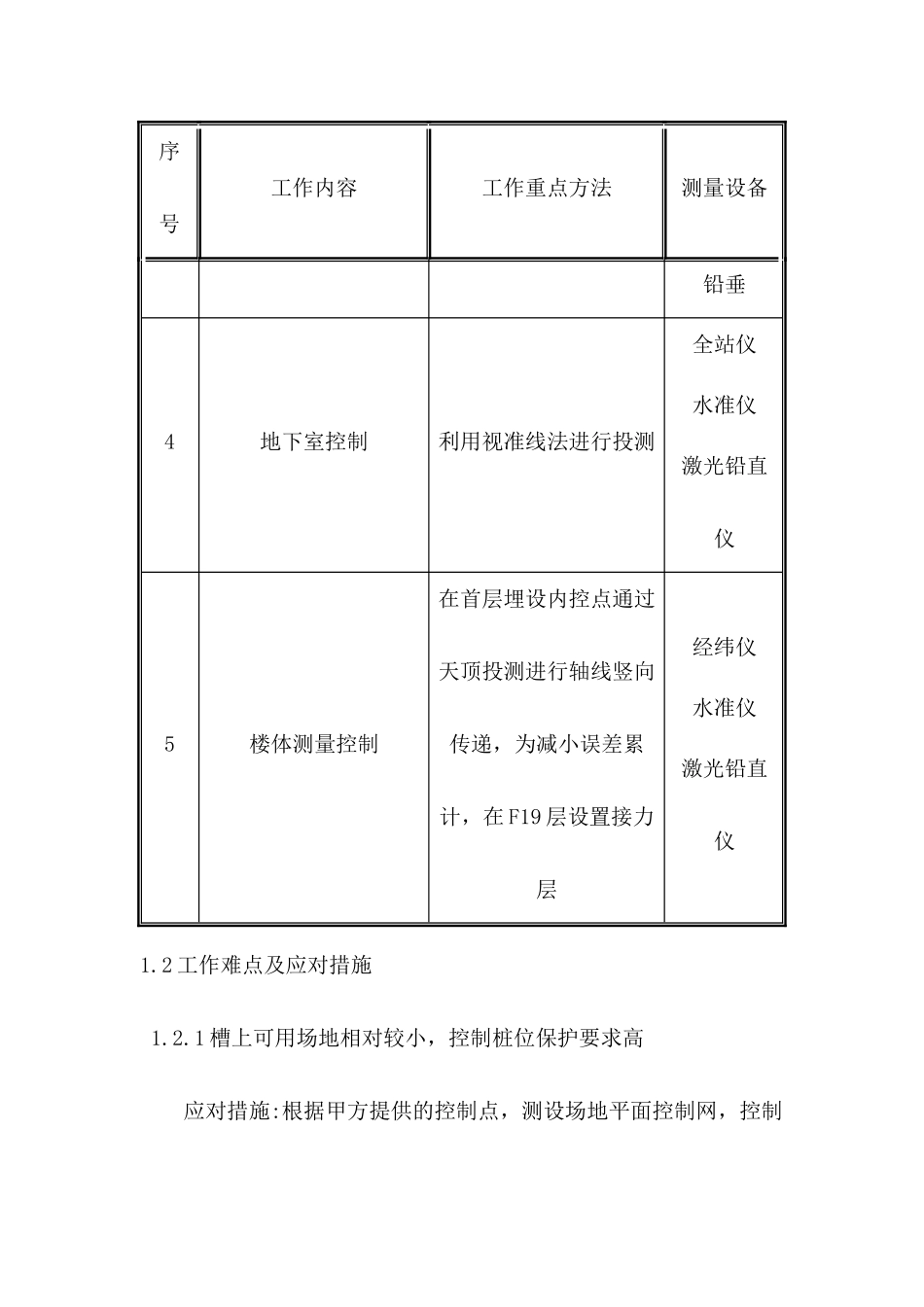

测量放线专项施工方案一、测量概述1。1 测量工作重点及方法±0.000m 以下结构采纳建筑平面控制网进行施测,使用全站仪进行高程传递并建立高程控制点,±0.000m 以上结构采纳建筑物内控法进行轴线竖向投测,从建筑外墙竖向传递高程,引测楼内做好1m 控制线。具体的测控重点和方法见下表。测量工程重点和方法序号工作内容工作重点方法测量设备1场区控制网交接复核及建立附合导线全站仪坐标放样法全站仪水准仪2平面轴线传递天顶法激光铅直仪3标高传递钢尺丈量钢尺序号工作内容工作重点方法测量设备铅垂4地下室控制利用视准线法进行投测全站仪水准仪激光铅直仪5楼体测量控制在首层埋设内控点通过天顶投测进行轴线竖向传递,为减小误差累计,在 F19 层设置接力层经纬仪水准仪激光铅直仪1.2 工作难点及应对措施 1.2.1 槽上可用场地相对较小,控制桩位保护要求高应对措施:根据甲方提供的控制点,测设场地平面控制网,控制桩尽可能避开堆料区及机械运输路线,控制桩用脚手管搭设防护并用红白漆做好标识.并指定专人巡查维护,定期进行复测与修正,确保工程控制系统的准确性。 1.2。2 场区面积大,平面控制网及高程控制点精度要求高应对措施:根据业主提供的基准点,测设二级场区控制网。控制桩坐标使用计算机解算,平面控制网和高程控制点使用全站仪和水准仪进行闭合。整场区采纳两级控制,形成完整统一的测控体系,以保证测量精度要求。 1。2.3 建筑物高度高,轴线及标高竖向传递精度控制难度大应对措施:轴线传递使用激光铅直仪向上每三层进行一次投测,投测点不少于 3 点,并固定光靶,使用经纬仪逐次将投测上来的点进行闭合,无误后,按先整体后局部对轴线及细部轴线进行施测。±0。000m 以下使用钢尺传递高程。±0。000m 以上在首层外墙四周用水准仪抄出建筑 1m 线,每层每段使用钢尺配合弹簧拉力器以 98N的标准拉力,沿外墙大角垂直向上传递三个标高点(闭合差≤3mm)取平均值,以此为依据在作业面采纳水准仪抄测标高控制线。 1。2.4 轴系之间的转换复杂应对措施:本工程轴线系统,是由楼座和地下车库两套轴线网组成,轴线网相互转换、衔接,要求测量人员必须认真审图,科学解算,以做到万无一失。 1。2.5 测控方法的选择及设备的选型是做好测量工作的难点应对措施:对众多的测控方法,必须结合本工程的实际情况,进行合理比对、实际论证,确保方法的科学性、针对性、及现场可行性。1.3 准备工作作为工程施工的基准-测量工作的准确度...
