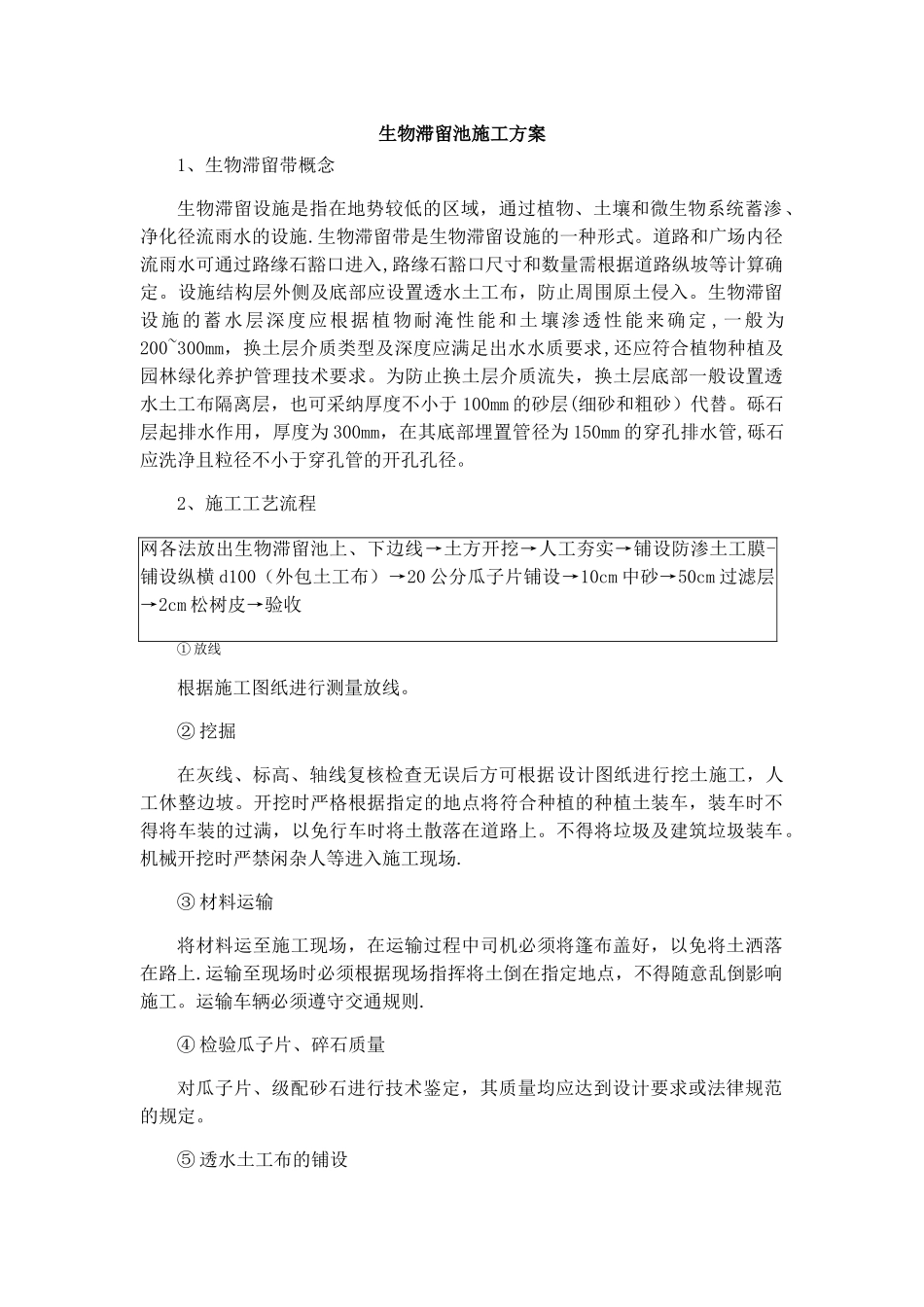

生物滞留池施工方案1、生物滞留带概念生物滞留设施是指在地势较低的区域,通过植物、土壤和微生物系统蓄渗、净化径流雨水的设施
生物滞留带是生物滞留设施的一种形式
道路和广场内径流雨水可通过路缘石豁口进入,路缘石豁口尺寸和数量需根据道路纵坡等计算确定
设施结构层外侧及底部应设置透水土工布,防止周围原土侵入
生物滞留设施的蓄水层深度应根据植物耐淹性能和土壤渗透性能来确定 ,一般为200~300mm,换土层介质类型及深度应满足出水水质要求,还应符合植物种植及园林绿化养护管理技术要求
为防止换土层介质流失,换土层底部一般设置透水土工布隔离层,也可采纳厚度不小于 100mm 的砂层(细砂和粗砂)代替
砾石层起排水作用,厚度为 300mm,在其底部埋置管径为 150mm 的穿孔排水管,砾石应洗净且粒径不小于穿孔管的开孔孔径
2、施工工艺流程网各法放出生物滞留池上、下边线→土方开挖→人工夯实→铺设防渗土工膜-铺设纵横 d100(外包土工布)→20 公分瓜子片铺设→10cm 中砂→50cm 过滤层→2cm 松树皮→验收① 放线根据施工图纸进行测量放线
② 挖掘在灰线、标高、轴线复核检查无误后方可根据设计图纸进行挖土施工,人工休整边坡
开挖时严格根据指定的地点将符合种植的种植土装车,装车时不得将车装的过满,以免行车时将土散落在道路上
不得将垃圾及建筑垃圾装车
机械开挖时严禁闲杂人等进入施工现场
③ 材料运输将材料运至施工现场,在运输过程中司机必须将篷布盖好,以免将土洒落在路上
运输至现场时必须根据现场指挥将土倒在指定地点,不得随意乱倒影响施工
运输车辆必须遵守交通规则
④ 检验瓜子片、碎石质量对瓜子片、级配砂石进行技术鉴定,其质量均应达到设计要求或法律规范的规定
⑤ 透水土工布的铺设土工布铺设时,沿着碎石表面进行铺设,铺设方向与滞留带推动方向一致
相邻土工布的搭接长度不小于 1m

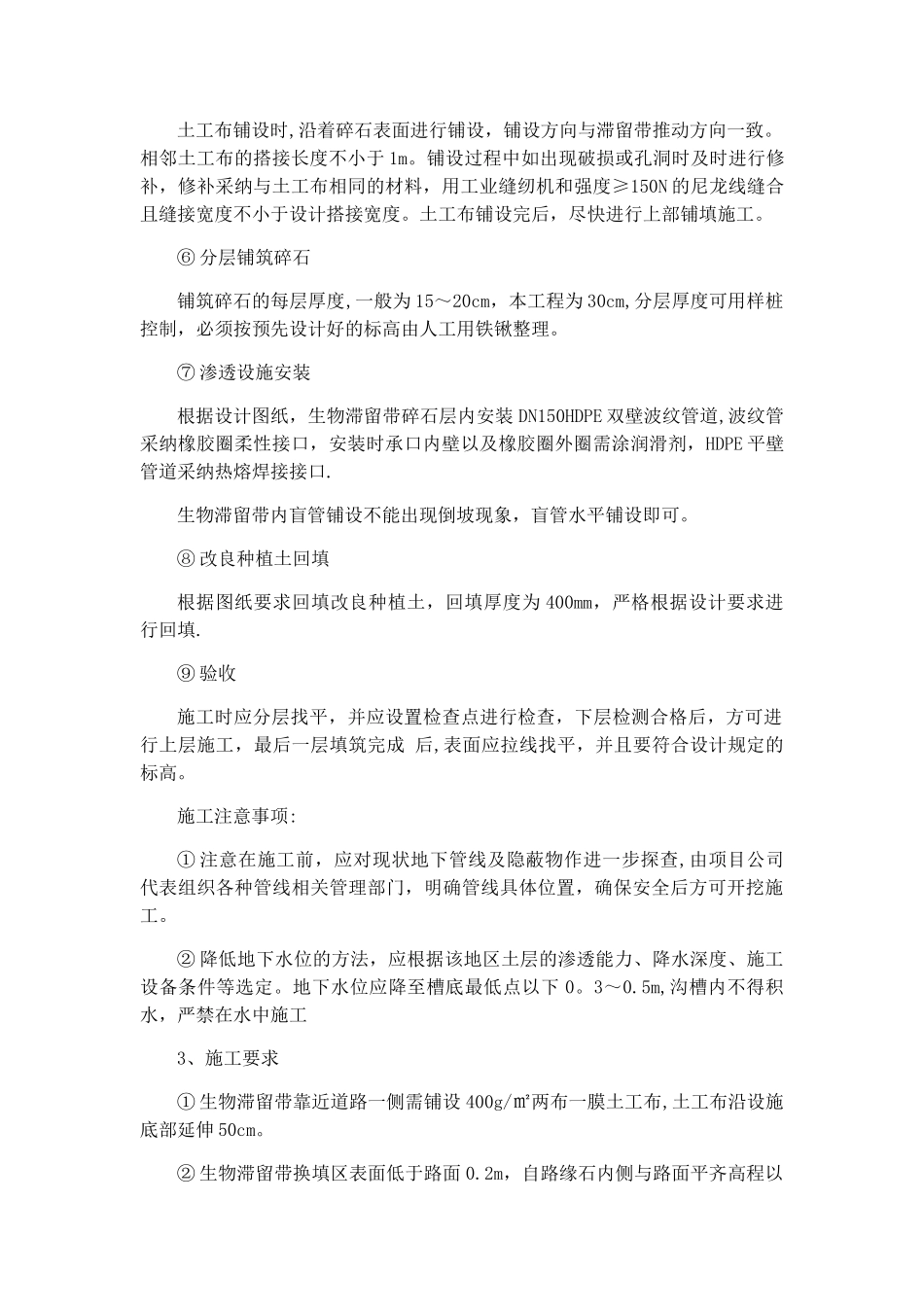

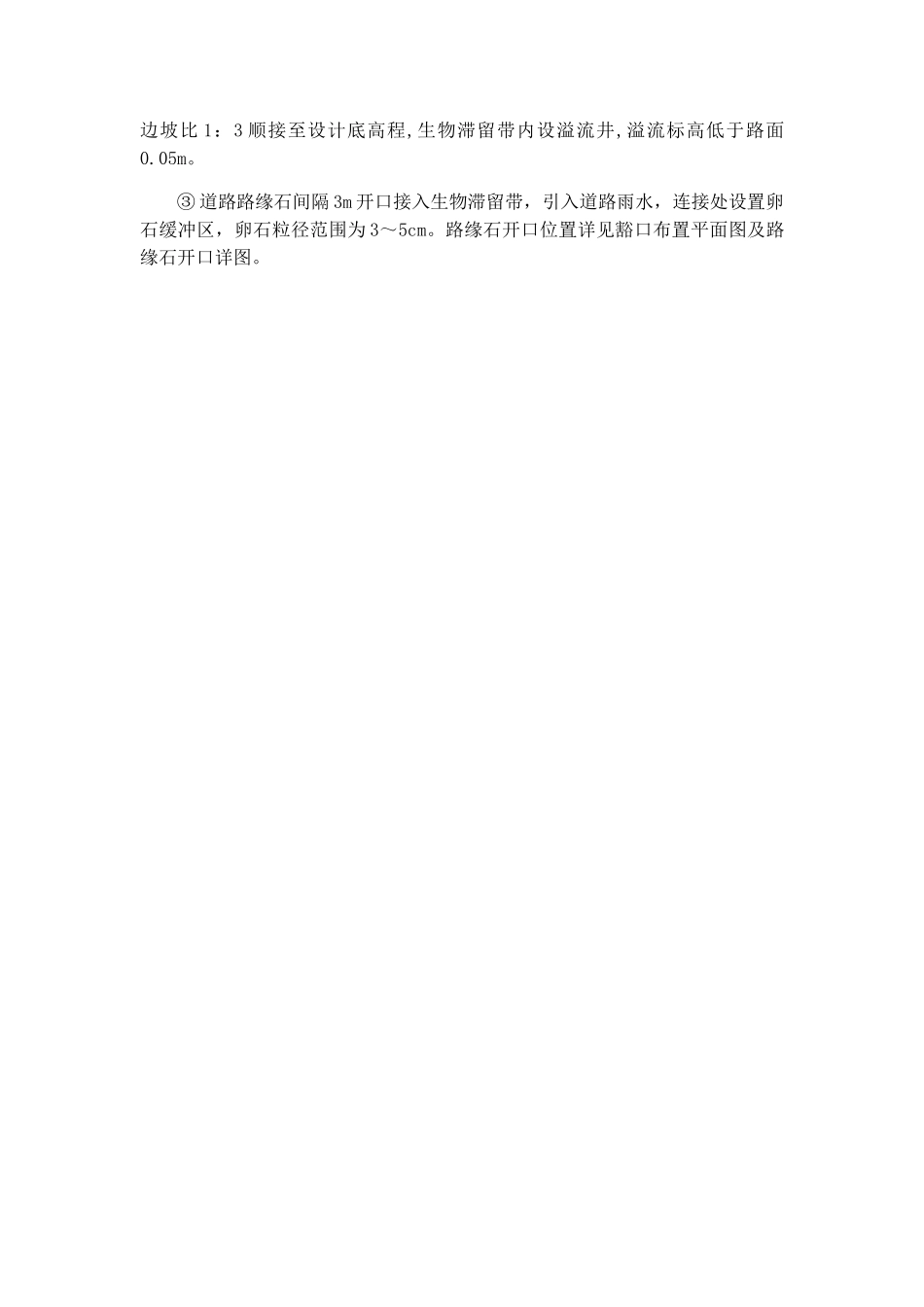

铺设过程中如出
