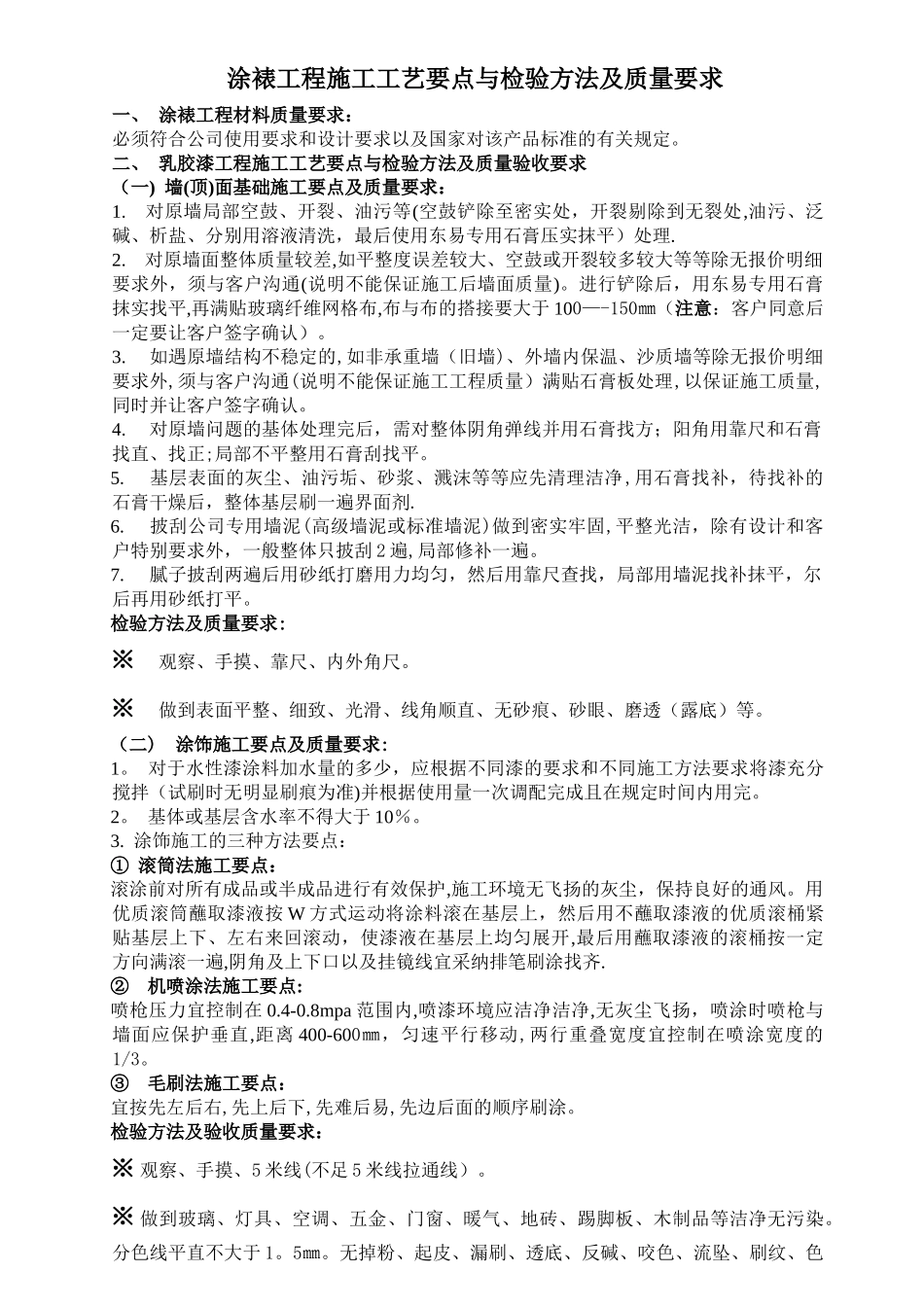

涂裱工程施工工艺要点与检验方法及质量要求一、 涂裱工程材料质量要求:必须符合公司使用要求和设计要求以及国家对该产品标准的有关规定
二、 乳胶漆工程施工工艺要点与检验方法及质量验收要求(一) 墙(顶)面基础施工要点及质量要求:1
对原墙局部空鼓、开裂、油污等(空鼓铲除至密实处,开裂剔除到无裂处,油污、泛碱、析盐、分别用溶液清洗,最后使用东易专用石膏压实抹平)处理
对原墙面整体质量较差,如平整度误差较大、空鼓或开裂较多较大等等除无报价明细要求外,须与客户沟通(说明不能保证施工后墙面质量)
进行铲除后,用东易专用石膏抹实找平,再满贴玻璃纤维网格布,布与布的搭接要大于 100—-150㎜(注意:客户同意后一定要让客户签字确认)
如遇原墙结构不稳定的,如非承重墙(旧墙)、外墙内保温、沙质墙等除无报价明细要求外,须与客户沟通(说明不能保证施工工程质量)满贴石膏板处理,以保证施工质量,同时并让客户签字确认
对原墙问题的基体处理完后,需对整体阴角弹线并用石膏找方;阳角用靠尺和石膏找直、找正;局部不平整用石膏刮找平
基层表面的灰尘、油污垢、砂浆、溅沫等等应先清理洁净,用石膏找补,待找补的石膏干燥后,整体基层刷一遍界面剂
披刮公司专用墙泥(高级墙泥或标准墙泥)做到密实牢固,平整光洁,除有设计和客户特别要求外,一般整体只披刮 2 遍,局部修补一遍
腻子披刮两遍后用砂纸打磨用力均匀,然后用靠尺查找,局部用墙泥找补抹平,尔后再用砂纸打平
检验方法及质量要求:※ 观察、手摸、靠尺、内外角尺
※ 做到表面平整、细致、光滑、线角顺直、无砂痕、砂眼、磨透(露底)等
(二) 涂饰施工要点及质量要求:1
对于水性漆涂料加水量的多少,应根据不同漆的要求和不同施工方法要求将漆充分搅拌(试刷时无明显刷痕为准)并根据使用量一次调配完成且在规定时间内用完
基体或基层含水率不得
